(共13张PPT)
施工组织总设计实例
章节五:施工组织总设计的编制
本资源来源于互联网
本资源来源于互联网
http://www./zh/
上海外滩国际金融服务中心·BFC
https://wenku./view/7592a624482fb4daa58d4bca.html from=search&pn=50
施工组织总设计
外滩国际金融服务中心项目
1标段北地块地下工程
外滩国际金融服务中心项目
1标段北地块地下工程







编制单位:上海建工七建集团有限公司
编制人员:倪小龙

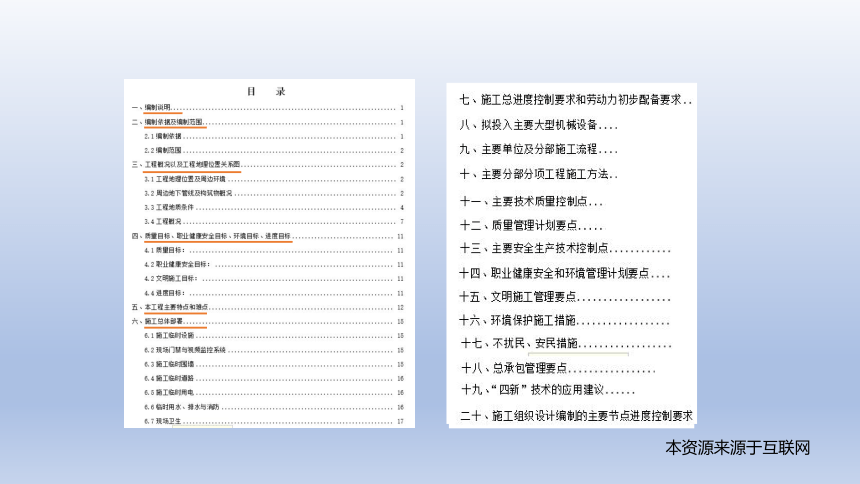

目录
一、编制说明.·
二、编制依据及编制范围..
2.1编制依据...
2.2编制范围......
2
三、工程概况以及工程地理位置关系图.
3.1工程地理位置及周边环境...…
2
3.2周边地下管线及构筑物概况.·.。
2
3.3工程地质条件.....。
4

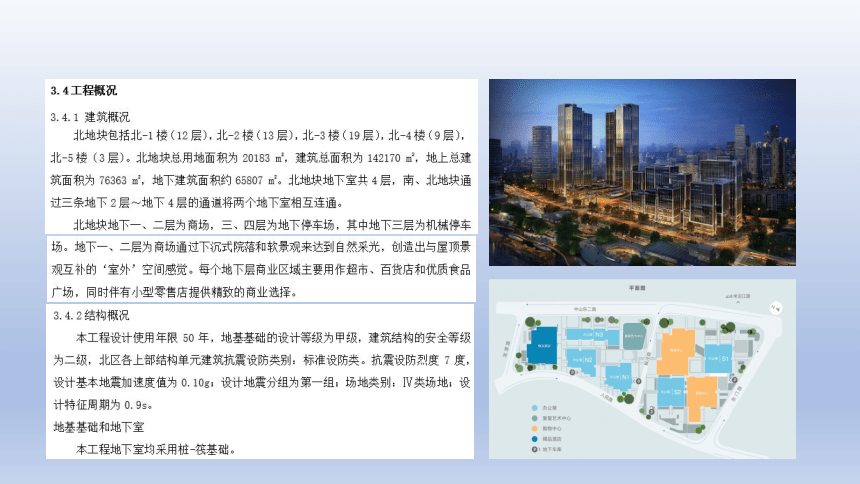

3.4工程概况.。
四、质里目标、职业健康安全目标、环境目标、进度目标.,
11
4.1质里目标:.
11
4.2职业健康安全目标:...
11
4.2文明施工目标:..
11
4.4进度目标:.,..
11

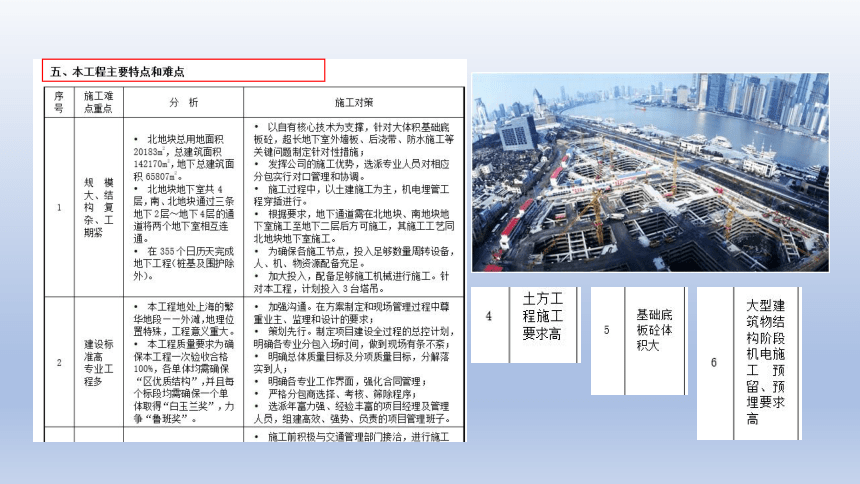

五、本工程主要特点和难点..
12
六、施工总体部署..
15
6.1施工临时设施.
15
6.2现场门禁与视频监控系统..
15
6.3施工临时围墙..…
15
6.4施工临时道路.....
16
6.5施工临时用电。
16
6.6临时用水、排水与消防
16
6.7现场卫生.
,17
十八、总承包管理要点...
1、项目管理组织机构
2.总承包与业主、监理、设计的配合、协调..
3.与专业分包单位的管理、协调、配合措施.…
4.总承包与当地各相关部门的协调...
十九、“四新”技术的应用建议...,
二十、施工组织设计编制的主要节点进度控制要求..,,
1.编制原则...
2.施工组织设计主要节点进度..
3.专项施工组织设计/方案和专业施工方案.,..
杨浦大桥地区
北外滩-上海船厂地区
十六铺-东昌路地区
外滩国际金融8-1地块
世博圆区(浦西)
南浦大桥地区(含世博)
世博园区(酒东)
三、工程概况以及工程地理位置关系图

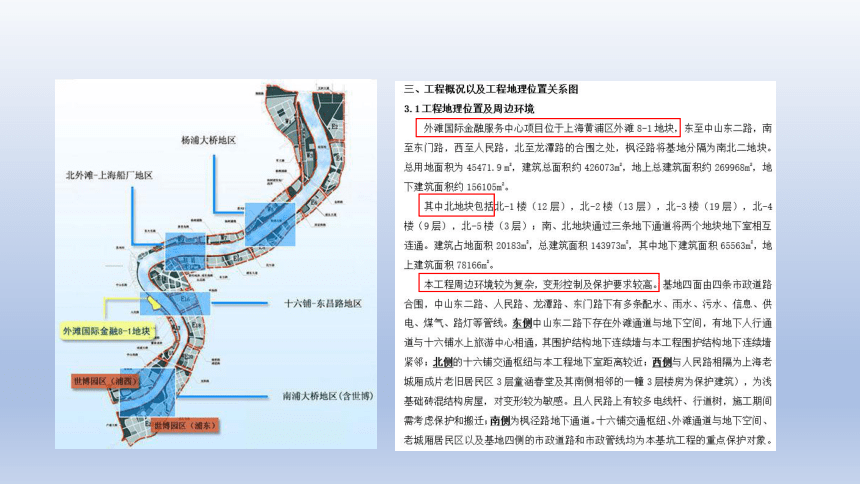

3.1工程地理位置及周边环境
外滩国际金融服务中心项目位于上海黄浦区外滩8-1地块,东至中山东二路,南
至东门路,西至人民路,北至龙潭路的合围之处,枫泾路将基地分隔为南北二地块。
,总用地面积为45471.9m,建筑,总面积约426073m,地上总建筑面积约269968m,地
下建筑面积约156105m。
其中北地块包括北1楼(12层),北-2楼(13层),北-3楼(19层),北-4
楼(9层),北-5楼(3层);南、北地块通过三条地下通道将两个地块地下室相互
连通。建筑占地面积20183m°,总建筑面积143973m,其中地下建筑面积65563m,地
上建筑面积78166m。
本工程周边环境较为复杂,变形控制及保护要求较高。基地四面由四条市政道路
合围,中山东二路、人民路、龙潭路、东门路下有多条配水、雨水、污水、信息、供
电、煤气、路灯等管线。东侧中山东二路下存在外滩通道与地下空间,有地下人行通
道与十六铺水上旅游中心相通,其围护结构地下连续墙与本工程围护结构地下连续墙
紧邻;北侧的十六铺交通枢纽与本工程地下室距离较近;西侧与人民路相隔为上海老
城厢成片老旧居民区3层童涵春堂及其南侧相邻的一幢3层楼房为保护建筑),为浅
基础砖混结构房屋,对变形较为敏感。且人民路上有较多电线杆、行道树,施工期间
需考虑保护和搬迁;南侧为枫泾路地下通道。十六铺交通枢纽、外滩通道与地下空间、
老城厢居民区以及基地四侧的市政道路和市政管线均为本基坑工程的重点保护对象。

展开更多......
