(共10张PPT)
双代号网络图时间参数计算(二)

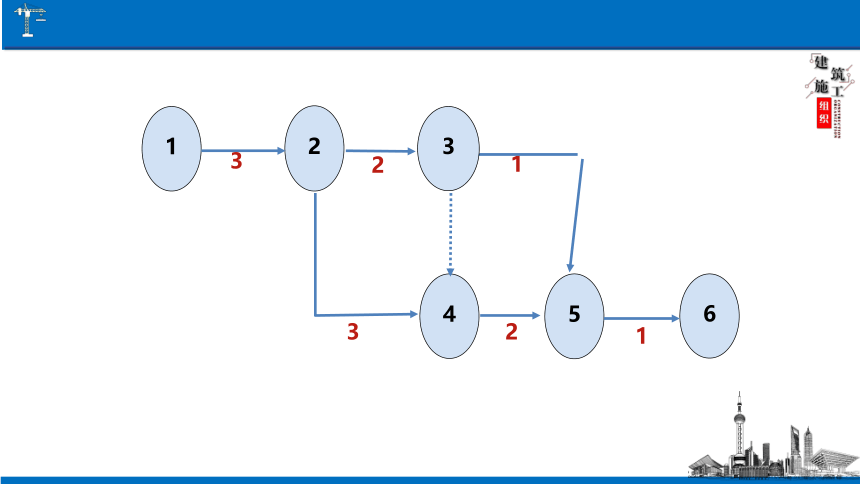

2
1
2
4
3
2
5
1
1
3
6
3
双代号网络图的时间参数计算

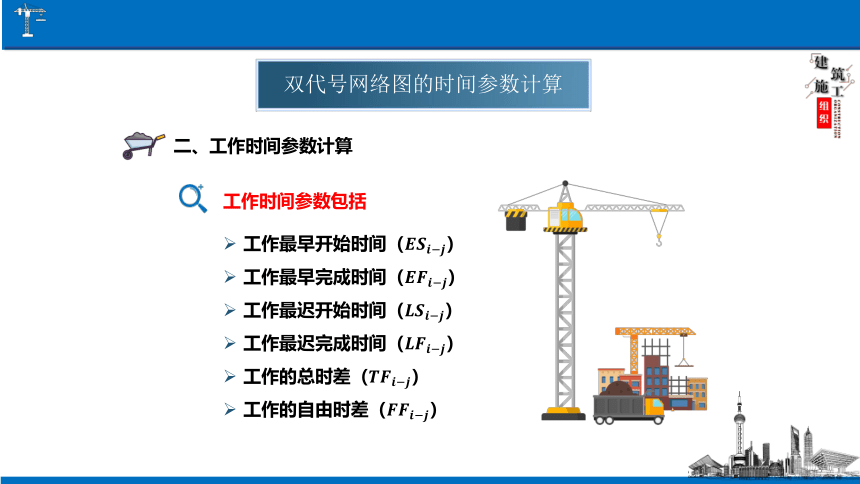

工作时间参数包括
工作最早开始时间()
工作最早完成时间()
工作最迟开始时间()
工作最迟完成时间()
工作的总时差()
工作的自由时差()
二、工作时间参数计算
双代号网络图的时间参数计算

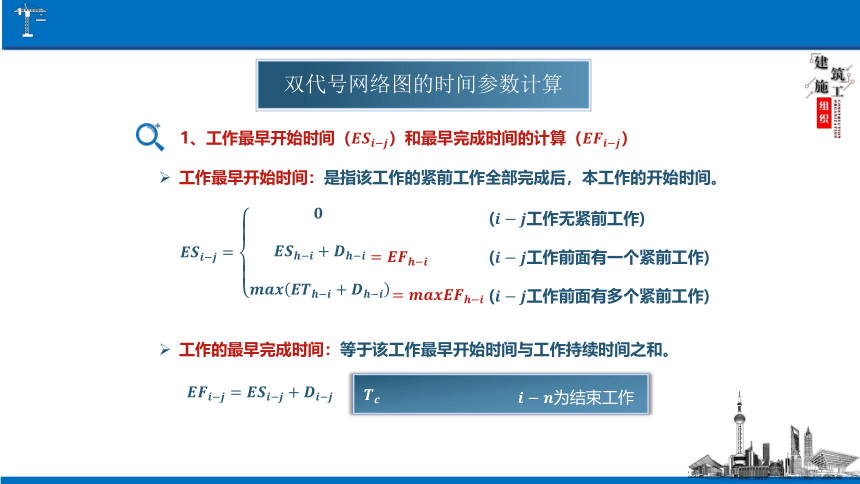

1、工作最早开始时间()和最早完成时间的计算()
工作最早开始时间:是指该工作的紧前工作全部完成后,本工作的开始时间。
(工作无紧前工作)
(工作前面有一个紧前工作)
(工作前面有多个紧前工作)
工作的最早完成时间:等于该工作最早开始时间与工作持续时间之和。
双代号网络图的时间参数计算

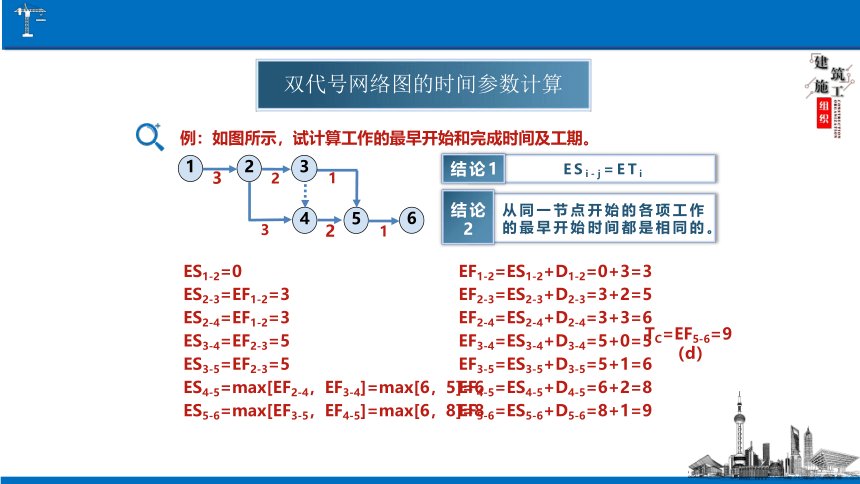

例:如图所示,试计算工作的最早开始和完成时间及工期。
2
1
2
4
3
2
5
1
1
3
6
3
结论
2
从同一节点开始的各项工作的最早开始时间都是相同的。
结论1
ESi-j=ETi
ES1-2=0
ES2-3=EF1-2=3
ES2-4=EF1-2=3
ES3-4=EF2-3=5
ES3-5=EF2-3=5
ES4-5=max[EF2-4,EF3-4]=max[6,5]=6
ES5-6=max[EF3-5,EF4-5]=max[6,8]=8
EF1-2=ES1-2+D1-2=0+3=3
EF2-3=ES2-3+D2-3=3+2=5
EF2-4=ES2-4+D2-4=3+3=6
EF3-4=ES3-4+D3-4=5+0=5
EF3-5=ES3-5+D3-5=5+1=6
EF4-5=ES4-5+D4-5=6+2=8
EF5-6=ES5-6+D5-6=8+1=9
TC=EF5-6=9(d)
(工作无紧后工作)
(工作后面有一个紧后工作)
(工作后面有多个紧后工作)
双代号网络图的时间参数计算
2、工作最迟开始时间()和最迟完成时间的计算()
工作最迟完成时间:不影响计划总工期的前提下,该工作最迟必须完成的时间。
工作的最迟开始时间:等于该工作最迟完成时间与工作持续时间之差。
双代号网络图的时间参数计算
例:如图所示,试计算工作的最迟开始和完成时间。
结论
2
结束于同一节点的各工作的最迟完成时间都是相同的。
结论1
LFi-j=LTj
2
1
2
4
3
2
5
1
1
3
6
3
LF5-6=TC=EF5-6=9
LF4-5=LS5-6=8
LF3-5=LS5-6=8
LF3-4=LS4-5=6
LF2-4=LS4-5=6
LF2-3=min[LS3-4,LS3-5]=min[6,7]=6
LF1-2=min[LS2-3,LS2-4]=min[4,3]=3
LS5-6=LF5-6-D5-6=9-1=8
LS4-5=LF4-5-D4-5=8-2=6
LS3-5=LF3-5-D3-5=8-1=7
LS3-4=LF3-4-D3-4=6-0=6
LS2-4=LF2-4-D2-4=6-3=3
LS2-3=LF2-3-D2-3=6-2=4
LS1-2=LF1-2-D1-2=3-3=0
课程思政
山西基因诊断及药物研发基地项目总建筑面积51346.96m2,高度82.40m。东楼地上14层,西楼地上19层,裙房地上2层,车库地下2层,地下为框剪结构,地上采用SCBB高抗震性快装钢结构体系,是省内首个EPC装配式钢结构高层公共建筑,首个引入“健康建筑”设计理念建筑,装配率达AA(85.8%)、 绿色建筑达二星。
课程思政
土方开挖
本工程基坑标高层次多,交错复杂,放线难度大。基于BIM模型,优化工序,模拟土方开挖,精确坐标定位,实现可视化交底,指导性强、加快施工进度。
课程思政
随着BIM技术不断成熟,更多技术、质量、安全和施工管理方面的BIM应用会被研发出来,BIM技术将会从更多方面帮项目各方提升项目进度。
培养一个科学思维素质,即能正确地反映客观事物及其规律以及正确应用逻辑规则进行推理活动并不断达到正确的结果;同时需不断地向深度和广度前进。这是需要我们当代青年必须具备的素质。
