第九章 冬、雨期施工
第一节 冬期施工
第二节 雨期施工
返回
第一节 冬期施工

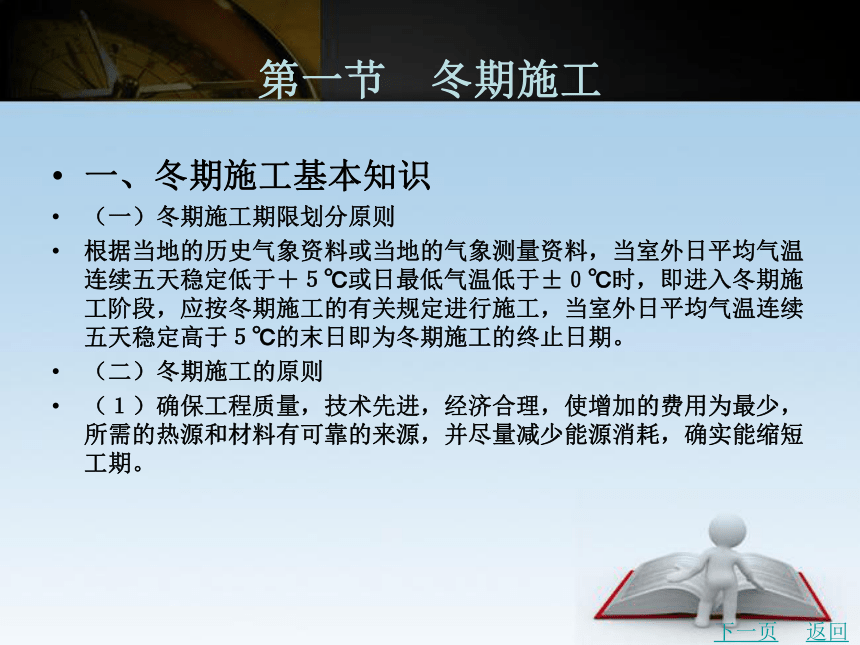

一、冬期施工基本知识
(一)冬期施工期限划分原则
根据当地的历史气象资料或当地的气象测量资料,当室外日平均气温连续五天稳定低于+5℃或日最低气温低于±0℃时,即进入冬期施工阶段,应按冬期施工的有关规定进行施工,当室外日平均气温连续五天稳定高于5℃的末日即为冬期施工的终止日期。
(二)冬期施工的原则
(1)确保工程质量,技术先进,经济合理,使增加的费用为最少,所需的热源和材料有可靠的来源,并尽量减少能源消耗,确实能缩短工期。
下一页
返回
第一节 冬期施工

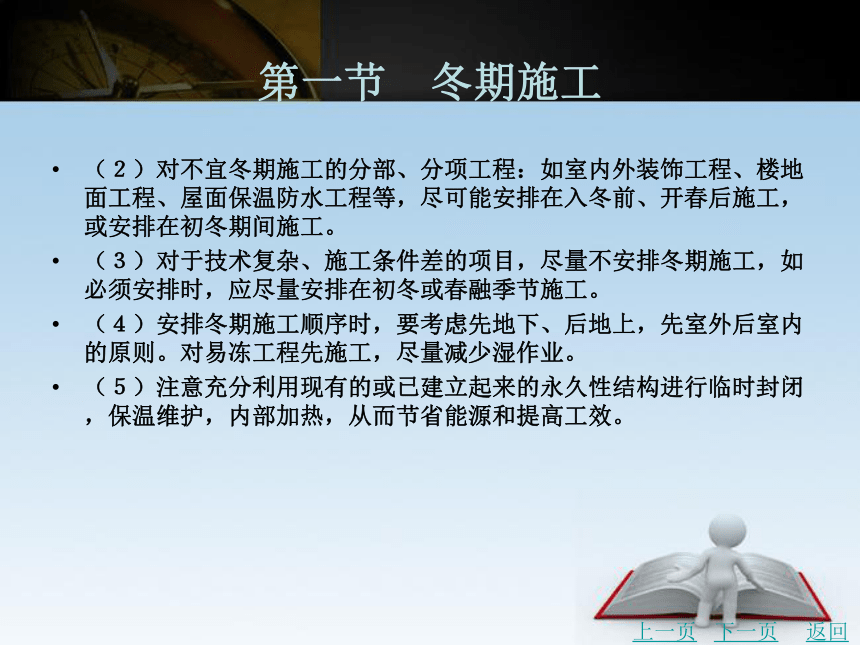

(2)对不宜冬期施工的分部、分项工程:如室内外装饰工程、楼地面工程、屋面保温防水工程等,尽可能安排在入冬前、开春后施工,或安排在初冬期间施工。
(3)对于技术复杂、施工条件差的项目,尽量不安排冬期施工,如必须安排时,应尽量安排在初冬或春融季节施工。
(4)安排冬期施工顺序时,要考虑先地下、后地上,先室外后室内的原则。对易冻工程先施工,尽量减少湿作业。
(5)注意充分利用现有的或已建立起来的永久性结构进行临时封闭,保温维护,内部加热,从而节省能源和提高工效。
上一页
下一页
返回
第一节 冬期施工

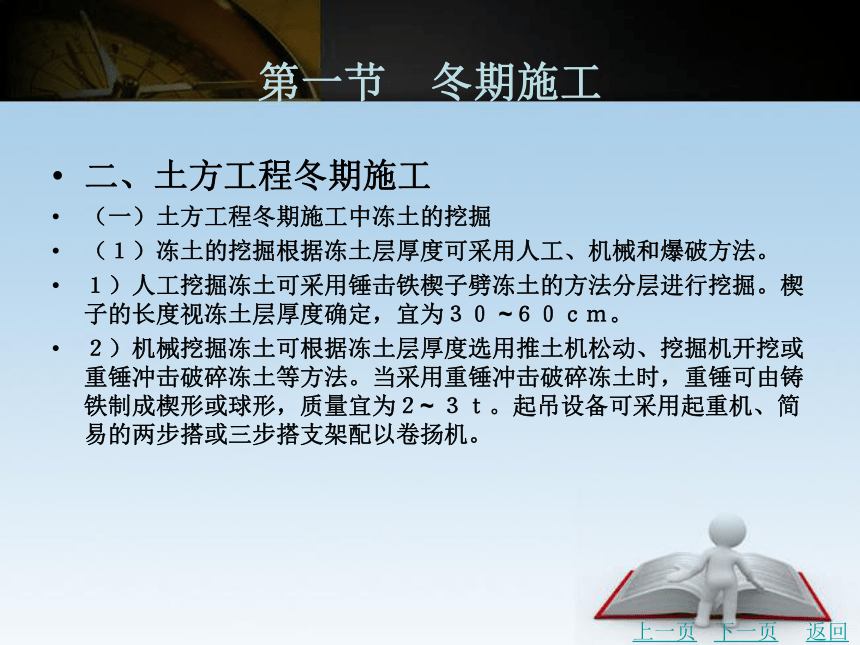

二、土方工程冬期施工
(一)土方工程冬期施工中冻土的挖掘
(1)冻土的挖掘根据冻土层厚度可采用人工、机械和爆破方法。
1)人工挖掘冻土可采用锤击铁楔子劈冻土的方法分层进行挖掘。楔子的长度视冻土层厚度确定,宜为30 ~60cm。
2)机械挖掘冻土可根据冻土层厚度选用推土机松动、挖掘机开挖或重锤冲击破碎冻土等方法。当采用重锤冲击破碎冻土时,重锤可由铸铁制成楔形或球形,质量宜为2~ 3t。起吊设备可采用起重机、简易的两步搭或三步搭支架配以卷扬机。
上一页
下一页
返回
第一节 冬期施工

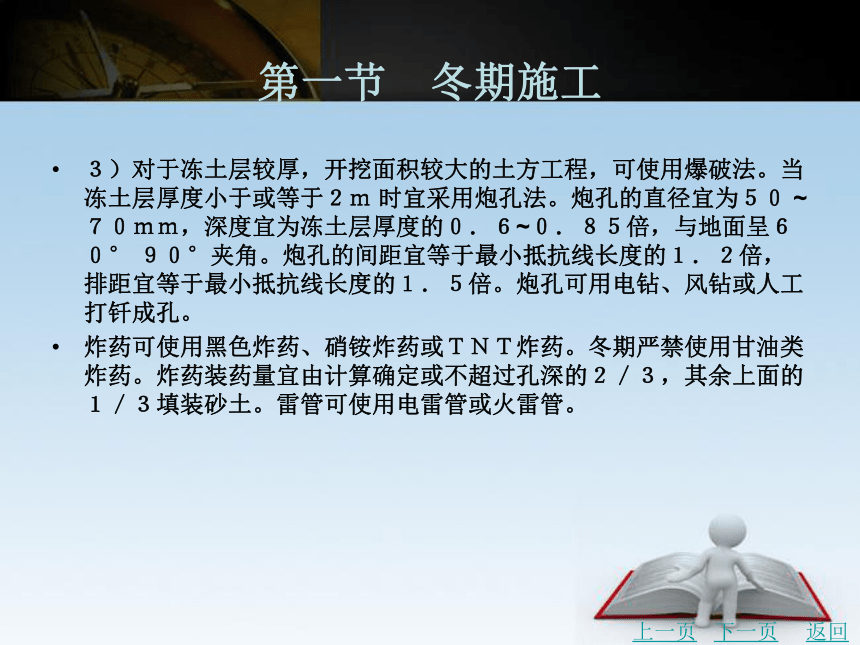

3)对于冻土层较厚,开挖面积较大的土方工程,可使用爆破法。当冻土层厚度小于或等于2m 时宜采用炮孔法。炮孔的直径宜为50 ~70mm,深度宜为冻土层厚度的0.6~0.85倍,与地面呈60° 90°夹角。炮孔的间距宜等于最小抵抗线长度的1.2倍,排距宜等于最小抵抗线长度的1.5倍。炮孔可用电钻、风钻或人工打钎成孔。
炸药可使用黑色炸药、硝铵炸药或TNT炸药。冬期严禁使用甘油类炸药。炸药装药量宜由计算确定或不超过孔深的2/3,其余上面的1/3填装砂土。雷管可使用电雷管或火雷管。
上一页
下一页
返回
第一节 冬期施工

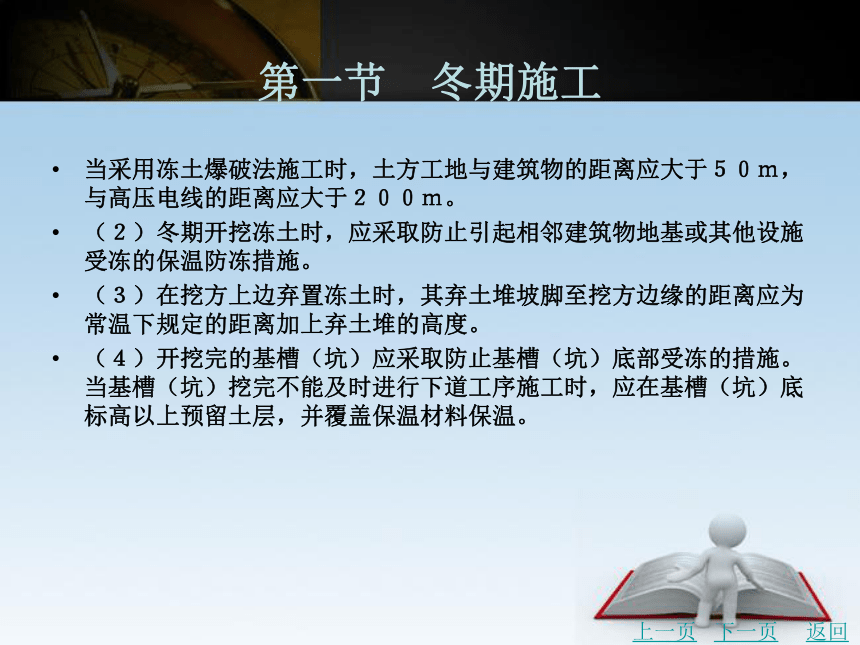

当采用冻土爆破法施工时,土方工地与建筑物的距离应大于50m,与高压电线的距离应大于200m。
(2)冬期开挖冻土时,应采取防止引起相邻建筑物地基或其他设施受冻的保温防冻措施。
(3)在挖方上边弃置冻土时,其弃土堆坡脚至挖方边缘的距离应为常温下规定的距离加上弃土堆的高度。
(4)开挖完的基槽(坑)应采取防止基槽(坑)底部受冻的措施。当基槽(坑)挖完不能及时进行下道工序施工时,应在基槽(坑)底标高以上预留土层,并覆盖保温材料保温。
上一页
下一页
返回
第一节 冬期施工
(二)土方工程冬施工中土壤的防冻与保温
土方工程施工的特点为面广量大、劳动繁重,施工条件复杂。因此,要合理安排施工计划,尽量避开冬、雨期施工。如果遇到特殊情况无法避开,就应严格按土方工程冬期施工措施进行施工。

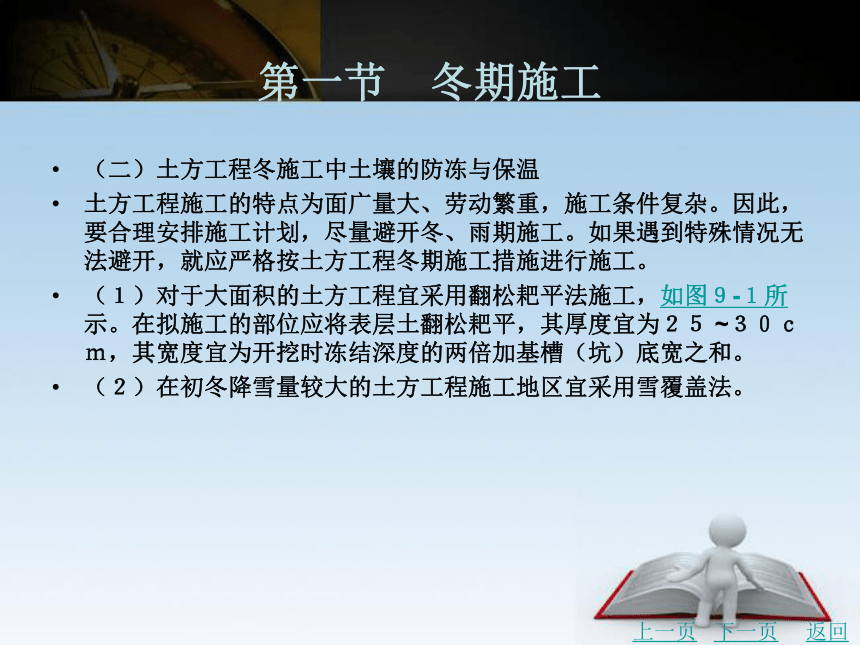

(1)对于大面积的土方工程宜采用翻松耙平法施工,如图9-1所示。在拟施工的部位应将表层土翻松耙平,其厚度宜为25 ~30cm,其宽度宜为开挖时冻结深度的两倍加基槽(坑)底宽之和。
(2)在初冬降雪量较大的土方工程施工地区宜采用雪覆盖法。
上一页
下一页
返回
第一节 冬期施工

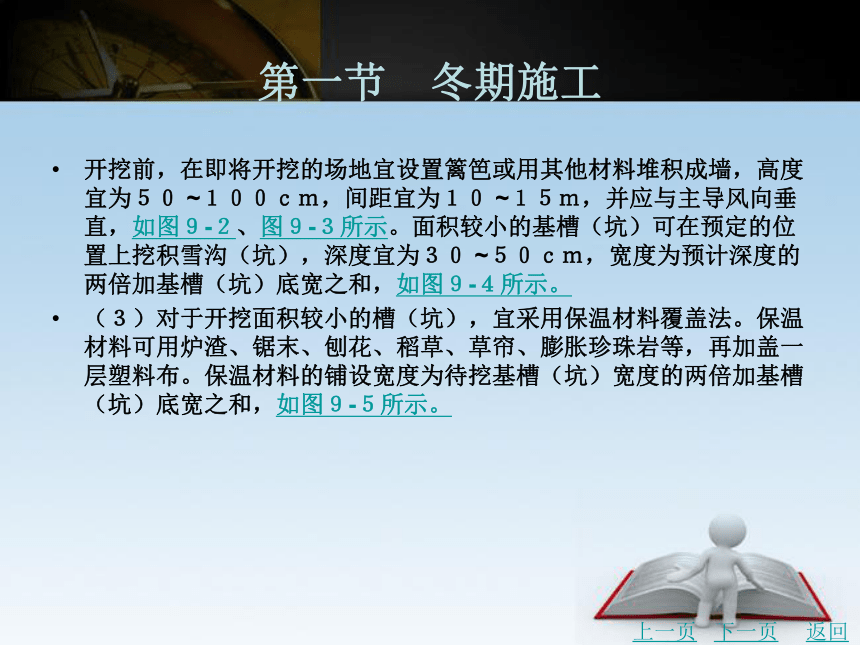

开挖前,在即将开挖的场地宜设置篱笆或用其他材料堆积成墙,高度宜为50 ~100cm,间距宜为10 ~15m,并应与主导风向垂直,如图9-2、图9-3所示。面积较小的基槽(坑)可在预定的位置上挖积雪沟(坑),深度宜为30 ~50cm,宽度为预计深度的两倍加基槽(坑)底宽之和,如图9-4所示。
(3)对于开挖面积较小的槽(坑),宜采用保温材料覆盖法。保温材料可用炉渣、锯末、刨花、稻草、草帘、膨胀珍珠岩等,再加盖一层塑料布。保温材料的铺设宽度为待挖基槽(坑)宽度的两倍加基槽(坑)底宽之和,如图9-5所示。
上一页
下一页
返回
第一节 冬期施工

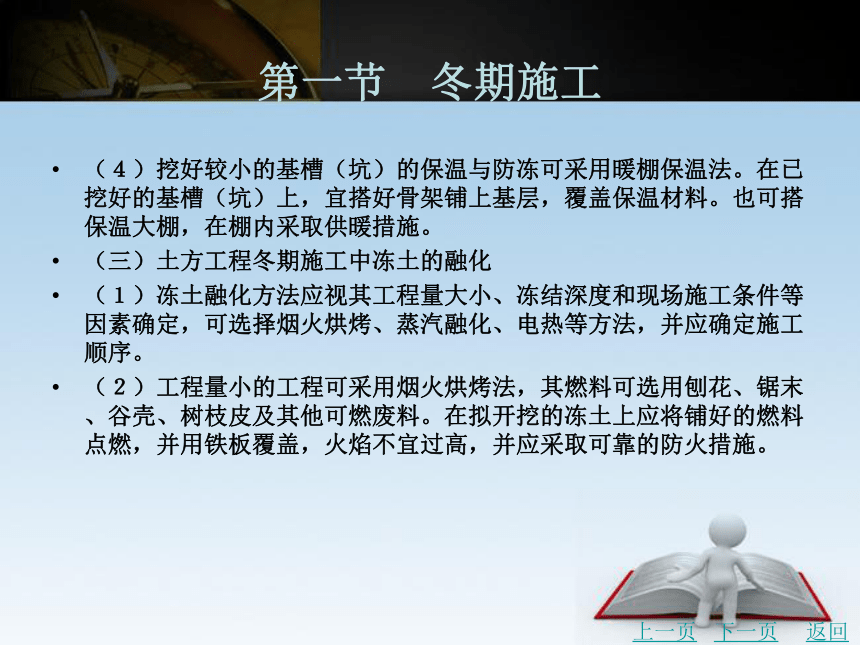

(4)挖好较小的基槽(坑)的保温与防冻可采用暖棚保温法。在已挖好的基槽(坑)上,宜搭好骨架铺上基层,覆盖保温材料。也可搭保温大棚,在棚内采取供暖措施。
(三)土方工程冬期施工中冻土的融化
(1)冻土融化方法应视其工程量大小、冻结深度和现场施工条件等因素确定,可选择烟火烘烤、蒸汽融化、电热等方法,并应确定施工顺序。
(2)工程量小的工程可采用烟火烘烤法,其燃料可选用刨花、锯末、谷壳、树枝皮及其他可燃废料。在拟开挖的冻土上应将铺好的燃料点燃,并用铁板覆盖,火焰不宜过高,并应采取可靠的防火措施。
上一页
下一页
返回
第一节 冬期施工

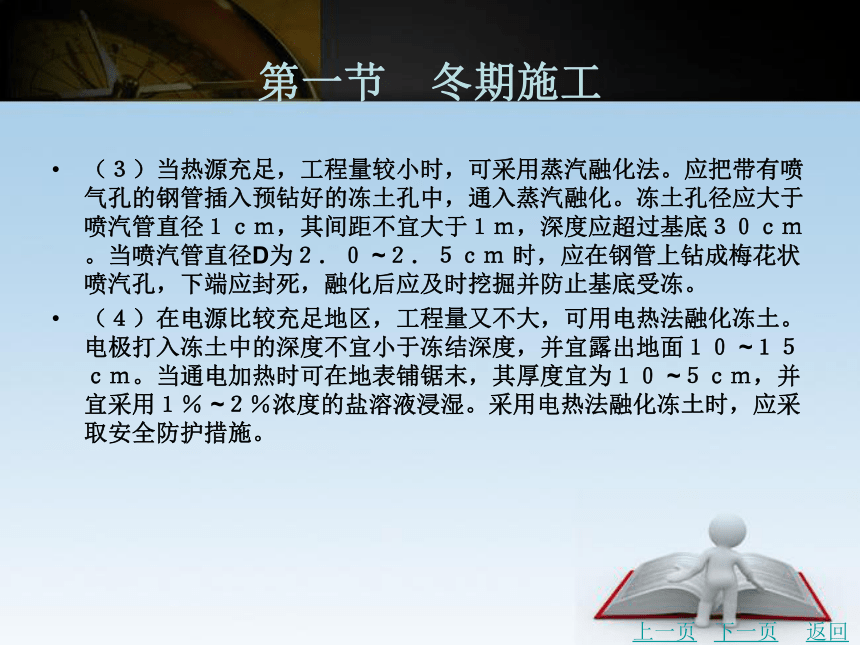

(3)当热源充足,工程量较小时,可采用蒸汽融化法。应把带有喷气孔的钢管插入预钻好的冻土孔中,通入蒸汽融化。冻土孔径应大于喷汽管直径1cm,其间距不宜大于1m,深度应超过基底30cm。当喷汽管直径D为2.0 ~2.5cm 时,应在钢管上钻成梅花状喷汽孔,下端应封死,融化后应及时挖掘并防止基底受冻。
(4)在电源比较充足地区,工程量又不大,可用电热法融化冻土。电极打入冻土中的深度不宜小于冻结深度,并宜露出地面10 ~15cm。当通电加热时可在地表铺锯末,其厚度宜为10 ~5cm,并宜采用1% ~2%浓度的盐溶液浸湿。采用电热法融化冻土时,应采取安全防护措施。
上一页
下一页
返回
第一节 冬期施工

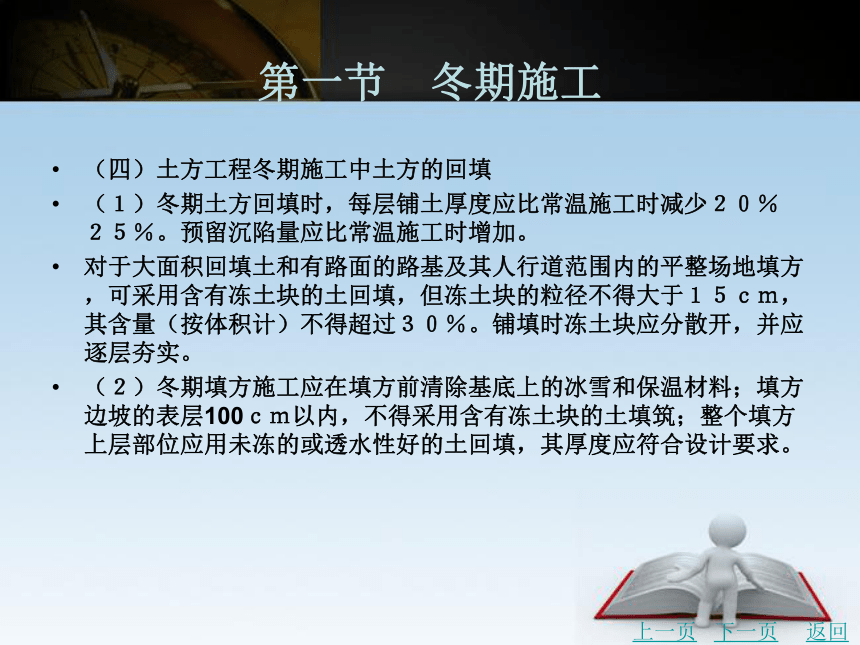

(四)土方工程冬期施工中土方的回填
(1)冬期土方回填时,每层铺土厚度应比常温施工时减少20% 25%。预留沉陷量应比常温施工时增加。
对于大面积回填土和有路面的路基及其人行道范围内的平整场地填方,可采用含有冻土块的土回填,但冻土块的粒径不得大于15cm,其含量(按体积计)不得超过30%。铺填时冻土块应分散开,并应逐层夯实。
(2)冬期填方施工应在填方前清除基底上的冰雪和保温材料;填方边坡的表层100cm以内,不得采用含有冻土块的土填筑;整个填方上层部位应用未冻的或透水性好的土回填,其厚度应符合设计要求。
上一页
下一页
返回
第一节 冬期施工

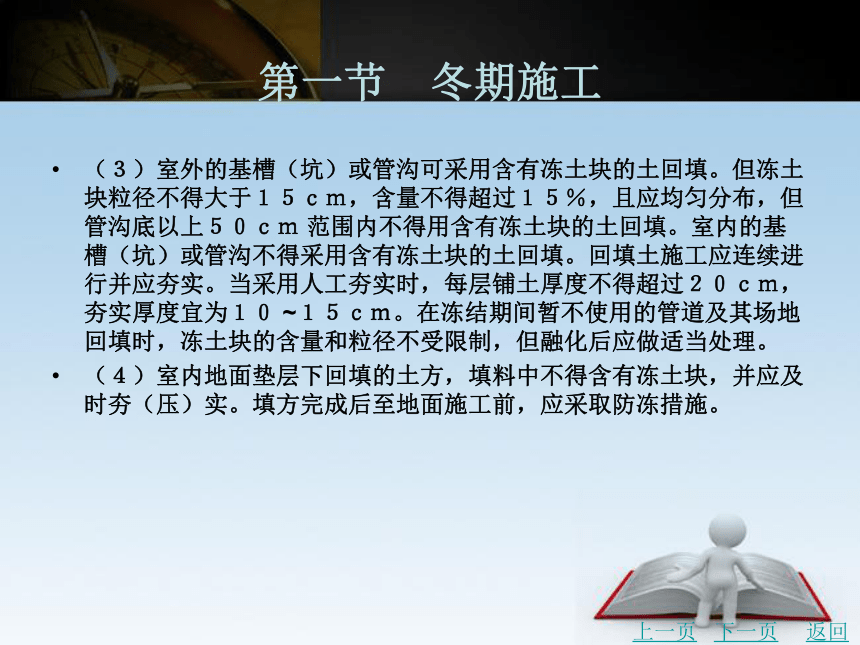

(3)室外的基槽(坑)或管沟可采用含有冻土块的土回填。但冻土块粒径不得大于15cm,含量不得超过15%,且应均匀分布,但管沟底以上50cm 范围内不得用含有冻土块的土回填。室内的基槽(坑)或管沟不得采用含有冻土块的土回填。回填土施工应连续进行并应夯实。当采用人工夯实时,每层铺土厚度不得超过20cm,夯实厚度宜为10 ~15cm。在冻结期间暂不使用的管道及其场地回填时,冻土块的含量和粒径不受限制,但融化后应做适当处理。
(4)室内地面垫层下回填的土方,填料中不得含有冻土块,并应及时夯(压)实。填方完成后至地面施工前,应采取防冻措施。
上一页
下一页
返回
第一节 冬期施工
(5)永久性的挖、填方和排水沟的边坡加固修整,宜在解冻后进行。
三、砌筑工程冬期施工
(一)砌筑工程冬期施工一般规定
(1)冬期施工所用材料应符合下列规定:
1)普通砖、空心砖、灰砂砖、混凝土小型空心砌块、加气混凝土砌块和石材在砌筑前,应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块。
2)砂浆宜优先采用普通硅酸盐水泥拌制。冬期砌筑不得使用无水泥拌制的砂浆。
上一页
下一页
返回
第一节 冬期施工
3)石灰膏、黏土膏或电石膏等宜保温防冻,当遭冻结时,应经融化后方可使用。
4)拌制砂浆所用的砂,不得含有直径大于1cm 的冻结块或冰块。
5)拌和砂浆时,水的温度不得超过80 ℃,砂的温度不得超过40 ℃,砂浆稠度宜较常温适当增大。
(2)冬期施工的砖砌体,应按“三一”砌砖法施工,灰缝不应大于1cm。
(3)冬期施工中,每日砌筑后,应及时在砌筑表面进行保护性覆盖,砌筑表面不得留有砂浆。在继续砌筑前,应扫净砌筑表面。
上一页
下一页
返回
第一节 冬期施工
(4)砌筑工程的冬期施工应优先选用外加剂法。对绝缘、装饰等有特殊要求的工程,可采用其他方法。
(5)混凝土小型空心砌块不得采用冻结法施工。加气混凝土砌块承重墙体及围护外墙不宜冬期施工。
(6)冬期砌筑工程应进行质量控制,在施工日记中除应按常规要求外,尚应记录室外空气温度、暖棚温度、砌筑时砂浆温度、外加剂掺量以及其他有关资料。
(二)砌筑工程冬期施工方法
1.外加剂法
(1)砌筑时砂浆温度不应低于5℃。
上一页
下一页
返回
第一节 冬期施工
当设计无要求且最低气温等于或低于-15℃时,砌筑承重砌体砂浆强度等级应比常温施工提高1级。
(2)在氯盐砂浆中掺加微沫剂时,应先加氯盐溶液,后加微沫剂溶液。
(3)外加剂溶液应设专人配制,并应先配制成规定浓度溶液置于专用容器中,然后再按规定加入搅拌机中拌制成所需砂浆。
(4)采用氯盐砂浆时,砌体中配置的钢筋及钢预埋件,应预先进行防腐处理。
(5)氯盐砂浆砌体施工时,每日砌筑高度不宜超过1.2m,墙体留置的洞口,距交接墙处不应小于50cm。
上一页
下一页
返回
第一节 冬期施工
2.冻结法
(1)采用冻结法施工的砌体,在解冻期内应制定观测加固措施,并应保证对强度、稳定和均匀沉降要求。在验算解冻期的砌体强度和稳定时,可按砂浆强度为0进行计算。
(2)当设计无要求,且日最低气温高于-25 ℃时,砌筑承重砌体砂浆强度等级应较常温施工提高1级;当日最低气温等于或低于-25℃时,应提高2级。砂浆强度等级不得小于M5,重要结构其等级不得小于M5。
(3)采用冻结法施工,当设计无规定时,宜采取下列构造措施:
上一页
下一页
返回
第一节 冬期施工
1)每一层楼的砌体砌筑完毕后,应及时吊装(或捣制)梁、板,并应采取适当的锚固措施。
2)采用冻结法砌筑的墙,与已经沉降的墙体交接处,应留沉降缝。
(4)为保证砌体在解冻期间的稳定性和均匀沉降,施工操作时应遵守下列规定:
1)施工应按水平分段进行,工作段宜划在变形缝处。每日的砌筑高度及临时间断处的高度差,均不得大于1.2m。
2)对未安装楼板或屋面板的墙体,特别是山墙,应及时采取临时加固措施,以保证墙体稳定。
3)跨度大于0.7m 的过梁,应采用预制构件。
上一页
下一页
返回
第一节 冬期施工
跨度较大的梁、悬挑结构,在砌体解冻前应在下面没临时支撑,当砌体强度达到设计值的80%时方可拆除临时支撑。
4)在门窗框上部应留出缝隙,其宽度在砖砌体中不应小于5mm,在料石砌体中不应小于3mm。
5)留置在砌体中的洞口和沟槽等,宜在解冻前填砌完毕。
6)砌筑完的砌体在解冻前,应清除房屋中剩余的建筑材料等临时荷载。
3.暖棚法
(1)暖棚法适用于地下工程、基础工程以及量小又急需砌筑使用的砌体结构。
上一页
下一页
返回
第一节 冬期施工
(2)采用暖棚法施工时,砖石和砂浆在砌筑时的温度不应低于5℃,而距离所砌的结构底面0.5m 处的棚内温度也不应低于5℃。
四、钢筋混凝土工程冬期施工
(一)混凝土的材料要求
水泥:选用硅酸盐水泥或普通硅酸盐水泥。
集料:要求没有冰块、雪团,应清洁、级配良好、质地坚硬,不应含有易被冻坏的矿物。
拌合水:经化验合格的水。
外加剂:选用通过技术鉴定、符合质量标准的外加剂。
上一页
下一页
返回
第一节 冬期施工
(二)混凝土配合比
根据试验室提供的混凝土配合比配制。
(三)混凝土搅拌控制
冬期混凝土的搅拌时间应比常温时延长50%。
(四)混凝土的运输
混凝土拌合物出机后,应及时运到浇筑地点。在运行过程中,要注意防止混凝土热量散失、表层冻结、混凝土离析、水泥砂浆流失、坍落度变化等现象。
(五)混凝土的浇筑
1.混凝土浇筑一般要求
上一页
下一页
返回
第一节 冬期施工
(1)混凝土浇筑时要保证混凝土的均匀性和密实性,要保证结构的整体性,尺寸准确,钢筋预埋件位置正确,拆模后混凝土表面平整、光洁。
(2)在浇筑前,应清除模板和钢筋上的冰雪和污垢。浇筑时,拌合物由拌板、料斗、漏斗或各类运料工具中卸除砂浆容易与容器冻结,故在浇筑前应采取防风、冻结保护措施,一旦发现混凝土遭冻应进行二次加热搅拌,使搅拌物具有适应的施工和易性再浇筑。
(3)施工缝的位置宜留在结构剪力较小,且便于施工的部位。柱应留水平缝;梁、板、墙应留垂直缝。
上一页
下一页
返回
第一节 冬期施工
柱子应留在基础顶面,高的梁应留在板底面以下20 ~30mm 处,平板楼板应留在平行于板短边的任何位置。楼梯应留在楼梯长度中间1/3长度范围内。
(4)在施工缝处接着浇筑混凝土时,应先除掉水泥薄膜和松动石子,湿润冲洗干净,并使接缝处原混凝土的温度高于2℃,然后铺抹水泥浆或与混凝土砂浆成分相同的砂浆一层,待已浇筑的混凝土强度高于1.2MPa时,允许继续浇筑。
2.混凝土浇筑
混凝土拌合物入模浇筑必须经过振捣,使其内部密实,并能充分填满模板各个角落,制成符合设计要求的构件。
上一页
下一页
返回
第一节 冬期施工
冬期振捣混凝土采用机械振捣,振捣要快速,浇筑前应做好必要的准备工作,如模板、钢筋和预埋件检查、清除冰雪冻块、浇筑使所用脚手架、马道的搭设和防滑措施检查、振捣机械和工具的准备等。浇筑柱子时,一个施工段内每排柱子应按由外向内对称的顺序浇筑,不要由一端向另一端推进,以防住宅模板逐渐受推倾斜,造成误差积累而难以纠正。
梁和板一般同时浇筑,从一端开始向前推进。只有当梁高大于1m 时才允许单独浇筑梁,此时的施工缝应留在楼板面下2 ~3cm 处,梁底与梁侧面要注意捣实,振捣器不要直接接触钢筋或预埋件。
上一页
下一页
返回
第一节 冬期施工
(六)混凝土的养护
宜选用蓄热法养护:一层塑料薄膜和二层草袋保温。
(七)混凝土拆模
(1)混凝土模板拆除的时间,应按结构特点、自然气温和混凝土所达到的强度来确定,一般以缓拆为宜。
(2)拆除模板,混凝土强度亦必须满足要求。
(3)冬期拆除模板时,混凝土表面温度和自然气温之差不应超过20℃。
(4)在拆除模板过程中,如发现混凝土有冻害现象,应暂停拆卸,经处理后方可继续拆卸。
上一页
下一页
返回
第一节 冬期施工
(5)对已拆除模板的混凝土,应采取保温材料予以保护。结构混凝土达到规定强度后才允许承受荷载。施工中不得超载使用,严禁在其上堆放过量的建筑材料或机具。
(八)混凝土温度的测定
(1)气温的测量,每昼夜8、12、14、20时共测4次。
(2)对拌和材料和防冻剂温度的测量,每工作班不少于3次。
(3)对出搅拌机的混凝土拌合物的温度,至少每2h测量一次。
(4)对灌注前和振捣完毕的温度,至少每2h测量一次。
(5)对养护期间混凝土温度的测量:在终凝前,前三天每2h测一次,以后每昼夜应测量2次。
上一页
下一页
返回
第一节 冬期施工
(6)在超过养护期后,混凝土温度可以在气温发生大变化时抽测。
(7)为了测量混凝土内部的温度,应在浇灌混凝土时预埋一些一端封闭的测温管,并立即加以覆盖,以免受外界气温影响,温度计在管中指数停留5min,然后取出,迅速记下温度。
(8)测温孔应设在混凝土温度较低和有代表性的地方。
(9)所有测温孔应编号,并应绘制测温孔布置图。测温人员应同时检查覆盖保温情况,并了解结构的灌注日期、养护期限,以及混凝土的允许最低温度。如发现问题,应立即通知有关人员,以便及时采取措施,加强保温或局部进行短时加热。
上一页
返回
第二节 雨期施工
一、雨期施工基本知识
(一)雨期施工基本原则
(1)根据雨期施工特点分轻重缓急,对不适于雨期施工的工程可以拖后或移前,例如雨期到来后尽量不挖土方,进行基础和地下室工程施工,又如在不影响竣工的情况下,外线工程可移至雨期后进行,对必须在雨期期间施工的工程,一定要在有针对性保证措施的条件下采取集中突击的办法完成。同时对于雨期施工工程还要考虑到既不影响工程顺利进行,又不过多增加雨期费用,降低工程成本。
下一页
返回
第二节 雨期施工
(2)在施工部署上要根据晴、雨、内、外相结合的原则,晴天多进行室外施工,雨天多进行室内施工,尽量缩短雨天露天作业时间,遵循缩小雨天露天作业面以及采取集中兵力打歼灭战的方针,尽可能地采取分栋、分段、分部位突击施工的方法。
(3)要将雨期施工准备工作纳入生产计划,考虑一定的劳动力,安排一定的作业时间,搞好雨期施工期间工程材料和雨期施工材料的储备。
(4)加强技术管理和安全工作,要认真编制和贯彻雨期施工技术措施和安全措施,要定期组织雨期施工交底和检查,积极督促做好有关工作。
上一页
下一页
返回
第二节 雨期施工
(二)雨期施工准备工作
根据当地往年雨期雨情和现年度雨情预报,对计划施工工程要分工程、分部位编制雨期施工方案,做好雨期施工准备。
(1)根据工程情况,有条件的要结合正式工程,预先做好正式下水道。贯彻先地下后地上的原则,在搞基础的同时,根据自然排水的流向,配合将外线工程(包括雨管线或污水管线)做好。
(2)结合总图利用自然地形确定方向,找出坡度,挖临时排水沟,排水沟应按规定放坡。
(3)排水管沟如不通往泄水处时,可选择远距建筑物点挖集水池(或集水井),用水泵外调,但对其他建筑不得有影响。
上一页
下一页
返回
第二节 雨期施工
(4)布置排水路线须横过马路时,应埋置横管,防止路面溢水。
(5)现场排水应随时保证畅通,可设专人负责,要定期疏通。
(6)现场邻近高地、高地边沿应挖截水沟,防水雨水侵入现场。傍山的工地要结合正式防洪沟考虑防洪和排洪问题,同时还要在雨期前做好对危石的处理,防止滑坡和塌方。
(三)雨期施工注意事项
(1)对雨淋后的砖,如含水量较大的要晾干后再使用。
(2)对暴雨、大雨冲刷严重的砌体要拆除重砌。
上一页
下一页
返回
第二节 雨期施工
(3)对新浇筑的混凝土要有相应措施,严防大雨冲刷,否则应经有关部门鉴定或处理后才能继续施工。
(4)雨后对模板和支撑要进行认真检查,特别要注意支撑的底部是否有松动沉降现象,以便及时采取措施。
(5)雨后施工的砂石含水量要测试,以便及时调整配合比。
(6)对施工的原材料要有可靠的保证措施,在雨期到来前各施工现场要有足够的干原材料,以便雨后能保证施工,严禁水泥露天存放,注意做好原材料的防水、防潮工作。
上一页
下一页
返回
第二节 雨期施工
(7)高温天热要加强对现浇混凝土的养护工作,硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土不得少于7昼夜;掺用缓凝型外加剂或有抗渗要求的混凝土不得少于14昼夜,浇水次数应能保持混凝土具有足够的湿润状态,严防出现干裂现象,如发现有干裂现象,严重的要禁止使用。
(8)雨后要及时对脚手架安全网的架设、塔式起重机路基、井字架底座、缆风绳和地锚进行周密细致的检查,发现问题,及时处理。
二、土方和基础工程雨期施工
土方工程施工应尽可能避开雨期。对于无法避开雨期的土方工程,应采取下列措施:
上一页
下一页
返回
第二节 雨期施工
(1)土方开挖。雨期施工,土方开挖面不宜过大,应逐段、逐片分期施工。开挖场地应设一定的排水坡度,场地内不能积水。大型基坑或施工周期长的地下工程,应先在基础边坡四周做好截水沟、挡水堤,防止场内地表水灌槽;同时基坑内也应设引水沟、集水坑随时抽水。
(2)边坡处理。必要时可适当放缓边坡坡度或设置支撑。施工时要加强对边坡和支撑的检查。对可能被雨水冲塌的边坡,可在边坡上挂钢丝网片,外喷50mm 厚的细石混凝土。
(3)回填土施工。取土、运土、铺填、压实等各道工序应连续进行,雨前应及时压完已填土层,将表面压光并做成一定的排水坡度。
上一页
下一页
返回
第二节 雨期施工
(4)对处于地下的水池或地下室工程,要防止水对建筑的浮力大于建筑物自重时造成地下室或水池上浮。
三、砌筑工程雨期施工
砌筑工程雨期施工必须注意下列有关问题:
(1)雨期施工用砖不宜再洒水湿润;湿度较大的砌块,砌筑时不宜上墙,砌筑高度不得超过1m。
(2)砌筑过程中如遇大雨必须停工,受雨水冲刷后的墙体,应翻砌最上面的两皮砖。
(3)对稳定性较差的墙体,如窗间墙、砖柱应及时浇筑圈梁或加临时支撑,以增强墙体的稳定性。
上一页
下一页
返回
第二节 雨期施工
(4)砌体施工时,纵横墙最好同时砌筑。雨后要及时检查墙体的质量,包括墙体垂直度和标高。
(5)雨期施工时,应严格控制砂浆稠度。
四、吊装工程雨期施工
(1)构件堆放地面要平整坚实,周围要做好排水工作,严禁构件堆放区积水、浸泡,防止泥土粘到预埋件上。
(2)塔式起重机路基,必须高出自然地面150mm,严禁雨水浸泡路基。
(3)雨后吊装时,要先做试吊,将构件吊至1m 左右,往返上下次数稳定后再进行吊装工作。
上一页
下一页
返回
第二节 雨期施工
五、屋面工程雨期施工
(1)卷材屋面应尽量在雨期前施工,并同时安装屋面的水落管。
(2)雨天严禁油毡屋面施工。油毡、保温材料不能淋雨。
(3)雨期屋面工程宜采用“湿铺法”施工工艺,“湿铺法”就是在“潮湿”基层上铺贴卷材,先喷刷1 2道冷底子油,喷刷工作宜在水泥砂浆凝结初期进行操作,以防基层浸水。
六、抹灰工程雨期施工
(1)雨天不准进行室外抹灰,至少应预计1~ 2d的天气变化情况。
上一页
下一页
返回
第二节 雨期施工
对已经施工的墙面,应注意防止雨水的污染。若需在雨期进行室外抹灰,应与气象部门联系,选择无雨的晴天,组织突击性的抹灰工程施工。
(2)室内抹灰尽量在做完屋面后进行,至少做完屋面找平层,并铺一层油毡,能够防止雨水渗透的条件下,才能进行室内抹灰工程。
(3)雨天不宜作罩面油漆。
上一页
返回
