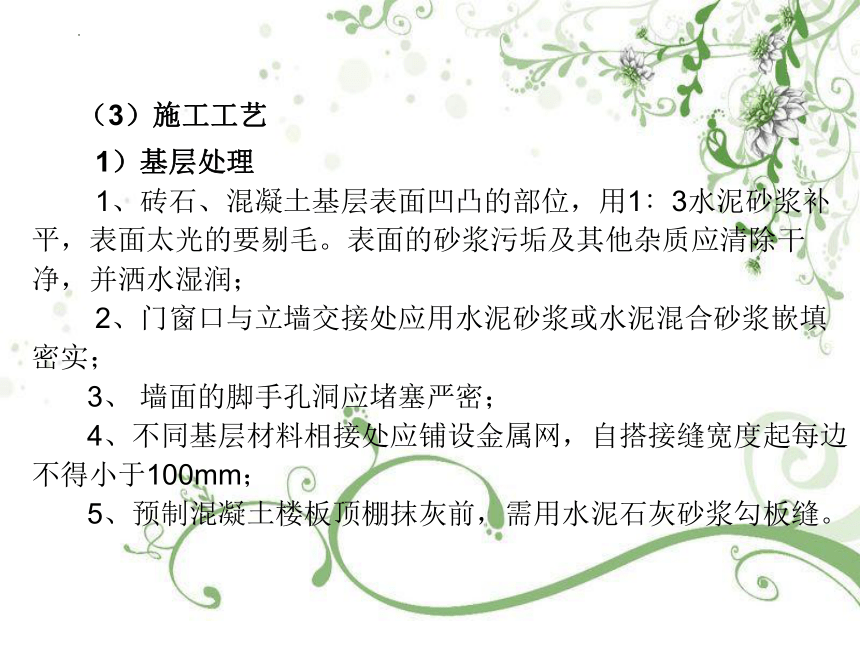

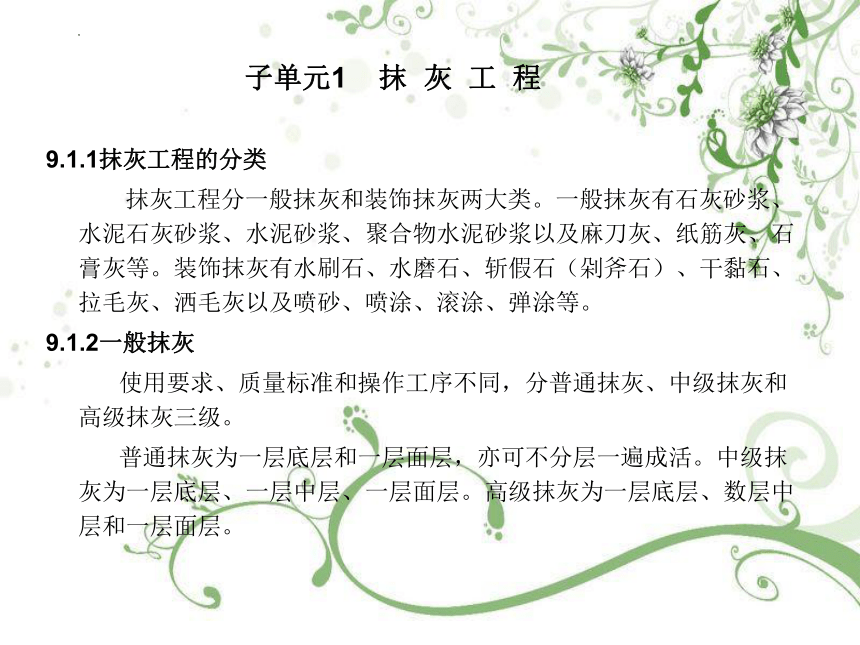

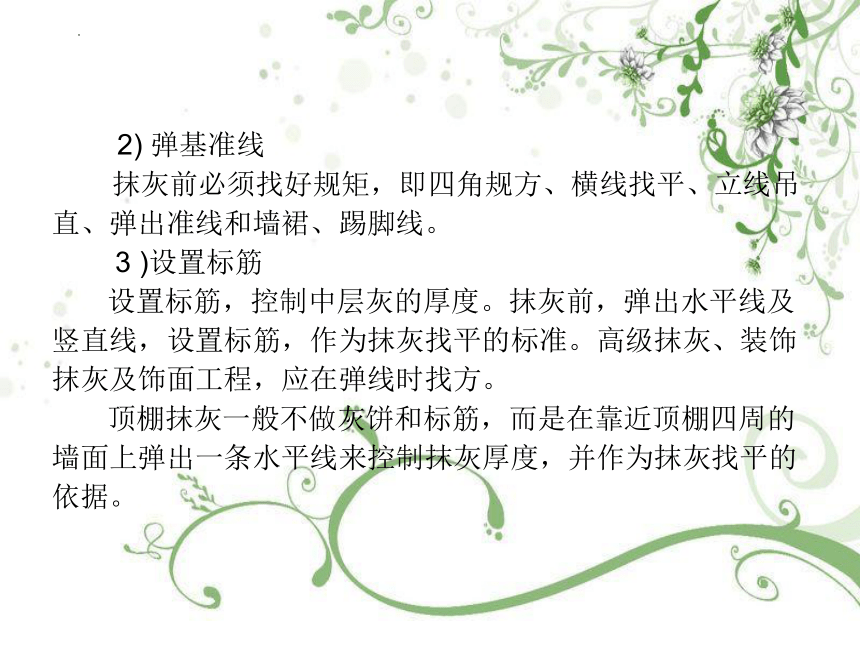

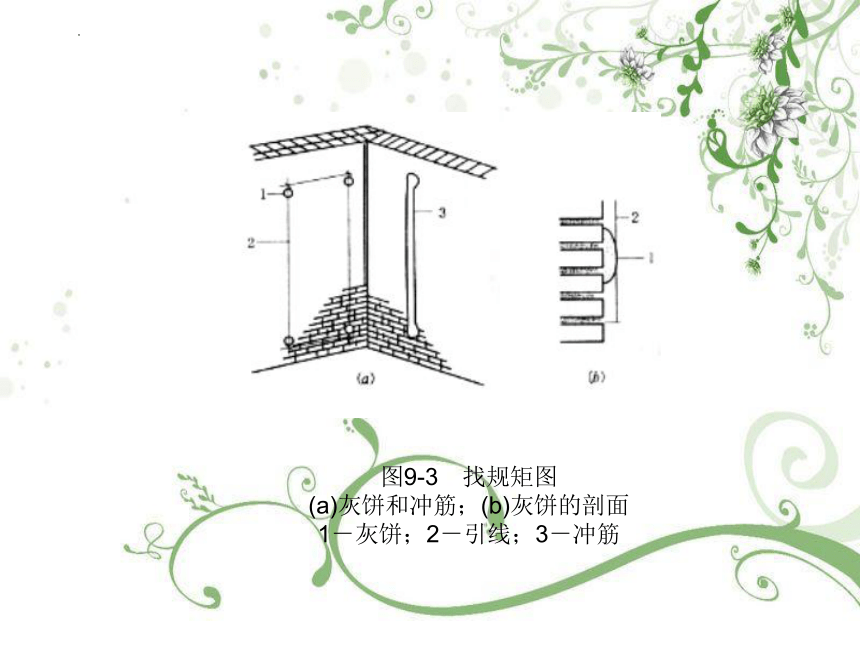

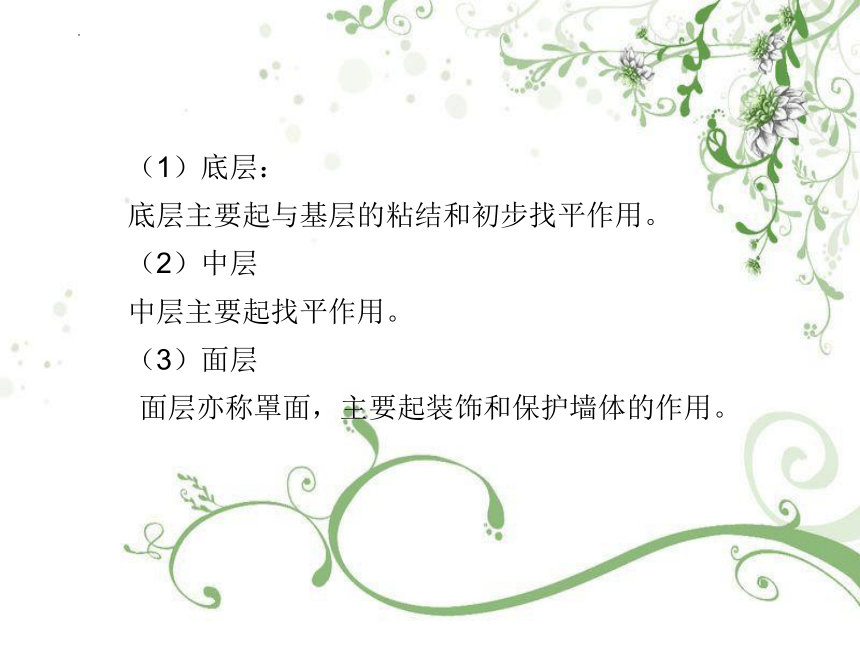

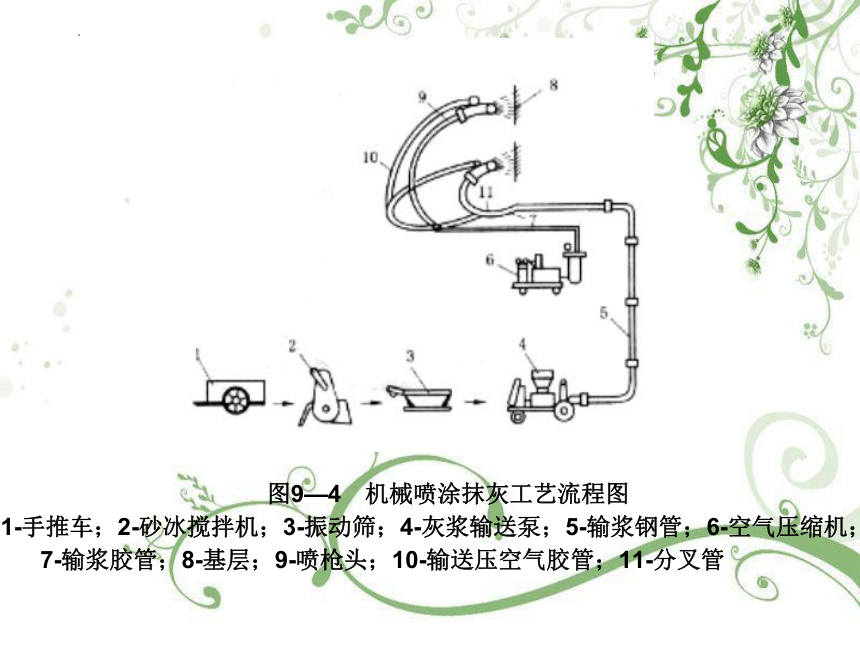

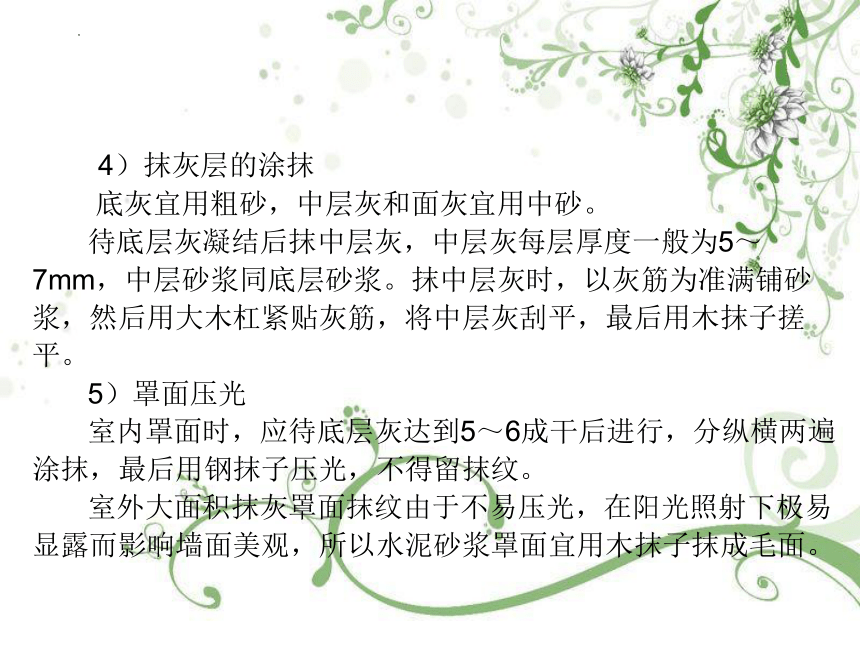

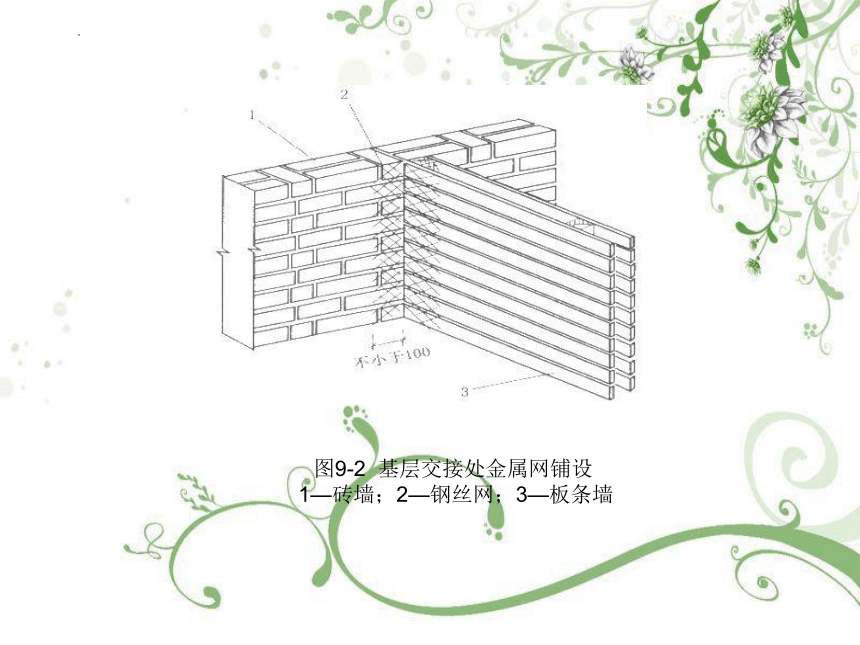

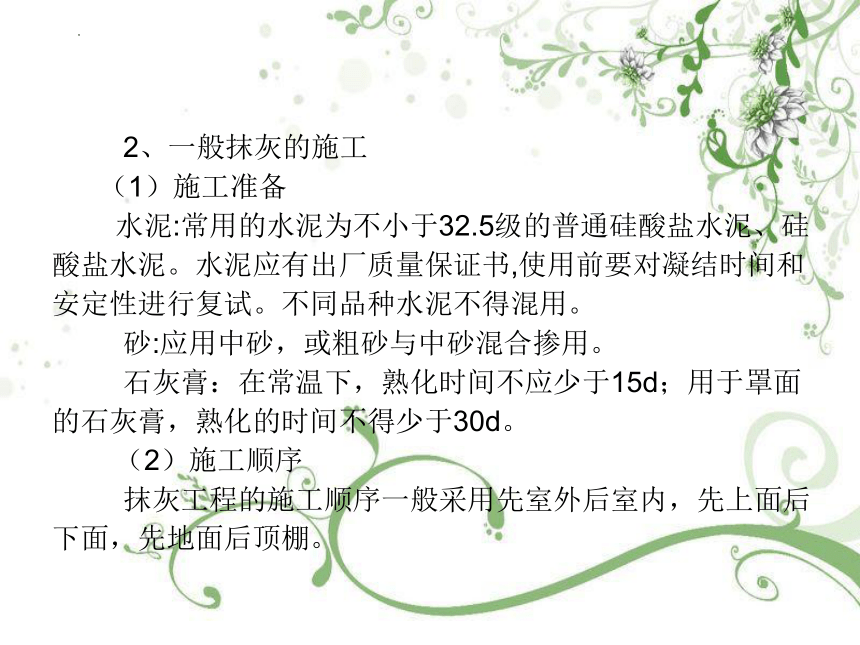

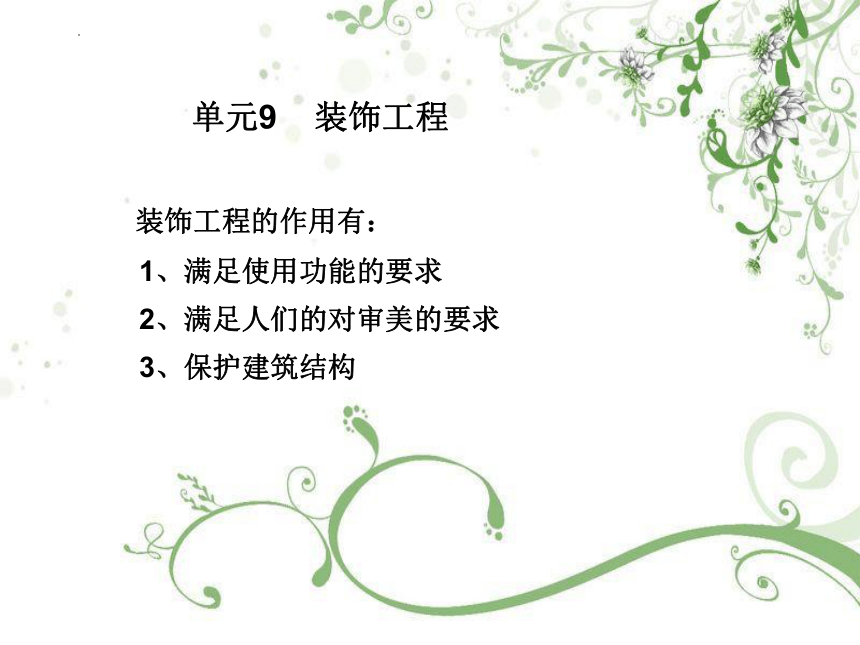

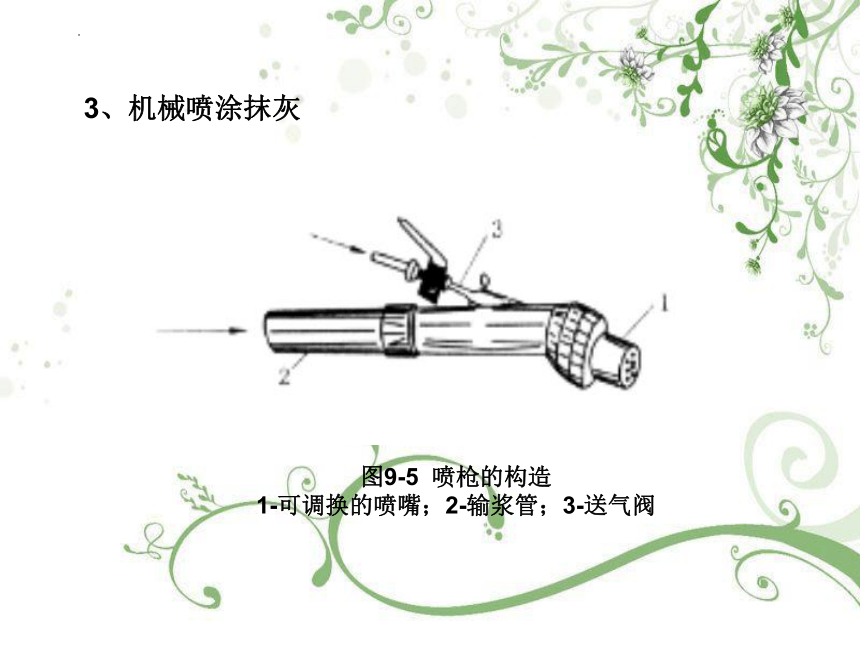

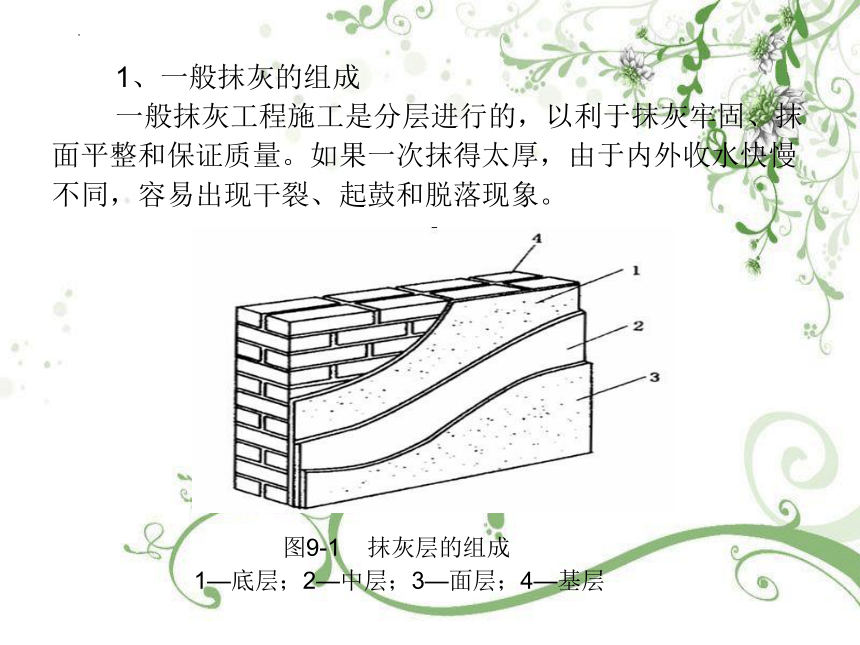

资源简介 (共53张PPT)单元9 装饰工程装饰工程的作用有:1、满足使用功能的要求2、满足人们的对审美的要求3、保护建筑结构子单元1 抹 灰 工 程9.1.1抹灰工程的分类抹灰工程分一般抹灰和装饰抹灰两大类。一般抹灰有石灰砂浆、水泥石灰砂浆、水泥砂浆、聚合物水泥砂浆以及麻刀灰、纸筋灰、石膏灰等。装饰抹灰有水刷石、水磨石、斩假石(剁斧石)、干黏石、拉毛灰、洒毛灰以及喷砂、喷涂、滚涂、弹涂等。9.1.2一般抹灰使用要求、质量标准和操作工序不同,分普通抹灰、中级抹灰和高级抹灰三级。普通抹灰为一层底层和一层面层,亦可不分层一遍成活。中级抹灰为一层底层、一层中层、一层面层。高级抹灰为一层底层、数层中层和一层面层。1、一般抹灰的组成一般抹灰工程施工是分层进行的,以利于抹灰牢固、抹面平整和保证质量。如果一次抹得太厚,由于内外收水快慢不同,容易出现干裂、起鼓和脱落现象。图9-1 抹灰层的组成1—底层;2—中层;3—面层;4—基层(1)底层:底层主要起与基层的粘结和初步找平作用。 (2)中层中层主要起找平作用。(3)面层面层亦称罩面,主要起装饰和保护墙体的作用。2、一般抹灰的施工(1)施工准备水泥:常用的水泥为不小于32.5级的普通硅酸盐水泥、硅酸盐水泥。水泥应有出厂质量保证书,使用前要对凝结时间和安定性进行复试。不同品种水泥不得混用。砂:应用中砂,或粗砂与中砂混合掺用。石灰膏:在常温下,熟化时间不应少于15d;用于罩面的石灰膏,熟化的时间不得少于30d。(2)施工顺序抹灰工程的施工顺序一般采用先室外后室内,先上面后下面,先地面后顶棚。(3)施工工艺1)基层处理1、砖石、混凝土基层表面凹凸的部位,用1∶3水泥砂浆补平,表面太光的要剔毛。表面的砂浆污垢及其他杂质应清除干净,并洒水湿润;2、门窗口与立墙交接处应用水泥砂浆或水泥混合砂浆嵌填密实;3、 墙面的脚手孔洞应堵塞严密;4、不同基层材料相接处应铺设金属网,自搭接缝宽度起每边不得小于100mm;5、预制混凝土楼板顶棚抹灰前,需用水泥石灰砂浆勾板缝。图9-2 基层交接处金属网铺设1—砖墙;2—钢丝网;3—板条墙2) 弹基准线 抹灰前必须找好规矩,即四角规方、横线找平、立线吊直、弹出准线和墙裙、踢脚线。3 )设置标筋设置标筋,控制中层灰的厚度。抹灰前,弹出水平线及竖直线,设置标筋,作为抹灰找平的标准。高级抹灰、装饰抹灰及饰面工程,应在弹线时找方。顶棚抹灰一般不做灰饼和标筋,而是在靠近顶棚四周的墙面上弹出一条水平线来控制抹灰厚度,并作为抹灰找平的依据。图9-3 找规矩图(a)灰饼和冲筋;(b)灰饼的剖面1-灰饼;2-引线;3-冲筋4)抹灰层的涂抹底灰宜用粗砂,中层灰和面灰宜用中砂。待底层灰凝结后抹中层灰,中层灰每层厚度一般为5~7mm,中层砂浆同底层砂浆。抹中层灰时,以灰筋为准满铺砂浆,然后用大木杠紧贴灰筋,将中层灰刮平,最后用木抹子搓平。5)罩面压光室内罩面时,应待底层灰达到5~6成干后进行,分纵横两遍涂抹,最后用钢抹子压光,不得留抹纹。室外大面积抹灰罩面抹纹由于不易压光,在阳光照射下极易显露而影响墙面美观,所以水泥砂浆罩面宜用木抹子抹成毛面。图9—4 机械喷涂抹灰工艺流程图1-手推车;2-砂冰搅拌机;3-振动筛;4-灰浆输送泵;5-输浆钢管;6-空气压缩机;7-输浆胶管;8-基层;9-喷枪头;10-输送压空气胶管;11-分叉管3、机械喷涂抹灰图9-5 喷枪的构造1-可调换的喷嘴;2-输浆管;3-送气阀9.1.3装饰抹灰施工装饰抹灰与一般抹灰的底层和中层的做法基本相同,其区别在于两者具有不同的装饰 面层。 装饰抹灰一般均采用水泥做底层,面层厚度和施工方法依据材料要求不同而定。抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时应采取加强措施。抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。按装饰面层的不同,装饰抹灰的种类有水刷石、干黏石、斩假石、拉毛灰、洒毛灰、拉条灰、假面砖等。1、水刷石抹灰施工水刷石墙面施工工序:清理基层→湿润墙面→设置标筋→抹底层砂浆→抹中层砂浆→弹线和粘贴分格条→抹水泥石子浆→洗刷→养护。水刷石抹灰分三层。底层砂浆同一般抹灰。抹中层砂浆时表面压实搓平后划毛,然后进行面层施工。中层砂浆凝结后,按设计要求弹分格线,按分格线用水泥浆粘贴湿润过的分格条,贴条必须位置准确,横平、竖直。面层施工前必须在中层砂浆面上刷水泥浆一道,使面层与中层结合牢固,随后抹1∶1.2~1∶2水泥石子浆厚10~12mm,抹平后用铁压板压实。当面层达到用手指按无明显指印时,用刷子刷去面层的水泥浆,使石子均匀外露,然后用喷雾器自上而下喷清水,将石子表面水泥浆冲洗干净,使石子清晰均匀,无脱落和接缝痕迹。线角处最好用小八厘水泥石子浆。刷洗时间要严格掌握,刷洗过早或过度,则石子颗粒露出灰浆面过多,容易脱落;刷洗过晚,则灰浆洗不净,石子不显露,饰面浑浊不清晰,影响美观。水刷石的外观质量应满足:石粒清晰、分布均匀、紧密平整、色泽一致、不得有掉粒和接槎痕迹。2、干黏石施工干黏石是在水泥砂浆面层上直接压粘石渣的工程做法。干黏石施工工序:清理基层→湿润墙面→设置标筋→抹底层砂浆→抹中层砂浆→弹线和粘贴分格条→抹面层砂浆→撒石子→修整拍平。底层同水刷石做法。有时可用喷枪将石子均匀有力地喷射于粘结层上,用铁抹子轻轻压一遍,使表面搓平。如在粘接砂浆中掺入108胶或其他聚合物胶乳,则可使粘结层砂浆抹的更薄,石子粘的更牢。干黏石质量要求:石粒粘结牢固、分布均匀、颜色一致、不露浆、不漏粘、线条清晰、棱角方正。3、假面砖施工假面砖又叫仿釉面砖,是用彩色砂浆抹成相当于外墙面分块形式与质感的装饰抹灰面。适用于房屋建筑外墙抹灰。假面砖抹灰的操作方法基本与一般抹灰相同,只是面砖的处理要求不同。按不同的使用工具有两种操作方法。 (1)铁梳子拉假面砖的面层操作 (2)铁辊拉假面砖的面层操作4、斩假石施工斩假石又称剁斧石,工艺流程如下:基层处理→抹底、中层灰→弹线,贴分格条→抹面层水泥石子浆→养护→斩剁面层。质量要求:斩假石面层,要求斩纹顺直,间距均匀,深浅一致,线条清晰、留出边缘宽窄一致,棱角分明,并不得有损坏。5、拉条灰拉条抹灰是用专用模具把面层砂浆做出竖线条的装饰抹灰做法。操作流程: 基层处理→抹底、中灰→弹木轨道位置线、贴木轨道→抹面层砂浆→拉条→取下木轨道→刷涂料。6、拉毛灰与洒毛灰施工拉毛灰是在水泥砂浆或水泥混合砂浆抹灰的中层上,抹上纸筋石灰浆、水泥石灰浆或者水泥混合砂浆,然后用拉毛工具(棕刷子、铁抹子或麻刷子等)将砂浆拉成波纹、斑点等花纹而做成的装饰面层。具有吸音作用,因而常用于有吸音要求的礼堂、影剧院、会议室等室内墙面,也可用在阳台拦板或围墙等外饰面。洒毛灰的施工方法和适用范围与拉毛灰基本相同。洒毛灰是用茅草、高梁穗或竹条等绑成的20cm左右的茅柴帚蘸罩面砂浆均匀地洒在抹灰中层上,形成云朵状、大小不一但有规律的饰面。9.1.4 抹灰工程施工的质量要求1、一般规定2、一般抹灰工程3、装饰抹灰工程子单元2 楼地面工程 楼地面工程包括楼面和地面两部分,组成分为面层、垫层、 基层三部分。1、基层2、垫层3、面层9.2.1 水磨石地面施工分格条应采用铜条或玻璃条,亦可选用彩色塑料条。玻璃条,由平板普通玻璃裁制而成,3mm厚,一般10mm宽(根据面层厚度而定),长度以分块尺寸而定。铜条,1~2mm厚铜板裁成10mm宽(还要根据面层厚度而定),长度以分格尺寸而定,用前必须调直调平。图9-7 分格嵌条设置1-分格条;2-素水泥浆;3-垫层水磨石面层应使用磨石机分次磨光,先试磨,后随磨随洒水,并及时清理磨石浆。9.2.2 木地板施工其构造有实铺和空铺两种。木板面层多用于室内高级装修地面。该地面具有弹性好,耐磨性好,不易老化等特点。木板面层有单层和双层两种。单层是在木搁栅上直接钉企口板;双层是在木搁栅上先钉一层毛地板,再钉一层企口板。木搁栅有空铺和实铺两种形式。 实铺式地面是将木搁栅铺于钢筋混凝土楼板上,木搁栅之间填以炉渣隔音材料。木地板拼缝用得较多是企口缝、截口缝、平头接缝等,其中以企口缝最为普遍。木地板拼缝处理(a)加工前形状;(b)企口缝加工后形状;(c)裁口缝;(d)平缝实铺木地板的施工方法如下:1、设置预埋件2、基层处理3、弹线4、安木搁栅5、填保温隔声材料6、钉毛板7、铺钉木地板8、刨平磨光9、涂漆、打蜡9.2.3 块材地面施工块材地面是将各种不同形状的人造或天然块材用水泥砂浆、水泥浆、胶粘剂铺设于基层上做成的地面,主要包括陶瓷锦砖、瓷砖、地砖、大理石、花岗岩、碎拼大理石以及预制混凝土、水磨石地面等。(a) (b)(a)陶瓷锦砖楼面; (b)陶瓷锦砖地面(c) (d)(c)地砖楼面; (d)地砖地面9.2.4地毯地面施工质量要求:地毯固定牢固,毯面平挺不起鼓、不起皱、不翘边,拼缝处对花、对线、拼接吻合密实平整,不显露拼缝,绒面毛顺光一致,收边合理,表面干净,无油污。 子单元3 饰 面 工 程9.3.1陶瓷面砖施工陶瓷面砖是以陶瓷为原料制成的面砖。陶瓷面砖包括内墙陶瓷面砖(釉面砖)、外墙陶瓷面砖(墙地砖)、陶瓷锦砖。1、分类(1)釉面内墙砖(2)陶瓷墙地砖(3)陶瓷锦砖陶瓷锦砖是陶瓷什锦砖的简称,俗称马赛克。陶瓷锦砖的表面有无釉和施釉两种。2、镶贴施工方法釉面砖一般用于室内墙面装饰。施工时,墙面底层用1∶3水泥砂浆打底,表面划毛;在基层表面弹出水平和垂直方向的控制线,自上向下,从左向右进行横竖预排瓷砖,以使接缝均匀整齐;如有一行以上的非整砖,应排在阴角和接地部位。图9-9 陶瓷锦砖镶贴陶瓷锦砖可用于内、外墙面装饰。 镶贴陶瓷锦砖时,根据已弹好的水平线稳定好平尺板;然后在已湿润的底子灰上刷素水泥浆一层,再抹2~3mm厚1∶3水泥纸筋灰粘结层,并用靠尺刮平。陶瓷锦砖背面向上,将1∶0.2∶1的水泥石灰砂浆抹在背面大约2~3mm厚,随即进行粘贴;然后用拍板依次拍实直至拍到水泥石灰砂浆填满缝隙为止。紧接着浇水湿润纸版,约半小时后轻轻揭掉,用小刀调整缝隙,用湿布擦净砖面。48h后用1∶1水泥砂浆勾大缝,其他小缝用素水泥浆擦缝,颜色按设计要求。陶瓷锦砖镶贴示意图1-陶瓷锦砖贴纸;2-陶瓷锦砖按纸版尺寸弹线分格(留出缝隙);3-平尺板9.3.2大理石、花岗岩饰面板施工饰面板泛指天然大理石、花岗石饰面板和人造石饰面板,其施工工艺基本相同。1、材质要求(1)天然大理石板材质量要求:光洁度高,石质细密,色泽美观,棱角整齐,表面不得有隐伤、风化、腐蚀等缺陷。(2)天然花岗石板材多用于室内外墙面、墙裙和楼地面等的装饰。(3)人造石饰面板材质量要求为:棱角方正,表面平整,光滑洁净,石粒密实均匀,背面有粗糙面,几何尺寸准确。水刷石饰面板材的质量要求为石粒清晰,色泽一致,无掉粒缺陷,板背面有粗糙面,几何尺寸准确。2、安装工艺饰面板的安装工艺有传统湿作业法(灌浆法)、干挂法和直接粘贴法。(1)传统湿作业法传统湿作业法的施工工艺流程如下:材料准备→基层处理,挂钢筋网→弹线→安装定位→灌水泥砂浆→整理、擦缝。图9-10 湿法工艺(2)干挂法干挂法根据板材的加工形式分为普通干挂法和复合墙板干挂法(也称G·P·C法)。干挂法一般适用于钢筋混凝土外墙或有钢骨架的外墙饰面,不能用于砖墙或加气混凝土墙的饰面。1)普通干挂法图9-11 干挂法 图9-12 复合墙板干挂法(3)直接粘贴法9.3.3 金属饰面板施工金属饰面板有铝合金板、不锈钢板等单一材质板,也有夹芯铝合金板、涂层钢板、烤漆钢板等复合材质板。下面介绍铝合金饰面板的施工工艺:1、铝合金装饰板铝合金装饰板,又称铝合金压型板。它是选用钝铝、铝合金为原料,经冷压成型的各种波形金属板材。它具有质量轻、易加工、强度高、刚度好、经久耐用、表面光亮等特点,广泛用于室内外墙面装饰和屋面装饰。2、铝合金饰面板的安装工艺流程为:弹线定位→安装固定连接件→安装骨架→饰面板安装→收口构造处理→板缝处理。9.3.4饰面板(砖)施工的质量要求与验收1、一般规定2、饰面板安装工程3、饰面砖粘贴工程子单元4 顶棚工程顶棚工程的形式有直接式和悬吊式两种。9.4.1直接式顶棚直接式顶棚按照施工方法和装饰材料的不同,分为以下三种:1)直接刷(喷)浆顶棚;2)直接抹灰顶棚;3)直接粘贴式顶棚。 直接粘贴式顶棚有两种做法:一是将装饰材料在支模时铺于模板上,然后现浇混凝土,使装饰材料直接粘于混凝土上,拆模后即可作为装饰面层,这种饰面使用的是板材,如干抹灰板、压型钢板等。二是在混凝土构件安装和现浇混凝土拆模后,清理基面,以胶粘剂把装饰面层粘贴上,如石膏板(装饰板和条板)、大理石板、镭射玻璃等。9.4.2悬吊式顶棚1、吊顶工程的分类悬吊式顶棚,又名吊顶,按照施工工艺不同,分为暗龙骨吊顶和明龙骨吊顶。2、基本组成悬吊式顶棚一般由基层、面层、吊筋三大基本部分组成。基层即顶棚骨架层,是一个包括由主龙骨、次龙骨、小龙骨(或称为主搁栅、次搁栅)所形成的网格骨架体系。其作用主要是承受顶棚的荷载,并由其将这一荷载通过吊筋传递给楼盖或屋顶的承重结构。吊筋是连接龙骨和承重结构的承重传力构件。同时,还能用来调节吊顶的空间高度。悬吊式顶棚面层一般分为抹灰类、板材类。3、施工环境要求4、材料技术要求5、施工流程弹吊顶标高水平线→画主龙骨分档线→吊顶内管道、设备的安装、调试及隐蔽验收→吊杆安装→龙骨安装(边龙骨安装、主龙骨安装、次龙骨安装)→填充材料的设置→安装饰面板→安装收口、收边压条。6、施工方法(1)测量放线(2)吊杆安装不上人的吊顶,吊杆长度小于1000mm,可以采用Ф6的吊杆,如果大于1000mm,应采用Ф8的吊杆,如果吊杆长度大于1500mm,还应在吊杆上设置反向支撑。上人的吊顶,吊杆长度小于等于1000mm,可以采用Ф8的吊杆,如果大于1000mm,则应采用Ф10的吊杆,如果吊杆长度大于1500mm,同样应在吊杆上设置反向支撑。吊杆距主龙骨端部距离不得超过300mm,否则应增加吊杆。(3)龙骨安装1)安装边龙骨2)安装主龙骨3)安装次龙骨次龙骨分明龙骨和暗龙骨两种。次龙骨间距宜为300~600mm,在潮湿地区和场所间距宜为300~400mm。4)安装横撑龙骨暗龙骨系列横撑龙骨应用连接件将其两端连接在通长次龙骨上。明龙骨系列的横撑龙骨与通长龙骨搭接处的间隙不得大于1mm。(4)饰面板安装1)明龙骨吊顶饰面板安装明龙骨吊顶饰面板的安装方法有:搁置法、嵌入法、卡固法等。2)暗龙骨吊顶饰面板安装暗龙骨吊顶饰面板的安装方法有:钉固法、粘贴法、嵌入法、卡固法等。3)板面的接缝处理① 密缝法指板之间在龙骨处对接,也叫对缝法。板与龙骨的连接多为粘接和钉接。② 离缝法凹缝两板接缝处利用板面的形状和长短做出凹缝,有V形缝和矩形缝两种,缝的宽度不小于10mm。饰面板的边角处理,根据龙骨的具体形状和安装方法有直角、斜角、企口角等多种形式。7、质量要求子单元5 隔墙工程隔断包括活隔断(可装拆、推拉和折叠式)和死隔断(长久性隔墙)。9.5.1活隔断1、家具隔断2、立板隔断3、软隔断 4、推拉式隔断9.5.2死隔断不承重的内墙叫隔墙(死隔断)。1、木隔断2、砌筑隔墙(1)砖隔墙1)粘土砖隔墙2)玻璃砖隔墙用特厚玻璃砖或组合玻璃砖砌筑的透明砖墙。(2)砌块隔墙常见的有加气混凝土、泡沫混凝土、蒸养硅酸盐、水泥炉渣砌块等。采用防潮性能差的砌块时,宜在墙下部先砌3~5皮砖厚墙基。3、轻钢龙骨隔断轻钢龙骨常用C70系列,由沿顶沿地龙骨、竖向龙骨、加强龙骨和横撑龙骨以及配件所组成,如图9-13所示。放线弹线→墙垫施工→安装沿地沿顶龙骨→安装竖龙骨→固定门窗口→安装通贯横撑龙骨→单面安装石膏板→电气管线装配→验收墙内各种管线→(隔声墙填充隔音材料或保温材料)→安装另一面石膏板→接缝处理连接电器设备→踢脚板安装。石膏板安装一般工艺流程为:安装第一面石膏板→龙骨空腔内安装接线盒、穿线、穿管→接线盒密封→铺设岩棉层→安装另一面石膏板→石膏板缝处理→墙角密封膏处理。子单元6 涂料与裱糊工程9.6.1涂料工程1、涂料的组成 (1)主要成膜物质(2)次要成膜物质(3)辅助成膜物质2、涂料的分类3、涂料的施工(1)基层准备、基层处理。(2)打底子。(3)刮腻子。(4)涂刷。建筑涂料的基本涂刷方法有刷涂、滚涂、喷涂、弹涂等。9.6.2裱糊工程常用的裱糊材料有纸基塑料壁纸和玻璃纤维墙布。1、施工程序裱糊工程施工程序一般分为基层处理、刷底胶、弹线、裁纸、闷水、刷胶、裱糊等工序。准备裱糊的壁纸背面刷清水或放入清水中浸泡3 分钟, 使其充分吸水后, 抖掉明水、阴干后再裱糊。复合壁纸不得浸水。裱糊时应先在基层表面刷一遍粘结剂, 并在壁纸背面均匀地涂刷一层薄的粘胶剂, 但不能漏刷。2、裱糊工程的质量规定(1)壁纸、墙布必须粘贴牢固, 表面色泽一致, 不得有气泡、空鼓、裂缝、翘边、皱折和污斑, 斜视时无胶痕;(2)表面平整, 无波纹起伏。壁纸、墙布与挂镜线、贴脸板和踢脚板紧接, 不得有缝隙;(3)各幅拼接按横平竖直, 拼接处花纹、图案吻合, 不离缝、不搭接, 距墙面1.5m 处正视, 不显拼缝;(4)阴阳转角垂直, 棱角分明, 阴角处搭接顺光, 阳角处无接缝。(5)壁纸、墙布边缘平直整齐, 不得有纸毛、飞刺;(6)不得有漏贴、补贴和脱层等缺陷。 展开更多...... 收起↑ 资源预览
