单元8 装饰工程施工
8.2 抹灰工程施工
抹灰工程是指将水泥、砂、石灰膏、水等拌合后直接涂抹在建筑物的墙面、顶棚及地面上,形成连续均匀的抹灰层的一种装饰工程。
1、抹灰工程的作用
抹灰工程主要有两大功能,一是防护功能;二是美化功能。
2、抹灰工程分类
按施工工艺不同,抹灰工程分为一般抹灰和装饰抹灰。
一般抹灰是指在建筑墙面(包括混凝土、砖砌体、加气混凝土砌块等墙体立面)涂抹石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆、麻刀灰、纸筋灰和石膏灰等的一种抹灰工程。
装饰抹灰是指在建筑墙面涂抹水刷石、干粘石、斩假石、拉毛灰和洒毛灰等的一种抹灰工程。
8.2.1一般抹灰施工
一般抹灰按施工方法的不同,又可分为普通抹灰和高级抹灰。
普通抹灰:一般涂抹一遍底层、一遍中层和一遍面层,其质量要求为表面洁净光滑,接槎平整,分格缝清晰,阳角方正。
高级抹灰:一般涂抹一遍底层、多遍中层和一遍面层,其质量要求为表面洁净、光滑,颜色均匀,抹纹、分格缝和灰线清晰美观,阴阳角方正。
一般抹灰工程施工是分层进行的,以利于抹灰牢固、抹面平整和保证质量。如果一次抹得太厚,由于内外收水快慢不同,容易出现干裂、起鼓和脱落现象。
1、一般抹灰的组成

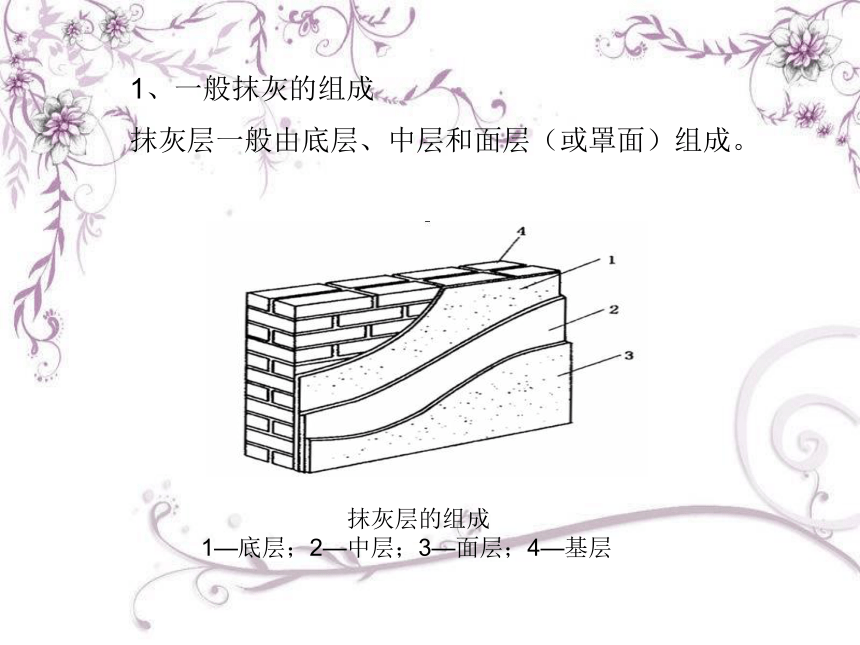

抹灰层一般由底层、中层和面层(或罩面)组成。
抹灰层的组成
1—底层;2—中层;3—面层;4—基层
(1)底层
底层(又称头度糙或刮糙)主要起与基层的粘结和初步找平作用,所使用材料随基层不同而异。底层砂浆的强度不能高于基层强度,以免抹灰砂浆在凝结过程中产生较强的收缩应力,破坏强度较低的基层,从而产生空鼓、裂缝、脱落等质量问题。砂浆应与基层相适应,厚5~7mm。
(2)中层
中层(又称二度糙)主要起找平作用。使用砂浆的稠度为70~80mm,根据基层材料的不同,其做法基本上与底层的作法相同,只是稠度稍小。中层按照施工质量要求可一次抹成,也可分遍进行,中层厚5~12mm。
(3)面层
面层亦称罩面,主要起装饰作用,必须仔细操作,确保表面平整、光滑、无裂纹,面层厚2~5mm。
各层砂浆的强度要求应为底层大于面层,并不得将水泥砂浆抹在石灰砂浆或混合砂浆上。
3各层砂浆的强度要求:底层>中层>面层
抹灰层的厚度根据基体的材料、抹灰砂浆种类、墙体表面的平整度和抹灰质量要求以及各地气候情况而定。
抹灰层的总厚度,应视具体部位及基体材料而定。
顶棚抹灰总厚度15~18mm;
内墙抹灰总厚度为18~25mm
外墙抹灰总厚度<20mm;
石墙<35mm。
涂抹水泥砂浆每遍厚度宜为5~7㎜。涂抹石灰砂浆和水泥混合砂浆每遍厚度宜为7~9㎜。面层抹灰经赶平压实后的厚度,麻刀石灰不得大于3㎜;纸筋石灰、石膏灰不得大于2㎜。
抹灰层大于35mm就必须做加强处理。
2、墙面一般抹灰施工
(1)材料准备
抹灰材料准备时,使用未经熟化的生石灰或过火石灰,会发生爆灰和开裂,俗称“出天花”,因此块状生石灰须经熟化成石灰膏才能使用,在常温下,熟化时间不应少于15d。罩面用的磨细石灰粉的熟化期不应少于3d。在熟化期间,石灰浆表面应保留一层水,以使其与空气隔开而避免炭化,同时应防止冻结和污染。
(2)工艺流程:
基层处理→浇水湿润→抹灰饼→墙面充筋→分层抹灰。

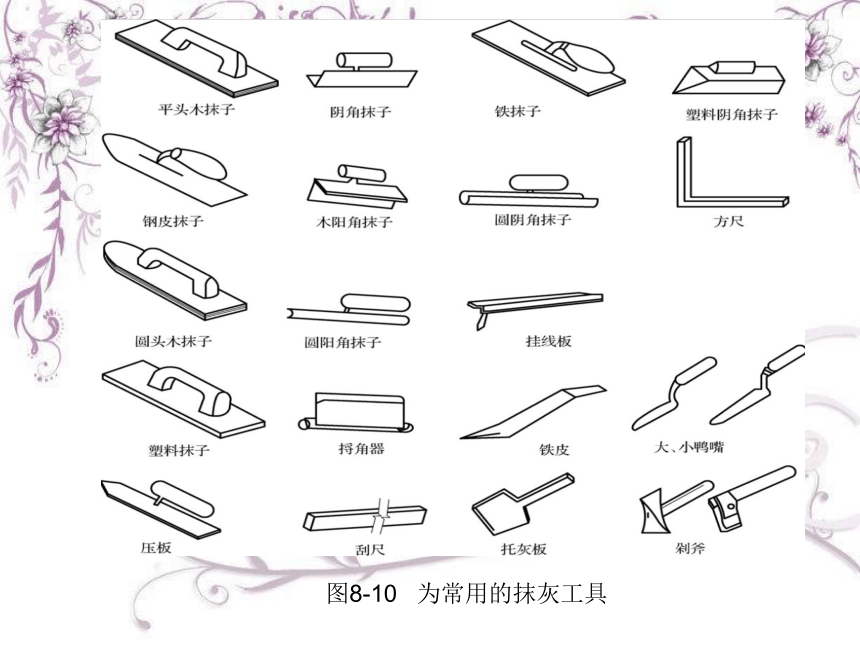

图8-10 为常用的抹灰工具
(3)施工要点:
1)基层处理
抹灰工程的基层有砖、石、混凝土及木等。
①为了保证抹灰层与基层之间能粘结牢固,不致出现裂缝、空鼓和脱落等现象,在抹灰之前,基层表面上的尘土、污垢、油渍及碱膜等均应清除干净。
②基层表面凸凹明显的部位,应事先剔平或用1:3水泥砂浆补平。坚硬、光滑混凝土表面要凿毛或使用界面处理剂。
③门窗口与立墙交接处应用水泥砂浆或水泥混合砂浆嵌填密实;
④墙面的脚手孔洞应堵塞严密;
⑤预制混凝土楼板顶棚抹灰前,需用水泥石灰砂浆勾板缝。
当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。
图8-12 基层交接处金属网铺设 图8-13 金属网铺设现场图
1—砖墙;2—钢丝网;3—板条墙
墙柱连接处钢丝网处理
室内墙面、柱面和门洞口的阳角应采用不低于M20的水泥砂浆做护角,其高度不应低于2m,每侧宽度不应小于50mm。
图8-14 护角示意图
图8-11 喷涂界面剂
2)喷水湿润:
提前1~2d开始浇水湿润(渗入8~10mm)。
3)甩浆
用界面剂:水泥:过筛细砂=1:1:1.5的水泥砂浆做甩浆液,待水泥浆达到一定强度后再抹灰。
4)抹灰饼
根据设计图纸要求的抹灰质量,结合基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,抹灰饼确定抹灰厚度(见图8-15、8-16、8-17)。操作时应先抹上灰饼,再抹下灰饼。抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。灰饼宜用1:3水泥砂浆抹成50mm见方形状。
①用托线板全面检查墙体的垂直平整程度,并结合抹灰的种类确定墙面抹灰的厚度。
②在距顶棚约200mm处先做两个上灰饼。以上灰饼为基准,吊线做下灰饼。再用托线板靠、吊垂直确定墙下部对应的两个灰饼的厚度,使上下两个灰饼在一条垂直线上。下灰饼的位置:一般在踢脚线上方200~250mm处。
灰饼应用抹灰层相同的砂浆,厚度与中层抹灰面平。
③标准灰饼做好后,再在灰饼附近墙面钉钉子,拉水平通线,按间距1.2~1.5m左右加做若干灰饼。凡窗口、垛角处必须做灰饼。
图8-16 托线板挂垂直 图8-17 做灰饼
5)墙面冲筋
设置标筋,控制中层灰的厚度。抹灰前,弹出水平线及竖直线,设置标筋,作为抹灰找平的标准。冲筋时,以垂直方向的上下两个灰饼之间的厚度为准,用灰饼相同砂浆冲筋,抹好冲筋砂浆后,用硬尺与冲筋通平,一次通不平,可补灰,直至通平为止,冲筋面宽50mm,底宽约80mm,墙面不大时,可只做两条竖筋。
顶棚抹灰一般不做灰饼和标筋,而是在靠近顶棚四周的墙面上弹出一条水平线来控制抹灰厚度,并作为抹灰找平的依据。
灰饼、冲筋
找规矩
6)分层抹灰
①底层抹灰
是将砂浆抹于墙面两标筋之间,厚度应低于标筋,务须与基层紧密结合。对混凝土基层,抹底层前应先刮素水泥浆一遍。
②中层抹灰
中层抹灰视抹灰等级分一遍或几遍成活。待底层灰凝结后抹中层灰,中层灰每层厚度一般为5~7mm,抹中层灰时,以标筋为准满铺砂浆,然后用中、短木杠按标筋刮平。局部凹陷处补平,直到普遍平直为止。再用木抹子搓磨一遍,使表面平整密实。
③面层抹灰
当中层灰干至六七成后,可抹面层灰。抹面层灰一般从阴角或阳角开始,自左向右进行。
装档刮杠示意
装档:随铺砂浆随用杠尺按筋刮平压实,木抹子搓平
8.2.2装饰抹灰施工
装饰抹灰是采用装饰性强的材料,或用不同的处理方法以及加入各种颜料,使建筑物具备某种特定的色调和光泽。
装饰抹灰与一般抹灰的底层和中层的做法基本相同,其区别在于两者具有不同的装饰面层。
  按装饰面层的不同,装饰抹灰的种类有水刷石、干黏石、斩假石、拉毛灰、洒毛灰、拉条灰、假面砖等。
1、水刷石抹灰施工
水刷石又称洗石米、汰石子。
适用范围:主要用于室外的装饰抹灰。
工艺流程:清理基层→湿润墙面→设置标筋→抹底层砂浆→抹中层砂浆→弹线和粘贴分格条→抹水泥石子浆→洗刷→养护。
粘分格条
目的:避免罩面砂浆收缩而产生裂缝,或大面积膨胀而空鼓脱落;也为了增加墙面的美观。
做法:分格条两侧用素水泥浆与墙面成45°角。
当水泥石子浆开始凝固时(大致是以手指捺上去无指痕,用刷子刷石子,石子不掉下为准)便可进行刷洗。
刷洗:用刷子从上而下蘸水刷掉或用喷雾器喷水冲掉面层水泥浆,使石子露出灰浆面1~2mm为度。用清水清洗表面,要求高的工程还可用稀草酸清洗一遍后,再用水冲洗。
刷洗时间:时间要严格掌握,刷洗过早或过度,则石子颗粒露出灰浆面过多,容易脱落,刷洗过晚,则灰浆洗不净,石子不显露,饰面浑浊不清晰,影响美观。
刷洗时注意事项:注意排水,防止浆水玷污墙面。如表面水泥浆已结硬,可使用5%稀盐酸溶液洗刷,然后用水冲洗。
水刷石的外观质量应满足:石粒清晰、分布均匀、紧密平整、色泽一致、不得有掉粒和接槎痕迹。
2、干粘石施工
将干石子直接粘附在砂浆上的一种饰面。
特点:具有与水刷石相类似的装饰效果但其操作简单,工效较高,并可节约水泥30~40%,节约石子约50%。
工艺流程:基层清理→抹底层砂浆→弹线嵌条→抹黏结层→撒石子→压石子→起分格条、勾缝→浇水养护。
底层同水刷石做法。在中层水泥砂浆浇水湿润后,粘分格条,随后按格抹砂浆粘结层厚约4~5mm,粘结砂浆抹平后,应立即甩石子,先甩四周易干部位,然后甩中间,要做到大面均匀,边角和分格条两侧不漏粘,由上而下快速进行。
石子使用前应用水冲洗干净,甩时用托盘盛装。石子规格一般用小八厘,如石子粒径较小时,用木拍子甩到粘结砂浆上易于排列密实,露出的粘结砂浆少。
如发现饰面上的石子有不匀或过稀现象时,一般不补甩,应将石子用抹子或手直接补粘,否则,易使面层出现坑孔或裂缝。
当粘结砂浆表面均匀粘满一层石子后,即用抹子轻轻拍平压实,使石粒嵌入砂浆深度不小于石子粒径的1/2。
操作时,拍压不宜过度,用力不宜过大,以免产生渗浆糊面现象,而造成表面浑浊、不干净、不明亮,影响美观。
为避免留有抹子拍痕,可用橡胶辊代替抹子轻轻滚压石子,使其粘牢。
在阳角处,两侧应同时操作,否则待一侧做完后再做另一侧时,则先做一侧的粘结砂浆已凝结,另一侧的石子不易粘结上去,便出现明显的接槎黑边。
干粘石也可用机械喷石代替手工甩石,利用压缩空气和喷枪将石子均匀有力地喷射到粘结层上,用铁抹子轻轻压一遍,使表面搓平。如在粘接砂浆中掺入108胶或其他聚合物胶乳,则可使粘结层砂浆抹的更薄,石子粘的更牢。
干黏石质量要求:石粒粘结牢固、分布均匀、颜色一致、不露浆、不漏粘、线条清晰、棱角方正。
3、假面砖施工
假面砖是用掺入氧化铁颜料的水泥砂浆,通过手工操作,达到模拟面砖效果的方法,常用于公共建筑的外墙和园林建筑。
假面砖由底层灰、中层灰、面层灰组成。
面层灰宜用5:1:9水泥石灰砂浆,按色彩需要掺入适量矿物颜料,成为彩色砂浆。面层灰厚3~4㎜。
待中层灰凝固后,洒水湿润,在抹面层彩色砂浆,要压实抹平。待面层灰收水后,用铁梳或铁辊顺着靠尺由上而下划出竖向纹,纹深约1㎜;竖向纹划完后,再按假面砖尺寸,弹出水平线,将靠尺靠在水平线上,用铁刨或铁勾顺着靠尺划出横向沟,沟深约3~4㎜。全部划好纹、沟后,清扫假面砖表面。
4、斩假石施工
又称剁斧石,是一种仿石材的施工方法,它是在硬化后的水泥石子浆面层上用斩斧、齿斧及各种凿子等专用工具剁出有规律的石纹,使其类似天然花岗岩、玄武石、青条石的表面状态。
工艺流程:清理基层→湿润墙面→设置标筋→抹底层砂浆→抹中层砂浆→弹线和粘贴分格条→抹水泥石子浆面层→养护→斩剁→清理。
5、拉条灰
是以砂浆和灰浆做面层,然后用专用模具在墙面拉制出凹凸状平行条纹的一种内墙装饰抹灰方法。这种装饰抹灰墙面广泛用于剧场、展览厅等公共建筑物作吸声墙面。
工艺流程:基层处理→抹底、中层灰→弹线,贴拉模轨道→抹面层灰→拉条→取木轨道,修整饰面。
6、拉毛灰与洒毛灰施工
拉毛灰是在尚未凝结的面层灰上用工具在表面触拉,靠工具与灰浆间的黏结力拉出大小、粗细不同的凸起毛头的一种装饰抹灰方法,可用于有一定声学要求的内墙面(如:礼堂、影剧院、会议室)和一般装饰的外墙面。
拉毛灰的施工工艺流程:基层处理→抹底层灰→弹线,粘贴分格条→抹面层灰,拉毛→养护。
洒毛灰所用的材料、操作工艺与拉毛灰基本相同,只是面层采用1:1的彩色水泥砂浆,用茅草、竹丝或高梁穗绑成20cm长、手握粗细适宜的小笤帚,将砂浆泼洒到中层灰面上,形成云朵状、大小不一但有规律的饰面。
8.2.3抹灰工程施工质量的允许偏差和检验方法
表8-2 一般抹灰的允许偏差和检验方法
项次 项目 允许偏差(mm) 检验方法
普通抹灰 高级抹灰 1 立面垂直度 4 3 用2m垂直检测尺检查
2 表面平整度 4 3 用2m靠尺和塞尺检查
3 阴阳角方正 4 3 用直角测尺检查
4 分格条(缝)直线度 4 3 拉5m线,不足5m拉通线,用钢直尺检查
5 墙裙、勒脚上口直线度 4 3 拉5m线,不足5m拉通线,用钢直尺检查
注:1.普通抹灰,本表第3项阴角方正不检查。
2.顶棚抹灰,本表第2项表面平整度可不检查,但应平顺。
表8-3 装饰抹灰工程质量的允许偏差和检验方法
项次 项目 允许偏差(mm) 检验方法
水刷石 斩假石 干粘石 假面砖 1 立面垂直度 5 4 5 5 用2m垂直检测尺检查
2 表面平整度 3 3 5 4 用2m靠尺和塞尺检查
3 阴阳角方正 3 3 4 4 用直角测尺检查
4 分格条(缝)直线度 3 3 3 3 拉5m线,不足5m拉通线,用钢直尺检查
5 墙裙、勒脚上口直线度 3 3 - - 拉5m线,不足5m拉通线,用钢直尺检查
