第10章 装饰工程

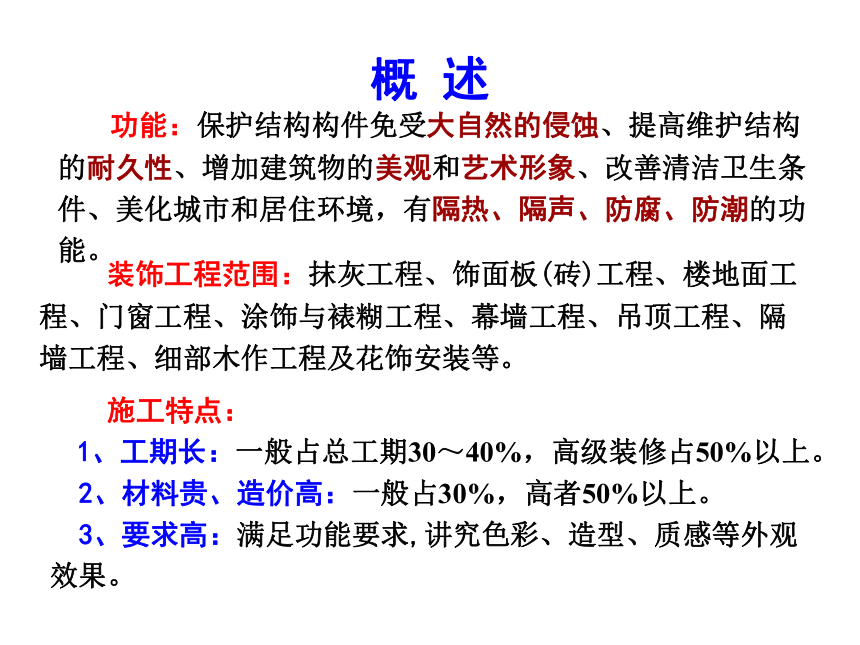

概 述
功能:保护结构构件免受大自然的侵蚀、提高维护结构的耐久性、增加建筑物的美观和艺术形象、改善清洁卫生条件、美化城市和居住环境,有隔热、隔声、防腐、防潮的功能。
装饰工程范围:抹灰工程、饰面板(砖)工程、楼地面工程、门窗工程、涂饰与裱糊工程、幕墙工程、吊顶工程、隔墙工程、细部木作工程及花饰安装等。
施工特点: 1、工期长:一般占总工期30~40%,高级装修占50%以上。 2、材料贵、造价高:一般占30%,高者50%以上。 3、要求高:满足功能要求,讲究色彩、造型、质感等外观效果。

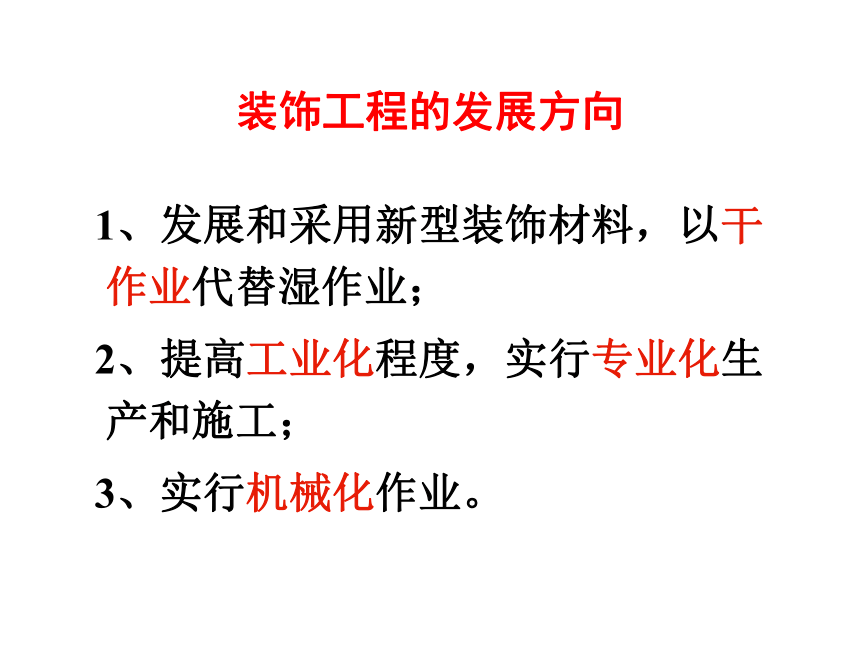

装饰工程的发展方向
1、发展和采用新型装饰材料,以干作业代替湿作业;
2、提高工业化程度,实行专业化生产和施工;
3、实行机械化作业。

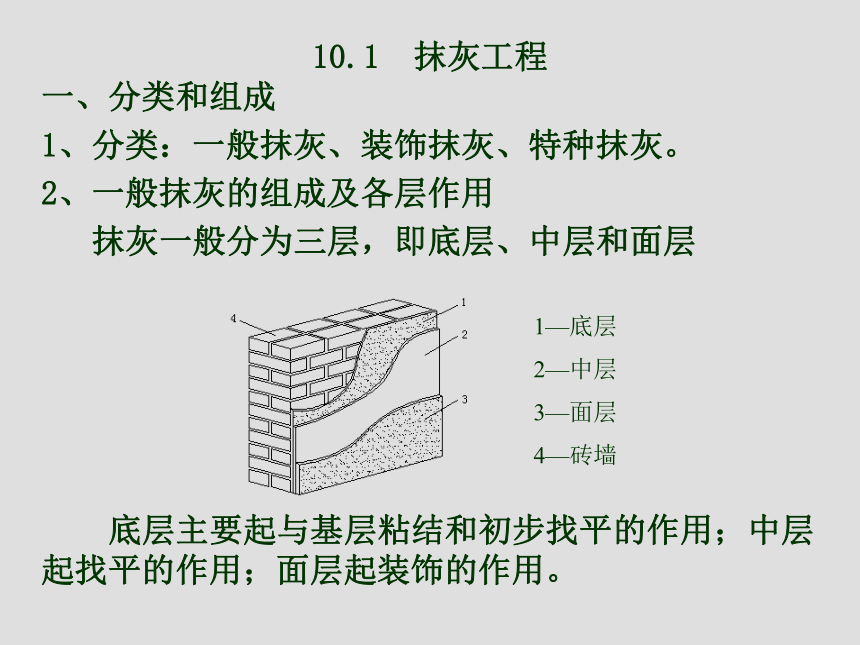

10.1 抹灰工程
一、分类和组成
1、分类:一般抹灰、装饰抹灰、特种抹灰。
2、一般抹灰的组成及各层作用
抹灰一般分为三层,即底层、中层和面层
底层主要起与基层粘结和初步找平的作用;中层起找平的作用;面层起装饰的作用。

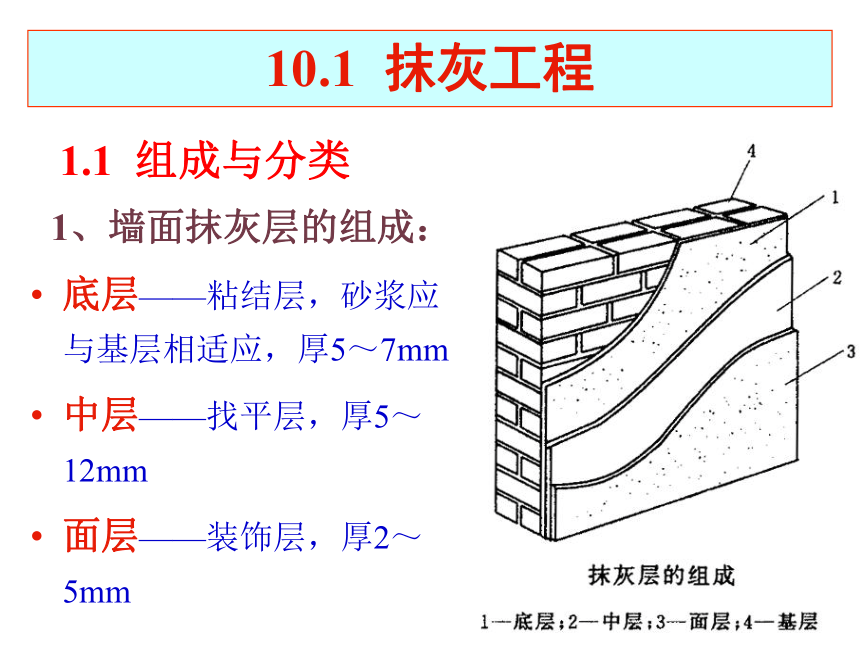

1—底层
2—中层
3—面层
4—砖墙
10.1 抹灰工程
1、墙面抹灰层的组成:
底层——粘结层,砂浆应与基层相适应,厚5~7mm
中层——找平层,厚5~12mm
面层——装饰层,厚2~5mm
1.1 组成与分类

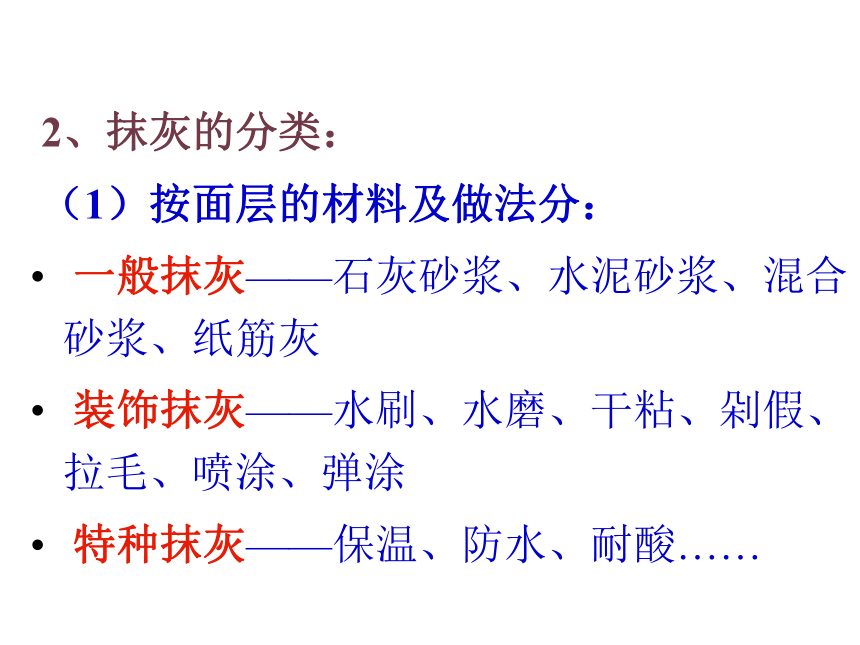

2、抹灰的分类:
(1)按面层的材料及做法分:
一般抹灰——石灰砂浆、水泥砂浆、混合砂浆、纸筋灰
装饰抹灰——水刷、水磨、干粘、剁假、拉毛、喷涂、弹涂
特种抹灰——保温、防水、耐酸……

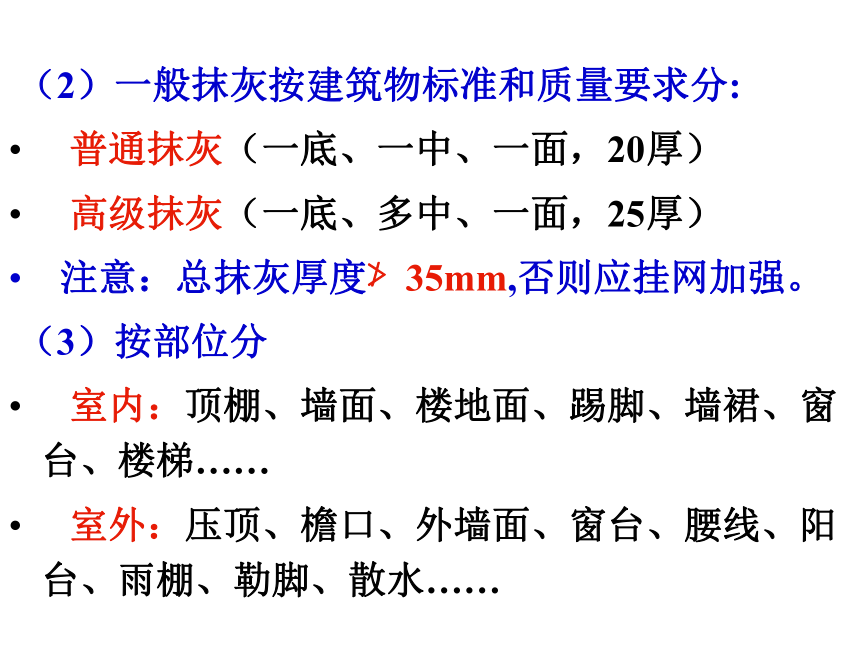

(2)一般抹灰按建筑物标准和质量要求分:
普通抹灰(一底、一中、一面,20厚)
高级抹灰(一底、多中、一面,25厚)
注意:总抹灰厚度≯35mm,否则应挂网加强。
(3)按部位分
室内:顶棚、墙面、楼地面、踢脚、墙裙、窗台、楼梯……
室外:压顶、檐口、外墙面、窗台、腰线、阳台、雨棚、勒脚、散水……

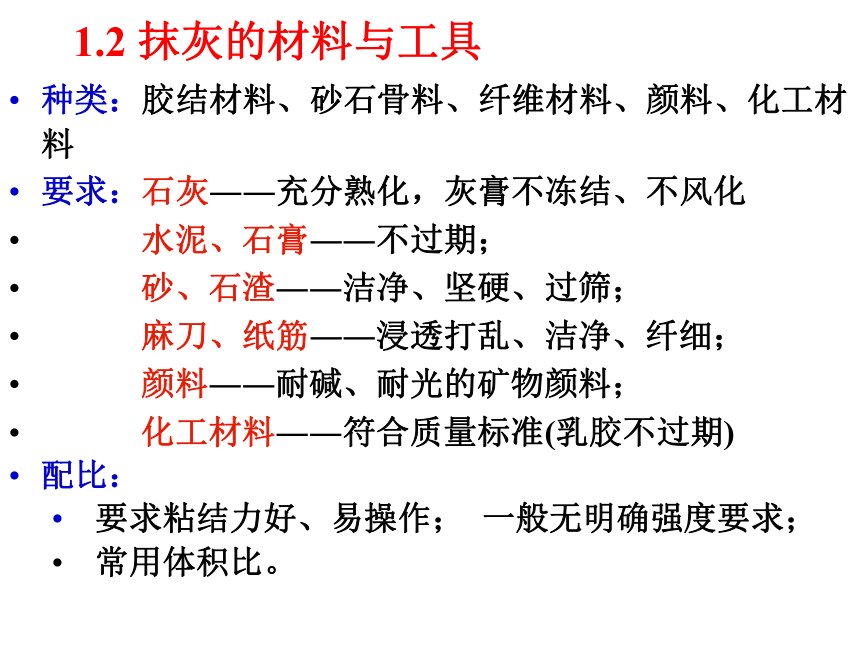

1.2 抹灰的材料与工具
种类:胶结材料、砂石骨料、纤维材料、颜料、化工材料
要求:石灰――充分熟化,灰膏不冻结、不风化
水泥、石膏――不过期;
砂、石渣――洁净、坚硬、过筛;
麻刀、纸筋――浸透打乱、洁净、纤细;
颜料――耐碱、耐光的矿物颜料;
化工材料――符合质量标准(乳胶不过期)
配比:
要求粘结力好、易操作; 一般无明确强度要求;
常用体积比。

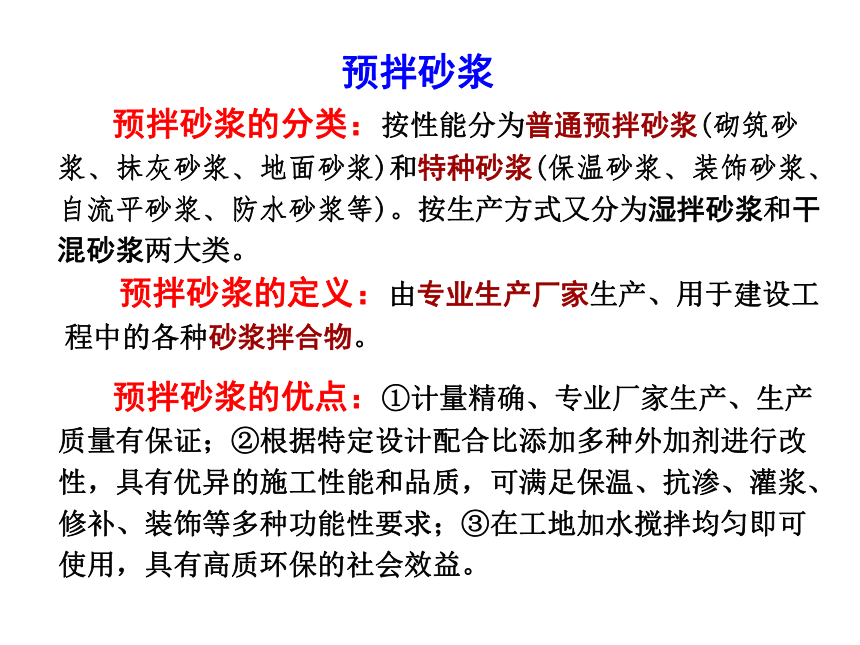

预拌砂浆
预拌砂浆的定义:由专业生产厂家生产、用于建设工程中的各种砂浆拌合物。
预拌砂浆的分类:按性能分为普通预拌砂浆(砌筑砂浆、抹灰砂浆、地面砂浆)和特种砂浆(保温砂浆、装饰砂浆、自流平砂浆、防水砂浆等)。按生产方式又分为湿拌砂浆和干混砂浆两大类。
预拌砂浆的优点:①计量精确、专业厂家生产、生产质量有保证;②根据特定设计配合比添加多种外加剂进行改性,具有优异的施工性能和品质,可满足保温、抗渗、灌浆、修补、装饰等多种功能性要求;③在工地加水搅拌均匀即可使用,具有高质环保的社会效益。
目前部分大中城市已限期禁止现场搅拌砂浆,预拌砂浆代替现场拌合砂浆已是历史的必然。
湿拌砂浆是在工厂加水拌合后,用搅拌输送车运至工地妥善存储,并在规定时间内使用完毕的砂浆拌合物。
干混砂浆是在工厂将干态材料混合而成的固态混合物,在工地加水搅拌均匀即可使用。也称为干灰砂浆、干粉砂浆。
常用工具
手动
瓷砖切割机
手持瓷砖切割机
橡皮锤
水平尺
1.3 一般规定
⑴ 抹灰用水泥应进行凝结时间和安定性复检。
⑵ 抹灰用石灰膏的熟化时间不少于15天,罩面用的磨细生石灰粉的熟化时间不少于3天。
⑷ 室内墙面、柱面和门窗洞口的阳角做法设计无规定时,应采用 1:2水泥砂浆做成暗护角,高度不低于2m,每侧宽度不小于50mm。
⑶ 外墙抹灰施工前应安装门窗框、护栏,并将墙上的施工孔洞堵塞密实。
墙、柱阳角包角抹灰
⑹ 在不同结构基层的交接处应采取加强措施(铺钉一层钢丝网粉水泥砂浆或用水泥掺107胶铺贴玻纤网格布,与相交基层搭接宽度不小于各100mm);
⑺ 当抹灰总厚度大于或等于35mm时应采用加强措施(水泥砂浆打底、细石砼找平、铺设钢丝网);
⑻ 抹灰层在凝结前应防止快干、水冲、撞击、振动和受冻,在凝结后应防止玷污和损坏。水泥砂浆应在湿润条件下养护。
不同基层接缝处理
⑸ 当抹灰层具有防水、防潮功能时,应采用防水砂浆。
1.4 一般抹灰
按使用要求、质量标准和操作工序的不同,分为普通抹灰和高级抹灰两种。
普通抹灰 为两遍成活(一底层、一面层)或三遍成活(一底层、一中层、一面层),需做标筋,分层赶平、修整,表面压光;
高级抹灰 为多遍成活(一底层,几遍中层、一面层),需做标筋,角棱找方,分层赶平、修整,表面压光。
抹灰层的组成
为控制抹灰质量,抹灰前应进行四角规方、做饼冲筋、横线找平、立线吊直、弹出准线和墙裙、踢脚板线。
砖墙
钢丝网
轻质墙
不同基体的接缝铺钉金属网
1.4.1 基层处理
剔平补齐凸凹不平的砖墙面,嵌填脚手孔洞、管线沟槽及门窗框缝隙;
 清理基层表面(灰尘、污圬、油渍、铁丝、钢筋头等);
⑴ 四角规方(高级抹灰)
小房间以一面墙为基线,用方尺规方;较大的房间要在地面弹出十字线,依据十字线在墙角10cm吊线规方。
光滑砼表面凿毛并刷掺107胶的纯水泥浆或使用界面处理剂;
 不同结构基层的交接处铺钉钢丝网,砖墙、砖柱阳角做暗护角;
提前1~2d浇水湿润。
墙面基层甩浆
⑶ 弹出准线和墙裙、踢脚板线
装饰工程进行前,一般要用水准仪在墙上放出一根50基准线(距楼面标高50cm,俗称“50线 ”),用该线上翻或下翻来控制顶棚、门窗、地面标高和墙裙、踢脚板上口水平线。
现在流行激光投线仪,既可在施工阶段提供室内各类装饰工程的基准线,又可作为专业验收工具。
提供门窗准线
放出50基准线
踢脚线准线
提供墙砖准线
1.4.2 抹灰施工
一般先外墙后内墙、先顶棚、墙面后地面。
⑴ 抹灰施工顺序
外墙由屋檐开始自上而下,先抹阳角线、台口线,后抹窗和墙面,再抹勒脚、散水和明沟;
内墙和顶棚应在屋面防水完工后进行,一般先房间后走廊,再楼梯和门厅。
先顶棚、墙面后地面
最后抹
勒脚、散水
⑵ 分层抹灰
底层抹灰厚度一般5~9mm,作用是使抹灰层与基层牢固结合,并对基层初步找平,底层涂抹后应间隔一定时间,让其干燥和水分蒸发后再涂抹中间层和罩面层。
中间层起找平作用,可一次或分次涂抹,厚度约5~12mm,在灰浆凝固前应交叉刻痕,以增强与面层的粘结。
面层厚度一般为2~5mm,应确保表面平整、光滑、无裂纹。
1.4 一般抹灰
冲筋
贴饼
装档刮平
1.4.3 机械喷涂抹灰
我国从上世纪70年代即开始机械喷涂抹灰施工的应用,但未得到大规模的推广。近年随着干混砂浆的大量应用,机械喷涂抹灰将重新得到广泛应用。
袋装或筒仓的预拌干混砂浆按一定比例的砂浆和水在砂浆喷涂机中搅拌充分,通过喷枪即可实现现场喷涂
普茨迈斯特P13砂浆喷涂机
