(共39张PPT)
第三章 地基处理与浅基础施工

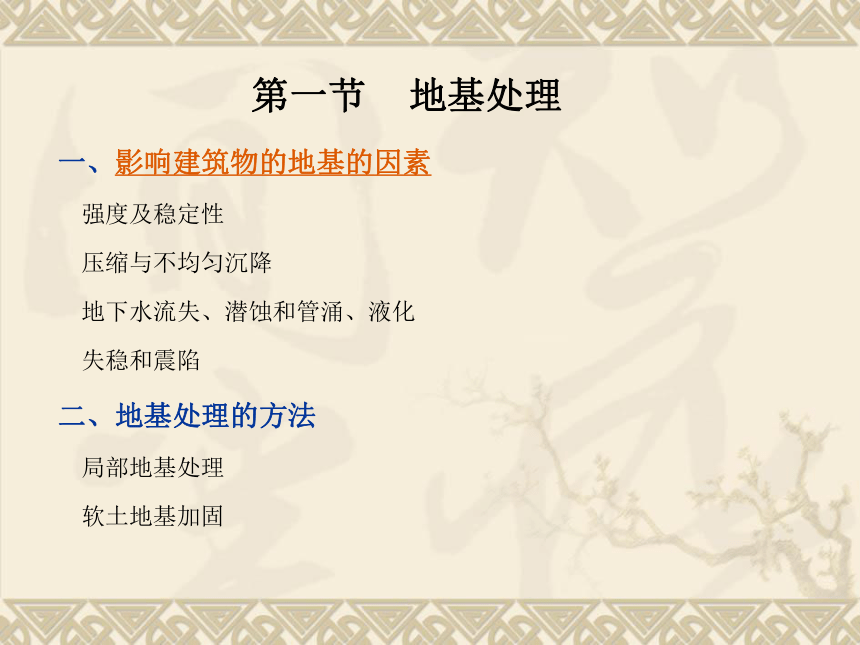

第一节 地基处理

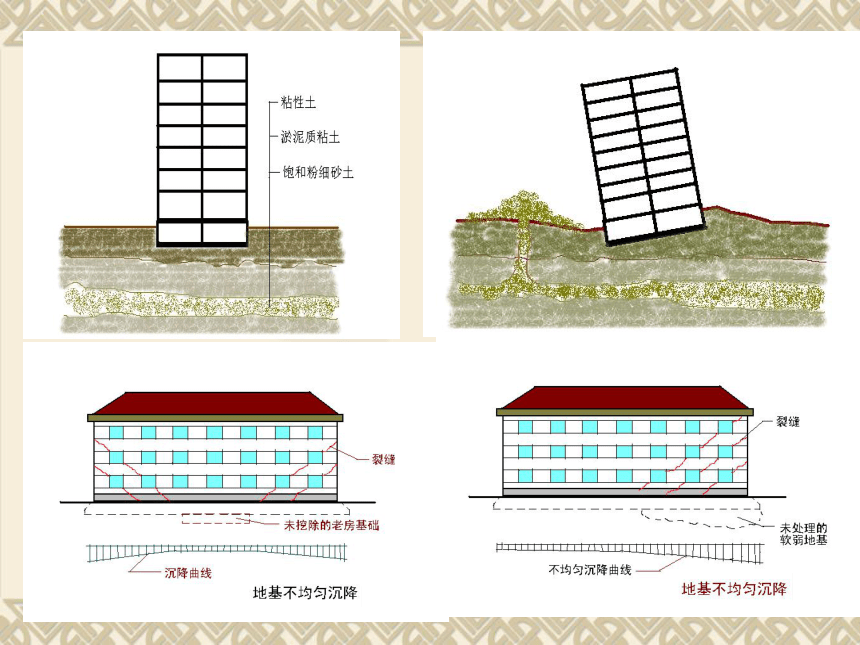

一、影响建筑物的地基的因素
强度及稳定性
压缩与不均匀沉降
地下水流失、潜蚀和管涌、液化
失稳和震陷
二、地基处理的方法
局部地基处理
软土地基加固

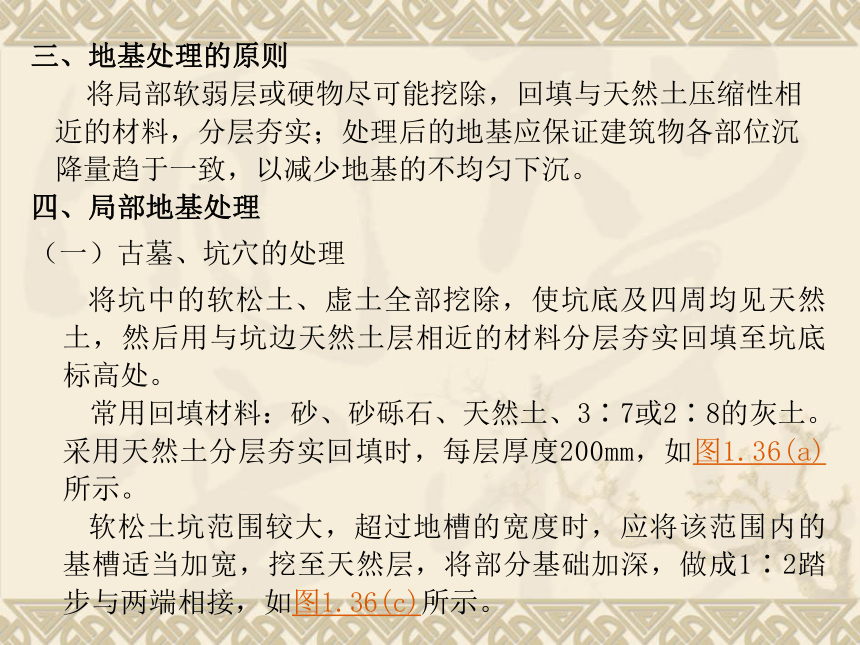

三、地基处理的原则
将局部软弱层或硬物尽可能挖除,回填与天然土压缩性相
近的材料,分层夯实;处理后的地基应保证建筑物各部位沉
降量趋于一致,以减少地基的不均匀下沉。
四、局部地基处理
(一)古墓、坑穴的处理
将坑中的软松土、虚土全部挖除,使坑底及四周均见天然土,然后用与坑边天然土层相近的材料分层夯实回填至坑底标高处。

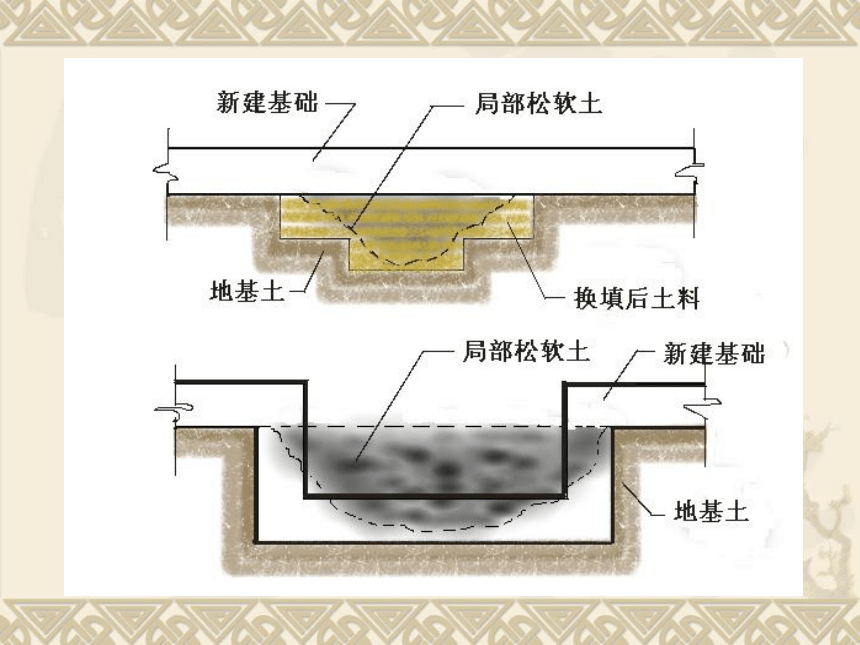

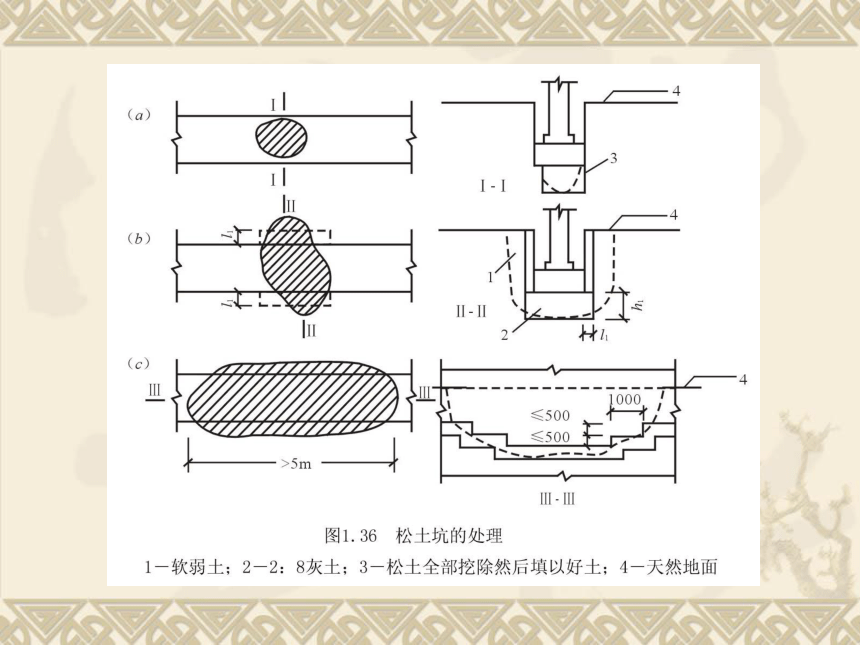

常用回填材料:砂、砂砾石、天然土、3∶7或2∶8的灰土。采用天然土分层夯实回填时,每层厚度200mm,如图1.36(a)所示。
软松土坑范围较大,超过地槽的宽度时,应将该范围内的基槽适当加宽,挖至天然层,将部分基础加深,做成1∶2踏步与两端相接,如图1.36(c)所示。

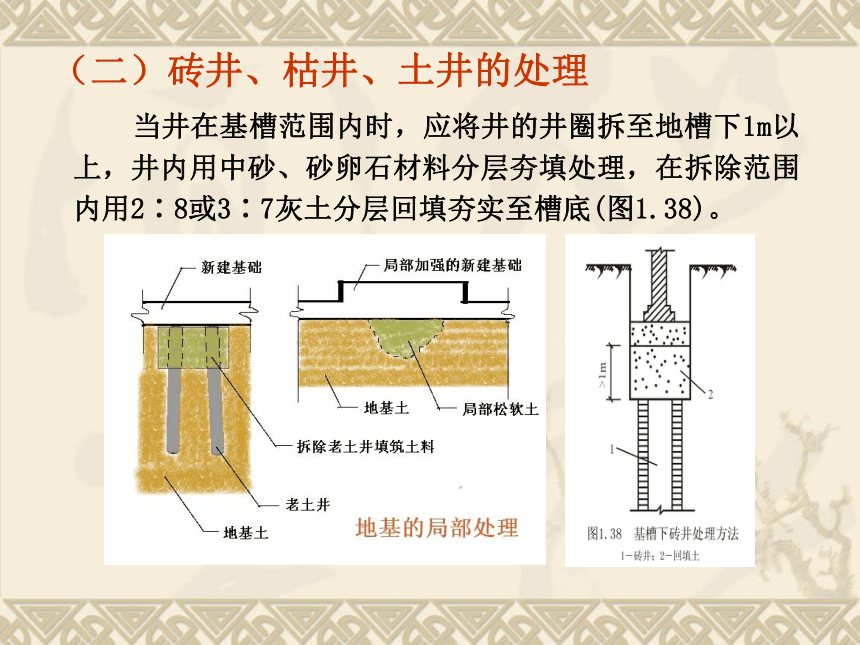

(二)砖井、枯井、土井的处理
当井在基槽范围内时,应将井的井圈拆至地槽下1m以上,井内用中砂、砂卵石材料分层夯填处理,在拆除范围内用2∶8或3∶7灰土分层回填夯实至槽底(图1.38)。

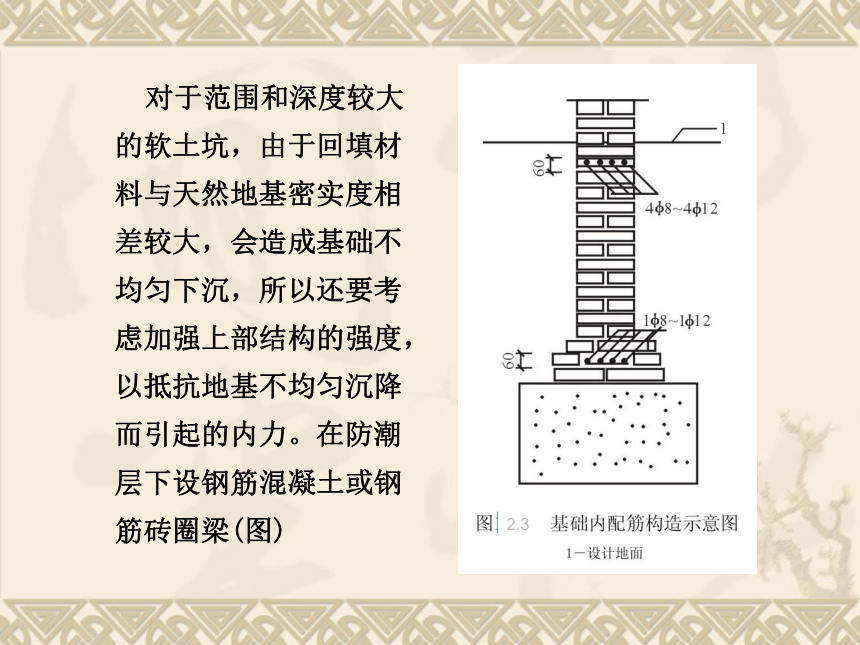

对于范围和深度较大的软土坑,由于回填材料与天然地基密实度相差较大,会造成基础不均匀下沉,所以还要考虑加强上部结构的强度,以抵抗地基不均匀沉降而引起的内力。在防潮层下设钢筋混凝土或钢筋砖圈梁(图)
2.3

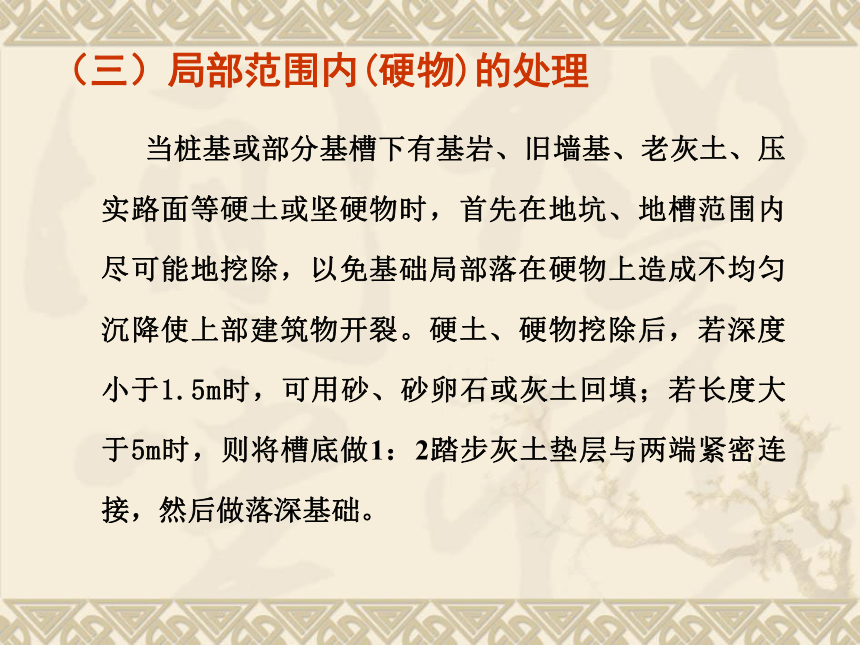

(三)局部范围内(硬物)的处理
当桩基或部分基槽下有基岩、旧墙基、老灰土、压实路面等硬土或坚硬物时,首先在地坑、地槽范围内尽可能地挖除,以免基础局部落在硬物上造成不均匀沉降使上部建筑物开裂。硬土、硬物挖除后,若深度小于1.5m时,可用砂、砂卵石或灰土回填;若长度大于5m时,则将槽底做1:2踏步灰土垫层与两端紧密连接,然后做落深基础。

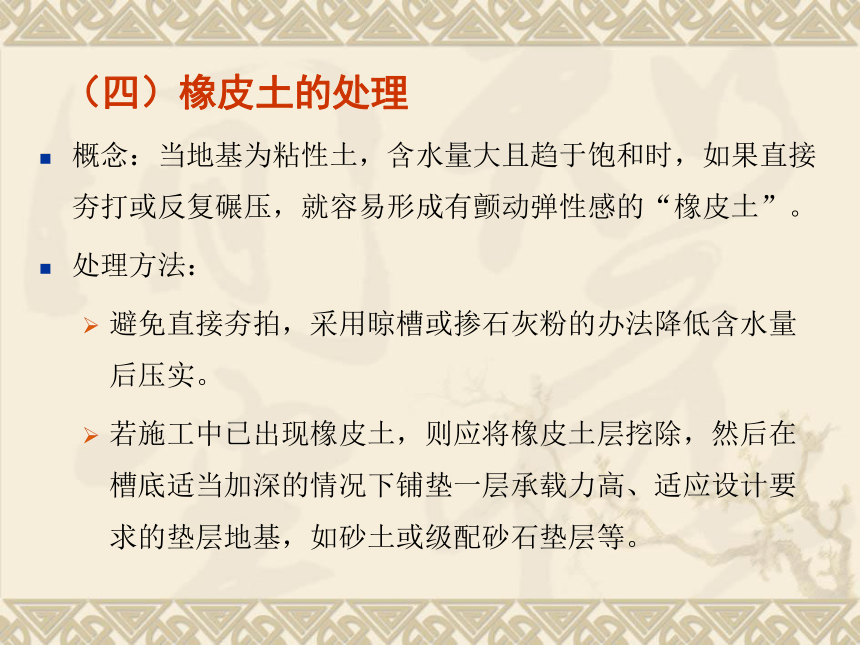

(四)橡皮土的处理
概念:当地基为粘性土,含水量大且趋于饱和时,如果直接夯打或反复碾压,就容易形成有颤动弹性感的“橡皮土”。
处理方法:
避免直接夯拍,采用晾槽或掺石灰粉的办法降低含水量后压实。
若施工中已出现橡皮土,则应将橡皮土层挖除,然后在槽底适当加深的情况下铺垫一层承载力高、适应设计要求的垫层地基,如砂土或级配砂石垫层等。

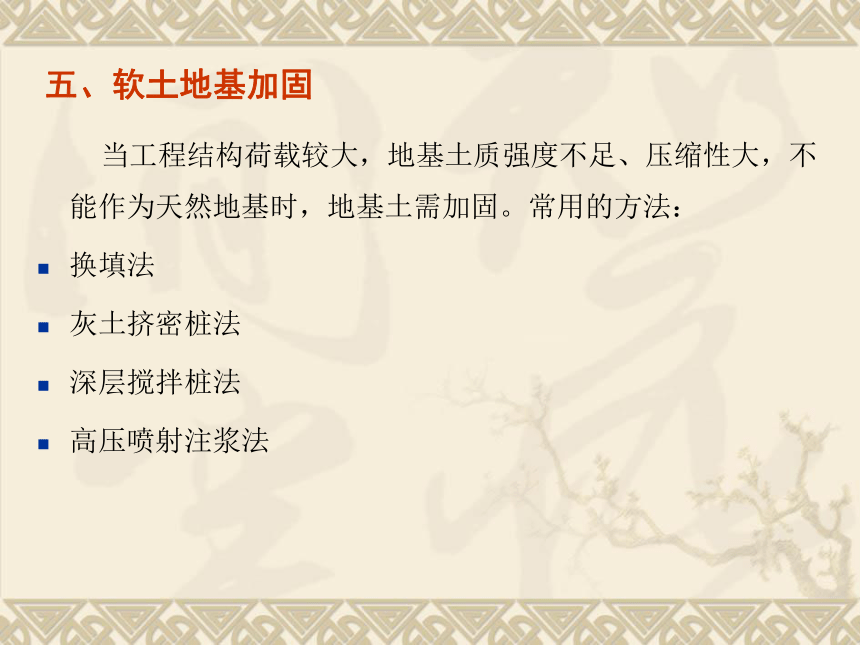

五、软土地基加固
当工程结构荷载较大,地基土质强度不足、压缩性大,不能作为天然地基时,地基土需加固。常用的方法:
换填法
灰土挤密桩法
深层搅拌桩法
高压喷射注浆法
(一)换填法施工

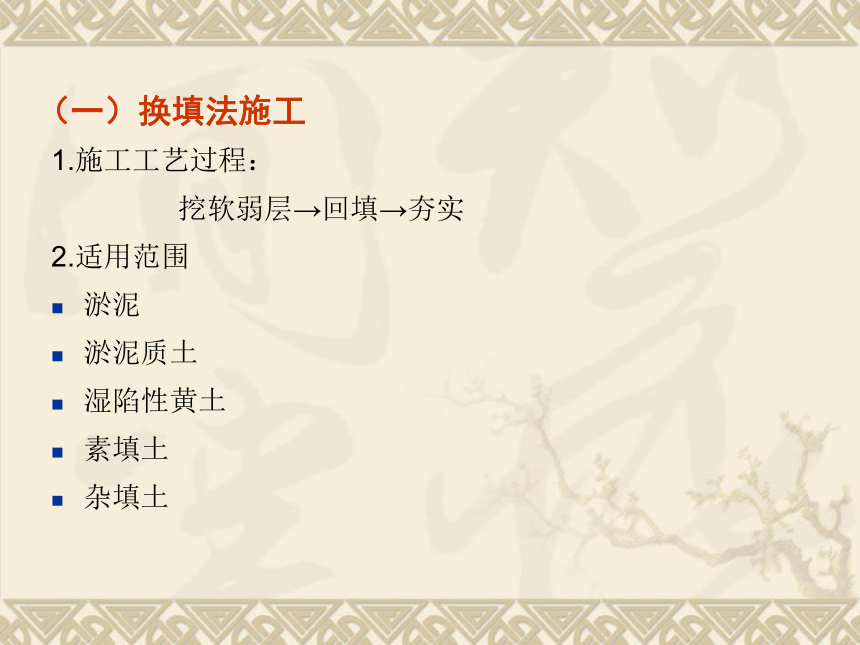

1.施工工艺过程:
挖软弱层→回填→夯实
2.适用范围
淤泥
淤泥质土
湿陷性黄土
素填土
杂填土
3.材料要求
砂土
灰土
4.施工要点
施工前先验槽、清松土、打底夯两遍。
分层铺填,厚度200~300mm,灰土用机械打夯或碾压; 砂土用振动碾压。
灰土垫层不得在柱基、墙角及承重窗间墙下接缝,上下缝距不得小于500mm,接缝处夯实。灰土夯实后3d内不得泡水。
土料的施工含水量控制在最优含水量范围内。
5.质量检验
施工中检查分层铺设的厚度,上下两层的搭接长度,加水量,夯压遍数和压实系数。
用贯入仪检验垫层质量(现场压实系数与贯入度相对应),压实系数检验用环刀法,取样点在每层的2/3的深度处。
分层检验垫层的质量,当该层的压实系数符合设计要求后,铺填上层。
施工结束后,检查换填的垫层的地基承载力。
(二)灰土挤密桩法施工
原理:首先在基础地面形成若干个桩孔,再将灰土分层填入并压实,以提高地基的承载力或水稳性。
适用范围:用于处理地下水位以上的湿陷性黄土、素填土和杂填土等地基。
施工要点:
质量检验标准
主控项目
一般项目
(三)振冲法施工
原理:利用振动和水冲加固土体的方法。
适用范围:
振冲置换法适用于处理不排水抗剪强度不小于20KPa的黏性土、粉土、饱和黄土和人工填土。
振冲密实法适用于处理砂土和粉土。
施工工艺:定位→成孔→清孔→填料→振实
施工要点
振冲置换法
振冲密实法
质量检验
(四)深层搅拌法施工
原理:深层搅拌法是利用特制的深层搅拌机在边坡土体需要加固的范围内,将软土与固化剂强制拌合,使软土硬结成具有整体性、水稳性和足够强度的水泥加固土,又称为水泥土搅拌桩。
固化剂:水泥浆或水泥砂浆,水泥的掺量为加固土重的7%~15%,水泥砂浆的配合比为1:1或 1:2。
施工工艺:深层搅拌机定位→预搅下沉→制浆→喷浆搅拌→复搅
下沉→提升→关机→清洗→移动至下一根桩
质量检验
第二节 浅基础施工
浅基础分类
按使用材料的性能分类:
刚性基础(无筋扩展基础)
柔性基础(扩展基础)
按构造形式分类:
独立基础
条形基础
筏板基础
箱形基础
一、刚性基础施工
特点:受b/h或刚性角的限制
适用范围:六层及以下的民用建筑和轻型工业厂房。
(一)砖基础
施工工艺: 定位、放线→立皮数杆→盘角挂线→砌筑
(二)料石、毛石基础
施工工艺: 定位、放线→立皮数杆→砌筑
施工要点:
料石基础第一皮料石应坐浆丁砌, 以上各层石料按一顺一丁砌。
毛石基础第一皮石块应坐浆,大面朝下,转角处、交接处应用较大的 平毛石砌筑。
用铺浆法砌筑。
(三)毛石混凝土基础
施工要点:
选用坚实、未风化的石料,尺寸不应大于所浇注部位最小宽度的1/3,并不得大于300mm。
毛石混凝土的厚度不宜小于400mm,所掺用的毛石数量不得超过基础体积的25%。
混凝土应连续浇完,施工缝应留在混凝土与毛石交接处,毛石露出混凝土面一半,并按有关要求进行接缝处理。
(四)素混凝土基础
施工要点
混凝土浇注前应进行验槽,轴线、基坑(槽)尺寸和土质等应符合设计要求。
基坑(槽)内浮土、积水、淤泥、杂物等应清理干净。
进行质量检查。
施工过程中的质量检查:原材料质量、配合比、坍落度
养护后的质量检查:混凝土强度、外观质量、构件轴线、标高、截面尺寸
适用范围:上部结构荷 载大,地基较软弱,需要较大底面尺寸的情况。
分类:
墙下钢筋砼条基
钢筋砼独立基础
二、柔性基础(扩展基础)
用于混合房屋的承重墙下,由素砼垫层、砼底板、大放脚组成。
(一)墙下钢筋砼条基
施工工艺与施工要点:
基坑验槽→混凝土垫层→弹线→支模→扎钢筋(包括插筋)→浇混凝土→养护(不少于7天)
施工缝的留设
(二)钢筋砼独立基础
控制锥体斜面坡度正确,斜面模版碎混凝土浇筑分层支设,严禁斜面部分不支模。
(三)杯形基础
用于装配式钢筋砼柱基础。
施工工艺与施工要点:
扎钢筋→支模→浇混凝土
(四)柱下条形基础
常用于上部结构荷载较大,地基土承载力较低的基础。
(五) 筏形基础
适用于有地下室或地基承载能力较低而上部荷载较大的基础。
施工工艺与施工要点:
施工工艺:施工准备(降低地下水位等)→基坑开挖→

铺垫层→扎底板、梁钢筋、柱插筋→浇地板混凝土→支梁模板→浇梁混凝土
两种情况
底板和梁模板一次支好,混凝土一次浇筑
施工要点
筏形混凝土基础应一次连续浇筑完成,不宜留施工缝。必须留施工缝时应留垂直缝于次梁中部的1/3跨度范围内。砼浇筑方向应平行于次梁长度方向,平板式应平行于基础长边方向。
在基础底板预埋沉降观测点,定期观测,加强养护。
(六) 箱形基础
由钢筋砼底板、顶板、侧墙及一定数量的纵横墙构成的封闭箱体。适用于上部结构分布不均匀的高层建筑物的基础。
1.构造要求
平面布置:尽量对称。
高度与埋置深度:箱形基础的长度不包括底板悬挑部分。高度不小于箱形基础的出纳高度的1/20,不宜小于3m。
底、顶板厚度:根据受力情况,底板厚度为隔墙间距的1/10~1/8,顶板厚度为200~400mm。
混凝土强度等级:不低于C30,且应满足抗渗要求。
2.施工要点
施工时应做好基坑开挖、支护、排水、浇筑(止水带、后浇带留设,大体积砼施工 ,基坑回填)等工作。
