(共47张PPT)
一、冬期施工的特点和原则
1、冬期施工的特点?
⑴冬期施工期是质量事故的多发期。
⑵冬期施工发现质量事故呈滞后性。?
⑶冬期施工技术要求高,能源消耗多,施工费用要
增加。
2、冬期施工的原则?
保证质量,节约能源,降低费用,确保工期。?
第十二章 冬雨期施工

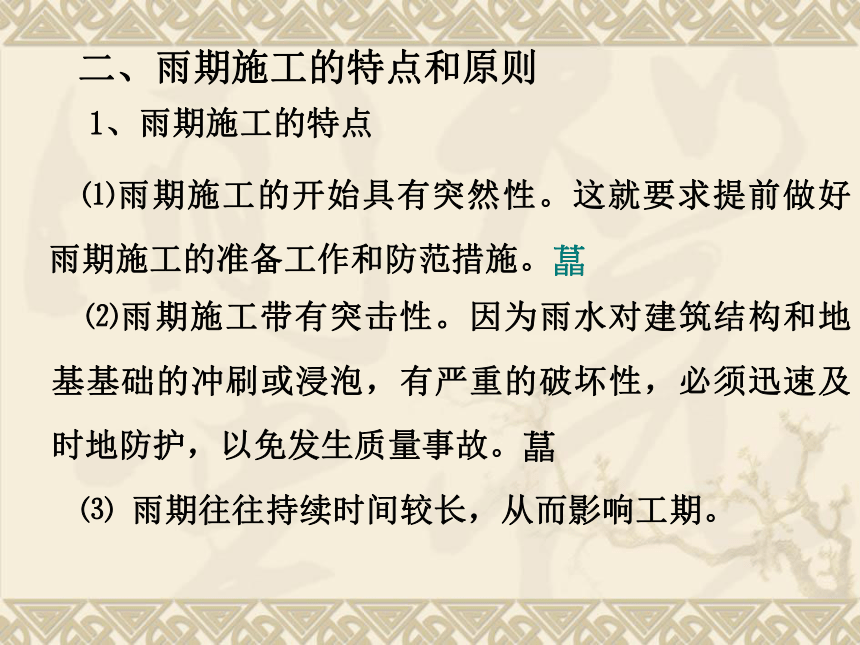

二、雨期施工的特点和原则
1、雨期施工的特点
⑴雨期施工的开始具有突然性。这就要求提前做好雨期施工的准备工作和防范措施。?
⑵雨期施工带有突击性。因为雨水对建筑结构和地基基础的冲刷或浸泡,有严重的破坏性,必须迅速及时地防护,以免发生质量事故。?
⑶ 雨期往往持续时间较长,从而影响工期。

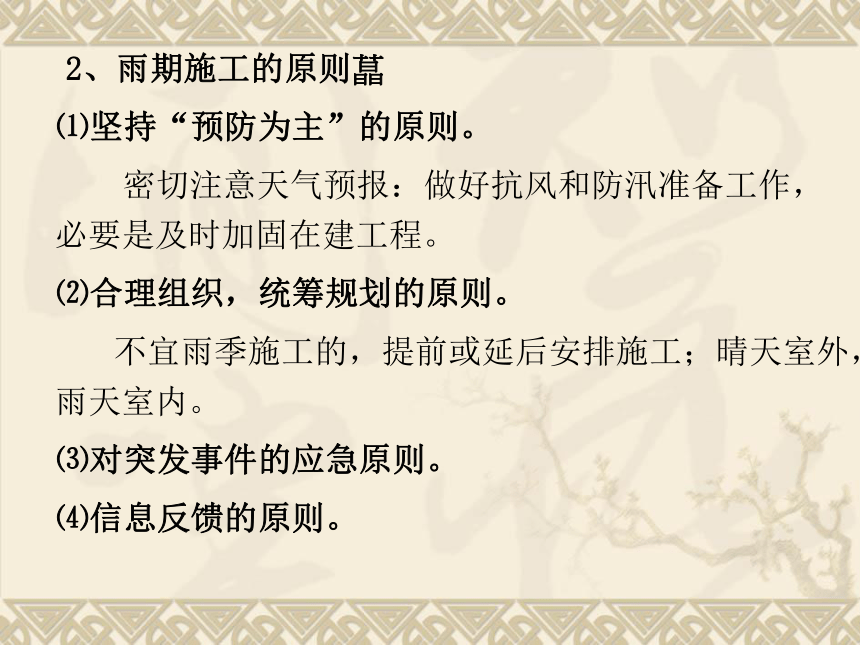

2、雨期施工的原则?
⑴坚持“预防为主”的原则。
密切注意天气预报:做好抗风和防汛准备工作,必要是及时加固在建工程。
⑵合理组织,统筹规划的原则。
不宜雨季施工的,提前或延后安排施工;晴天室外,雨天室内。
⑶对突发事件的应急原则。
⑷信息反馈的原则。

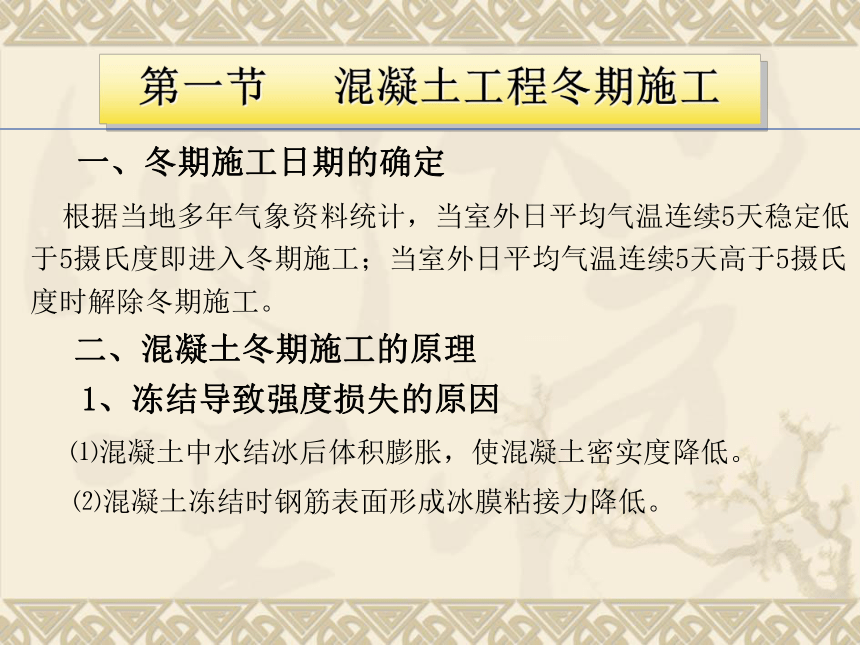

根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5摄氏度即进入冬期施工;当室外日平均气温连续5天高于5摄氏度时解除冬期施工。
二、混凝土冬期施工的原理
1、冻结导致强度损失的原因
⑴混凝土中水结冰后体积膨胀,使混凝土密实度降低。
⑵混凝土冻结时钢筋表面形成冰膜粘接力降低。
第一节 混凝土工程冬期施工
一、冬期施工日期的确定
2、临界强度
混凝土受冻临界强度—我们把受冻混凝土经解冻后,其各项性能指标能够正常增长而不遭受损害的受冻前的最低养护强度称为该混凝土受冻临界强度。
一般普通硅酸盐水泥的混凝土临界强度为30%,矿渣硅酸盐水泥的混凝土为40%设计强度。

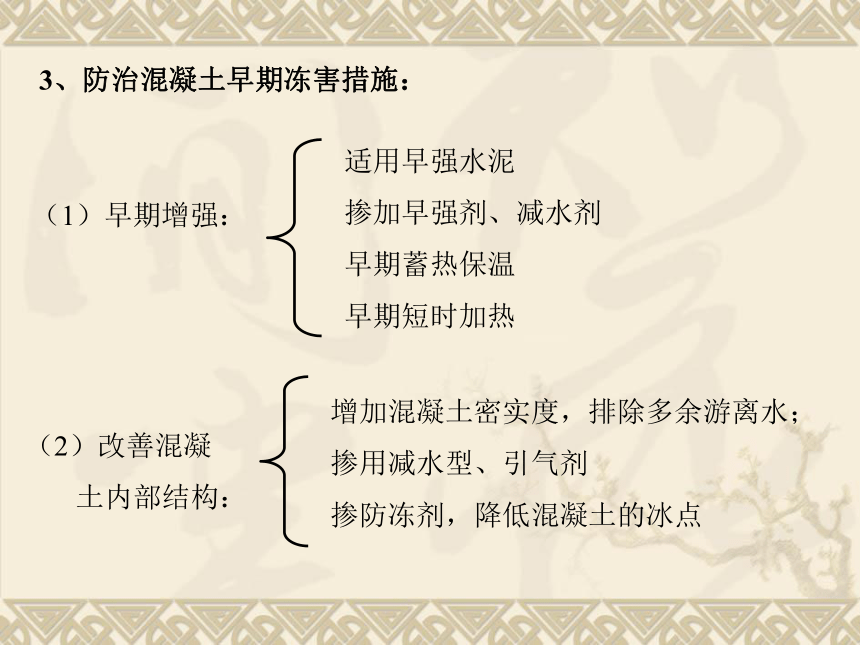

3、防治混凝土早期冻害措施:
(1)早期增强:
适用早强水泥
掺加早强剂、减水剂
早期蓄热保温
早期短时加热
(2)改善混凝
土内部结构:
增加混凝土密实度,排除多余游离水;
掺用减水型、引气剂
掺防冻剂,降低混凝土的冰点

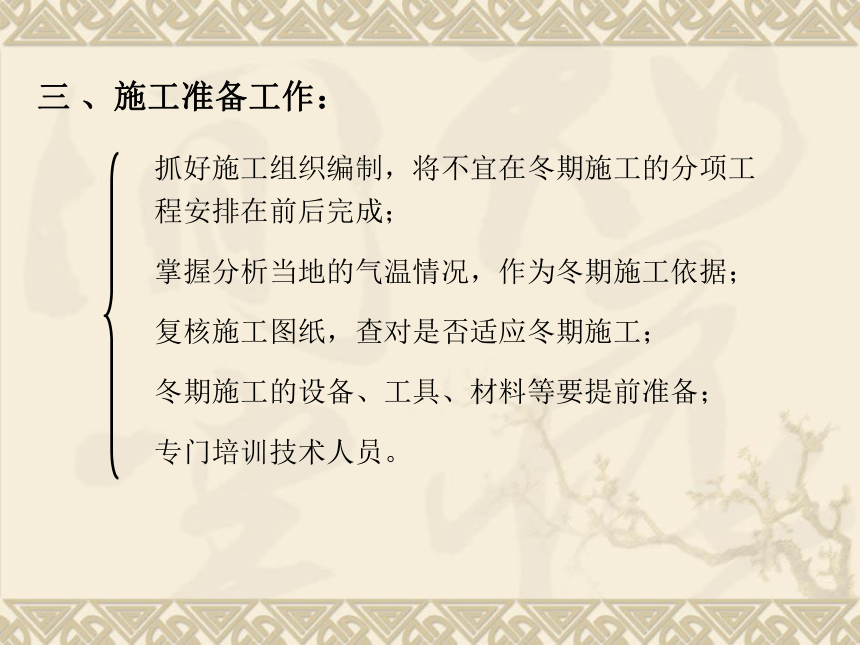

三 、施工准备工作:
抓好施工组织编制,将不宜在冬期施工的分项工程安排在前后完成;
掌握分析当地的气温情况,作为冬期施工依据;
复核施工图纸,查对是否适应冬期施工;
冬期施工的设备、工具、材料等要提前准备;
专门培训技术人员。

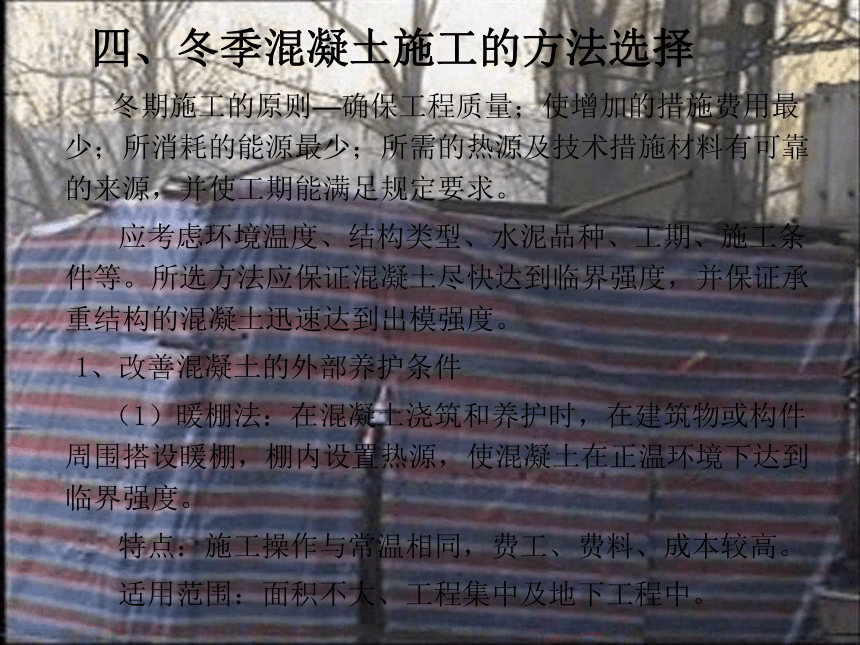

四、冬季混凝土施工的方法选择
冬期施工的原则—确保工程质量;使增加的措施费用最少;所消耗的能源最少;所需的热源及技术措施材料有可靠的来源,并使工期能满足规定要求。
应考虑环境温度、结构类型、水泥品种、工期、施工条件等。所选方法应保证混凝土尽快达到临界强度,并保证承重结构的混凝土迅速达到出模强度。
1、改善混凝土的外部养护条件
(1)暖棚法:在混凝土浇筑和养护时,在建筑物或构件周围搭设暖棚,棚内设置热源,使混凝土在正温环境下达到临界强度。
特点:施工操作与常温相同,费工、费料、成本较高。
适用范围:面积不大、工程集中及地下工程中。
(2)蒸汽加热法:是利用蒸汽在冷凝时放出的热量养护新浇的混凝土,使混凝土迅速达到受冻临强度。
常用方法:内部通气、毛管模板及蒸汽室法等
特点:热量高、湿度大,成本低,但稳定性较难保证,管道宜发生冷凝和冰冻。
适用范围:厚度较大的构件。
蒸汽管
橡胶连接管
冷凝水排出管
湿锯末
柱梁内部通气法

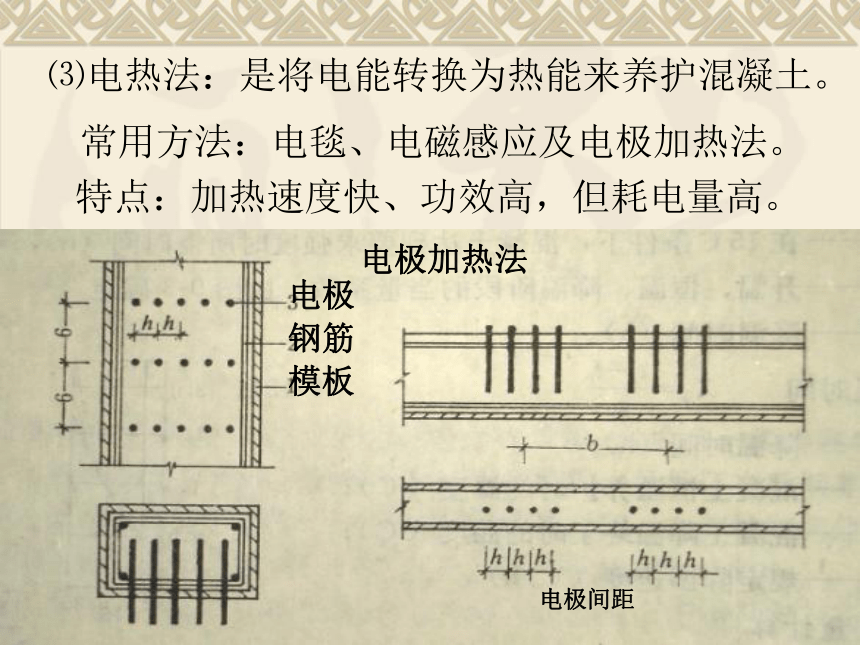

⑶电热法:是将电能转换为热能来养护混凝土。
常用方法:电毯、电磁感应及电极加热法。
特点:加热速度快、功效高,但耗电量高。
模板
钢筋
电极
电极间距
电极加热法

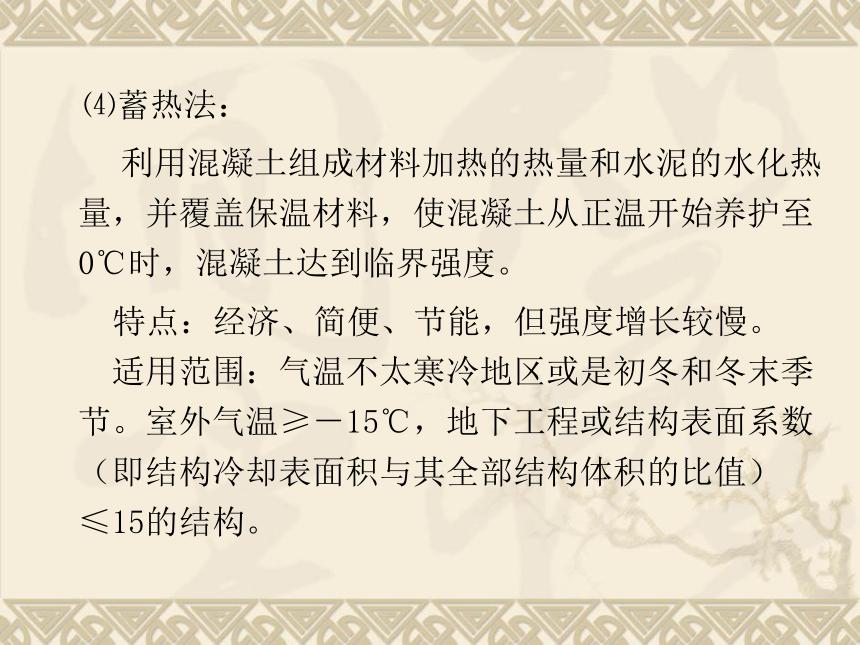

⑷蓄热法:
利用混凝土组成材料加热的热量和水泥的水化热量,并覆盖保温材料,使混凝土从正温开始养护至0℃时,混凝土达到临界强度。
特点:经济、简便、节能,但强度增长较慢。 适用范围:气温不太寒冷地区或是初冬和冬末季节。室外气温≥-15℃,地下工程或结构表面系数(即结构冷却表面积与其全部结构体积的比值)≤15的结构。
覆盖草帘保温
覆盖毛毡保温
2、改善混凝土的内部结构
⑴、增加混凝土的密实度,排除多余的游
离水,或掺用减水型引气剂,提高混凝土的抗
冻能力。
⑵、掺用防冻剂,降低混凝土的冰点温度。
1、冷混凝土
 ①含义:用氯盐(氯化钠、氯化钾)溶液配制的混凝土。施工时,只对水加热,成型后不采取保温措施,完全在寒冷条件下施工。
 ②特点:硬化快、早强、抗冻性好,可在负温下硬化,但氯盐对混凝土有腐蚀作用和对钢筋有锈蚀作用。
氯盐的最低冰点为-55.6℃。为防止钢筋锈蚀氯盐的掺量不得超过水泥重量的1%。
五、掺外加剂的混凝土冬季施工方法
③在下列情况下,不得在钢筋混凝土中掺用氯盐:?
a、高湿度、高温度的结构;
b、处于水位升降部位及露天的结构;?
c、使用冷拉钢筋或冷拔低碳钢丝的结构;
d、直接靠近高压(发电站、变电所)的结构及预应力混凝土结构。
e、电解车间和直接靠近直流电源的结构;
f、与含酸、碱和硫酸盐等介质接触结构。
2、负温混凝土
①含义:在负温下配置混凝土时,除掺加防冻剂外,还需进行保温、防护或加热等综合措施。
②混凝土冬季施工常用的外加剂 :
早强剂:能加速水泥硬化速度,提高早期强度,且对后期强度无显著影响。
防冻剂:能显著降低混凝土中液相的冰点,使其游离态的水不冻结,保证混凝土不遭受冻害;
减水剂:在不影响混凝土和易性条件下,具有减水增强特性的外加剂。可以降低用水量,减小水灰比。
?
引气剂: 在混凝土中引入无数微小气泡,这些气泡能缓冲拌合水结冰时产生的体积膨胀。
阻锈剂: 可以减缓或阻止混凝土中钢筋及金属预埋件锈蚀作用的外加剂。
1、对材料的要求?
 ⑴水泥:应优先使用活性高、水化大的硅酸盐水泥和
普通硅酸盐水泥,不宜用火山灰质硅酸盐水泥和粉煤灰
硅酸盐水泥。蒸汽养护时用的水泥品种经试验确定。
 ⑵骨料:要洁净,并覆盖防雨雪材料,适当采取保温措施,防止骨料内夹有冰碴和雪团。
六、混凝土冬期施工的工艺要求
⑶水和外加剂:饮用水。对钢筋无腐蚀及不降低混凝土抗渗性的外加剂。
 ⑷保温材料:选用导热系数小、密闭性好、轻质耐久、价格低、并多次使用的材料。
2、材料加热要求
⑴加热的顺序:水、砂、石子,水泥不加热,但使用
时的温度≥5℃。水的比热大,是砂石骨料的5倍左右。
⑵加热的方法:
水—直接加热(容器燃料)、间接加热(电、蒸汽)
砂、石—烘烤、直接(蒸汽)或间接(蒸汽管道)加热。
水直接加热
⑶加热的温度:按热工计算所需热量确定。
加热水时,应考虑加热的最高温度,以免水泥直接接触过热的水而产生“假凝”现象
水泥假凝: 指水泥遇高温水时,水泥“凝聚”使水泥水化不充分,和易性下降,导致混凝土强度下降。
拌合水及骨料的最高温度
项目 水泥强度等级 拌合水(°C) 骨料(°C)
1 ≤52.5MPa普通、矿渣硅酸盐水泥 80 60
2 ≥52.5MPa普通、矿渣硅酸盐水泥 60 40
3、混凝土的搅拌、运输、浇筑要求
⑴混凝土的搅拌?
混凝土的搅拌应在搭设的暖棚内进行,应优先采用
大容量的搅拌机,以减少混凝土的热量损失。?
⑵混凝土的运输:
应保证混凝土不离析,并减少运输中的热量损失,缩短运输路线,减少装卸和转运次数;使用大容积的运输工具;运输的容器四周必须加保温套和保温盖,尽量缩短装卸操作时间。
保温毛毡套
⑶混凝土的浇筑
混凝土浇筑前,要对各项保温措施进行一次全面查;
制定浇筑方案时,应考虑集中浇筑,避免分散浇筑;
开始浇筑混凝土时,要做好测温工作,从原材料加
热直至拆除保温材料为止。
混凝土拌合物的出机温度不宜低于10℃,入模温度
不得低于5℃,采用加热养护时,养护前混凝土温度不
得低于2℃
 1、温度测定
 ⑴测温点:应设置在最有代表性的部位。如蓄热法设在易冷却的部位;加热养护时,设在距离热源不同的部位;厚大结构应设在表面和内部。
⑵测温次数:环境温度每天四次(2、8、14、20点);
材料、出机、浇筑、硬化每班四次。
⑶测温仪器:温度计、传感器、热电偶等。?
测温工作应由专人负责,认真填写测温记录,发现测试温度与热工计算温度不符,立即采取相应措施。
七、混凝土的温度测定和质量检查
温度计
测温孔
2、混凝土质量检查
检查除按常规检查外,还应符合冬季施工的规定;
严格检查外加剂的质量和浓度;
检查水、砂骨料及混凝土出机的温度和搅拌时间;
混凝土浇筑时,应增设两组与结构同条件养护的试
块,分别检查受冻前和转入常温养护28d的强度。
第二节 砌体的冬季施工
一、砌体冬季施工的方法
1、掺盐砂浆法:用掺入盐类的水泥、水泥混合和微沫砂浆进行砌筑的方法。掺盐砂浆中的抗冻化学剂,目前主要是氯化钠和氯化钙。其他还有亚硝酸钠、碳酸钾和硝酸钙等。
2、冻结法:指采用不掺化学外加剂的普通水泥砂浆或水泥混合砂浆进行砌筑的一种冬期施工方法。
3、外加剂法:用掺入外加剂的砂浆进行砌筑的方法。
二、砌体冬季施工的要求
1、材料的要求?
砖和石材应清除冰霜;?
水泥宜采用普通硅酸盐水泥;?
石灰膏应防止受冻,冻结后应融化再使用;
砂不得含有冰块和直径大于10mm的冻渣块;
拌和水温不得超过80℃,砂不得超过40°C。
2、掺盐法施工要求
 ⑴砂浆:必须配置水泥,拌制应在暖棚内
进行,砂浆温度不低于5℃。?
 ⑵砖浇水:0℃以上应随浇湿润,负温下可
不浇水湿润,但必须适当增加砂浆的粘度。?
⑶砌筑方法:应采用“三一砌砖法”,组砌方
式优先采用一顺一丁法;?
⑷每日砌筑后,应在砌体表面覆盖草袋等保
温材料。
3、掺盐砂浆法使用范围
? 下列工程严禁采用掺盐砂浆法施工:
对装饰有特殊要求、相对湿度大于60%及热工
要求高的建筑物;??
接近高压电路的建筑物(如变电站);?
配筋砌体(指配有受力钢筋);?
处于地下水位变化范围以内,以及在水下未设防水保护层的结构。
1、翻松耙平土防冻法?
  入冬期,在挖土的地表层先翻松25-40cm厚表层土并耙平,其宽度应不小于土冻后深度的两倍与基底宽之和。
第三节 土方工程的冬期施工
一、地基土的保温防冻
翻松耙平土防冻法
2、覆盖防冻法?
人工积雪防冻
3、保温覆盖法?
翻松耙平土防冻法
保温覆盖法
1、烘烤法
2、循环针法
循环针法分蒸汽循环针法和热水循环针法
二 、冻土的融化
  冻结土的开挖比较困难,可用外加热能融化后挖掘。这种方式只有在面积不大的工程上采用,费用较高。
  1、人工法:大锤、铁楔子?
2、机械开挖冻土法:冻土层厚度小于0.25m时,可
直接用铲运机、推土机、挖土机挖掘。冻土层厚度为
0.6-1.0m时,用打桩机破土机械施工。
3、爆破冻土法?
冻土深度达2m左右时,采用打炮眼、填药的爆破方法
将冻土破碎后,用机械挖掘施工。
三、 冻土的开挖
第四节 雨期施工
一、雨季施工准备工作:
1、做好现场排水;
2、做好原材料、成品和半成品的防雨防潮工作;
3、雨季前应采取对现场房屋、设备的排水防雨措施;
4、备足水泵及有关器材。
二、各分项工程在雨季施工注意事项
(一)土方和基础
工程:
雨季开挖要注意边坡稳定;
工作面不宜过大,应逐段、逐片分期完成;
开挖时,坑内做好排水沟、集水井,防止基坑浸泡;
基础施工完毕,应抓紧基坑四周回填工作。
(二)砌体工程:
砖在雨季必须集中堆放,不宜浇水,湿度大时不可上墙;
每天砌筑高度不超过1.2m;遇大雨必须停工;
稳定性较差的窗间墙、独立柱,应加设临时支撑或及时浇圈梁;
内外墙尽量同时砌筑;雨后继续施工,须复核已完砌体的垂直度和标高。
模板隔离层防雨水冲掉;
遇大雨要停止浇筑混凝土,已浇部位应加以覆盖;
加强对混凝土粗细骨料的含水量的测定;
大面积混凝土浇筑前,要了解2~3d的天气预报;
支撑模板的地基要密实,雨后及时检查有无下沉。
(三)混凝土工程:
(四)吊装工程:
构件堆放地点要严整坚实,四周做好排水;
塔式起重机路基必须高出地面15cm,严禁雨水浸泡路基;
雨后吊装时要先试吊。
(五)屋面工程:
卷材屋面尽量在雨前施工,并同时安装屋面水落管;
雨天严禁油毡屋面施工;
雨季屋面工程宜采用“湿铺法”施工工艺。
(六)抹灰工程:
雨天不准进行室外抹灰,至少应预计1~2d
的天气情况;
室内抹灰尽量在做完屋面后进行;
雨天不宜作照面油漆
雨季施工现场内的起重机、井字架、龙门架等机械
设备,应安装防雷装置。?
施工现场的防雷装置由避雷针、接地线和接地体组
成。避雷针安装在高出建筑物的起重机(塔吊)、人货
电梯、钢脚手架的最高顶端上。?
三、施工现场防雷
