(共85张PPT)
第十章 防 水 工 程
1、特点:防水是非常重要的工程,影响建筑物寿命和功能发挥。
2、发展:
新型高中档材料占据主导地位;(改性沥青、合成高分子卷材;聚氨酯涂膜、有机硅涂膜;混凝土微膨胀剂。)
防水工程按其构造做法分类
1、结构自防水:依靠建筑物构件材料本身的厚度和 密实性及构造措施使结构构件起承重围护和防水作用,如地下墙、底板、顶板等防水砼;
2、防水层防水:防水材料铺贴在建筑物构件的迎水面或者接缝处,如卷材防水,涂膜防水,刚性防水层防水;
3、柔性防水:卷材、涂膜防水等;
4、刚性防水:细石砼防水屋面、自防水结构等。
第一节 屋面防水施工
一、卷材防水屋面
二、涂膜防水屋面
三、刚性防水屋面
一、卷材防水屋面
(一)卷材屋面构造

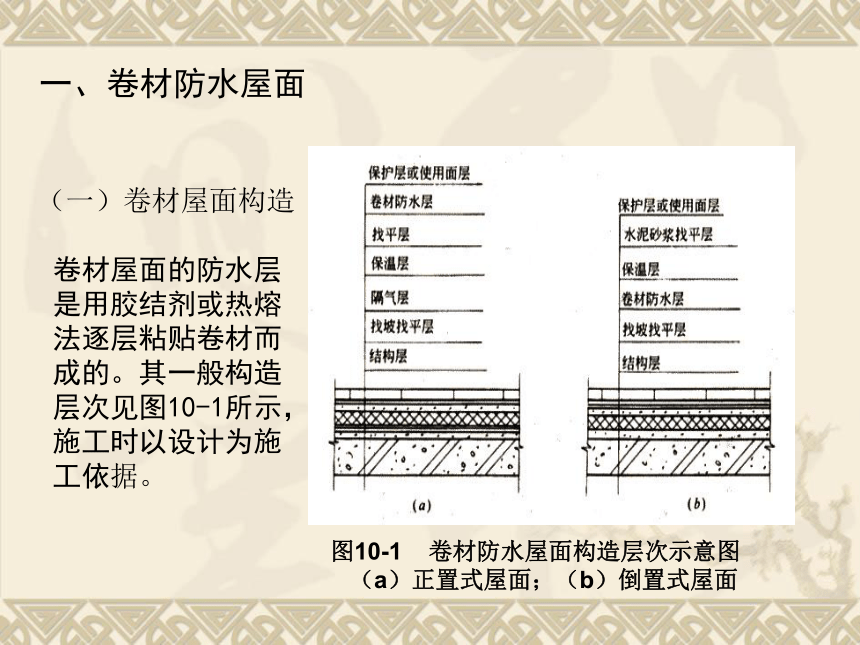

卷材屋面的防水层是用胶结剂或热熔法逐层粘贴卷材而成的。其一般构造层次见图10-1所示,施工时以设计为施工依据。
图10-1 卷材防水屋面构造层次示意图 (a)正置式屋面;(b)倒置式屋面
1、做法:用胶粘剂粘贴卷材形成一整片防水层的屋面。
2、构造:结构层、隔汽层、保温层,找平层、防水层和保护层。
3、材料
a、类型:石油沥青(沥青胶)、高聚物改性沥青(改性沥青胶)、高分子防水卷材(配套胶)。
b、要求:柔韧、可涨缩和变形,不易开裂。

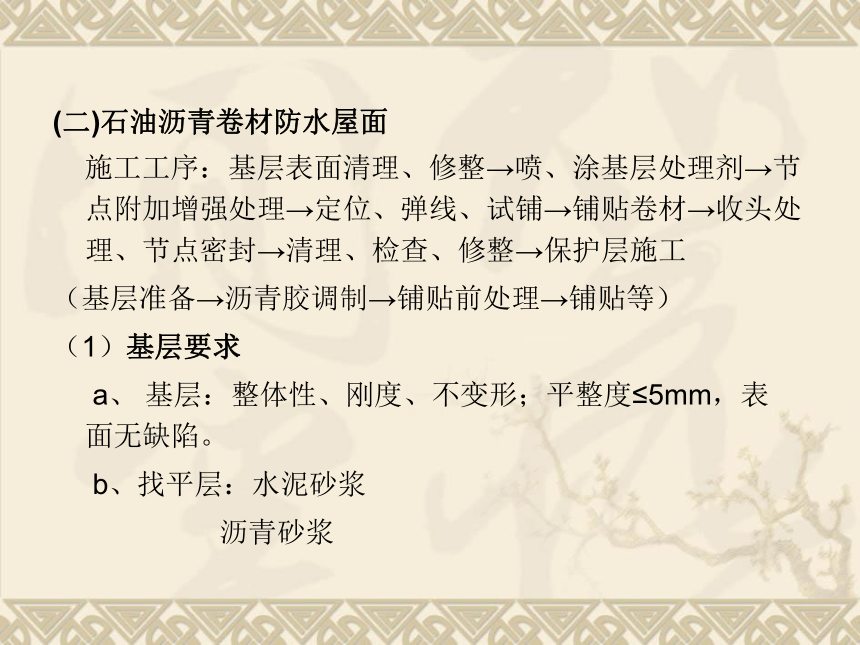

(二)石油沥青卷材防水屋面
施工工序:基层表面清理、修整→喷、涂基层处理剂→节点附加增强处理→定位、弹线、试铺→铺贴卷材→收头处理、节点密封→清理、检查、修整→保护层施工
(基层准备→沥青胶调制→铺贴前处理→铺贴等)
(1)基层要求
a、 基层:整体性、刚度、不变形;平整度≤5mm,表 面无缺陷。
b、找平层:水泥砂浆
沥青砂浆
(2)卷材的铺贴顺序与方向
a、时间:屋面上其他工程完工,待基层处理剂干燥后。
b、顺序:先高后低、先远后近
c、方向:屋面坡度<3%,∥屋脊(节省材料,便于施工);
坡度3%~ 15%,可∥或⊥屋脊;
坡度>15%或屋面受震动,⊥屋脊(防止沥青流淌)。
(3)搭接要求
平行于屋脊,顺水流方向;垂直于屋脊,顺主导风向。
(4)卷材的铺贴
a、要求:卷材平整顺直,搭接尺寸准确,不发生扭曲。
b、方法:浇油粘贴法、刷油粘贴法
(5)保护层施工
a、时间:在油毡防水层完工并经验收合格后进行。
b、做法:卷材上浇沥青胶(2~4mm厚),趁热撒小豆石 (3~5mm),清除松散小豆石。

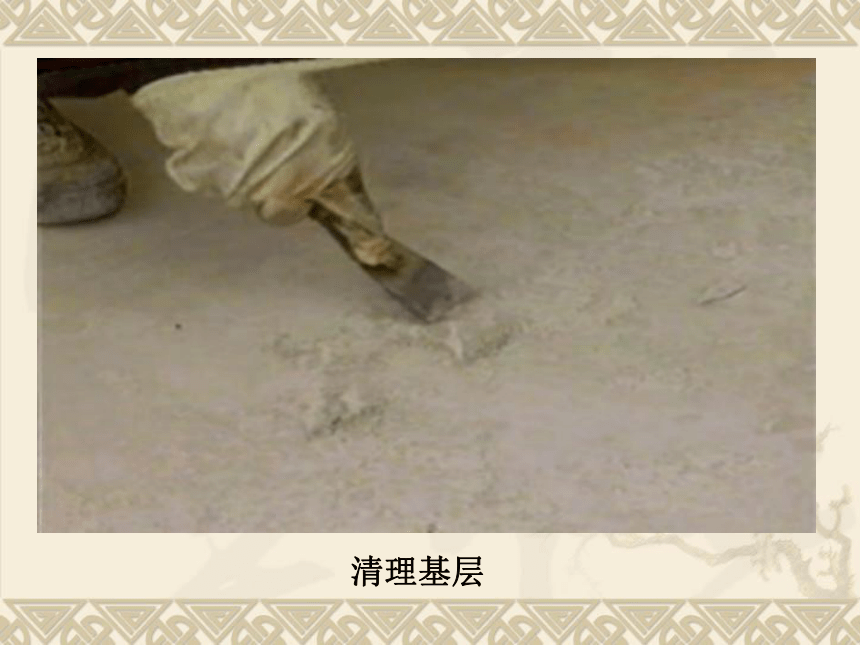

清理基层

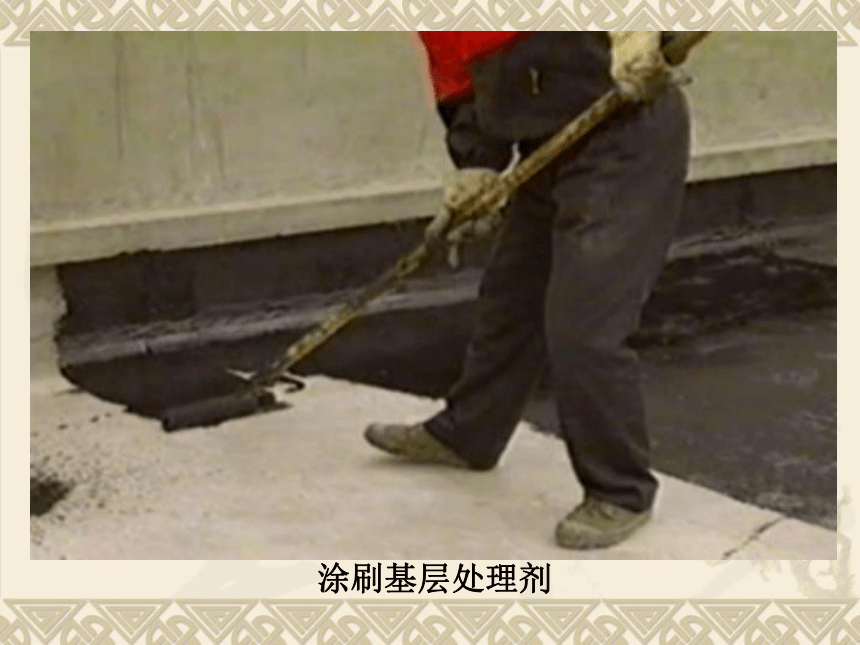

涂刷基层处理剂

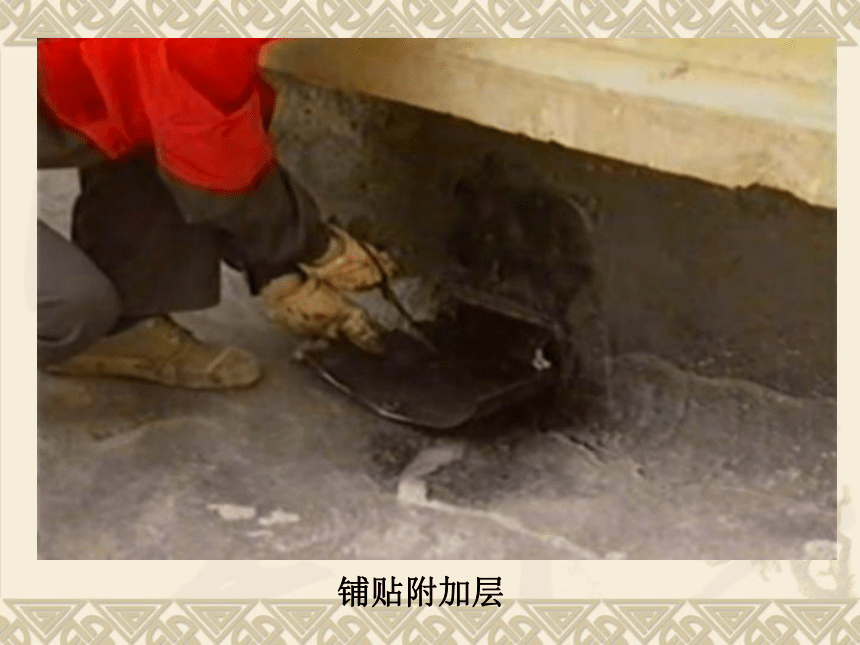

铺贴附加层
热熔铺贴大面
热熔封边
蓄水试验
(三)高聚物改性沥青卷材防水屋面
1、材料:
石油沥青掺入适量聚合物,以降低沥青的脆点,提高耐热性,延长使用期
2、品种: SBS、APP、PVC和再生胶改性沥青卷材。
3、施工方法:热熔法、冷粘贴及自粘法
1)热熔法
a、施工方法:将卷材背面喷灯或火焰喷枪加热熔化后与基层黏结 在一起形成防水层。
b、施工条件:可在-10°C进行,雨、风天不得施工,基层干燥,注意防火。
c、材料要求:有出场合格证,外观质量、规格、物理性质复验合 格;改性沥青涂料或胶结剂作为基层处理剂。
d、施工工艺:清理基层→涂刷基层处理剂→铺贴卷材附加层→热熔铺贴大面防水卷材→热熔封边→蓄水试验→保护层施工→质量验收。
施工工艺
①清理基层:干净
②涂刷基层处理剂:溶剂型橡胶改性沥青防水涂料或橡胶改性沥青胶结剂,涂刷均匀。
③铺贴卷材附加层:按设计要求在构造节点铺贴。
④热熔铺贴大面防水卷材:火焰烘烤卷材底面与基层交接处,边加热边 滚压(200~230°C、约0.5m)。
⑤热熔封边:火焰烘烤熔化,抹子抹平沥青。
⑥蓄水试验:平屋面水没过屋面蓄水24h以上、坡屋面淋浴2h以上,无渗漏为合格。
⑦保护层:上人屋面铺方砖;不上人屋面涂改性沥青胶结剂,撒石片粘牢后扫除松动的。
⑧质量验收
2)冷粘贴
a、施工方法:将胶粘剂涂刷在基层或卷材上,使卷材与基层相互黏结形成防水层。
b、施工要求:胶结剂涂刷均匀、规范,铺贴密实、牢固、平整、顺直,搭接规范、可靠,接缝口严密,宽≥10mm。
3)自粘法
a、施工方法:采用带有自粘胶的防水卷材,不加热、不涂胶结材料而进行黏结的方法。
b、施工要求:基层表面处理剂涂刷均匀,卷材背面隔离纸撕净。
(四)高分子卷材防水屋面
1、材料:有橡胶,塑料和橡塑共混三大系列。
2、品种:三元乙丙橡胶防水卷材,氯化聚乙烯一
橡胶共混防水卷材,氯化聚乙烯防水卷材和聚氯乙 烯防水卷材等。
3、特点:具有单层结构防水,冷施工,使用寿命长等
优点。
4、方法:冷粘贴、热熔法及自粘法。
涂膜防水屋面是在钢筋混凝土装配式结构的屋盖体系中,板缝采用油膏嵌缝,板面压光具有一定的防水能力,通过涂布一定厚度高聚物改性沥青、合成高分子材料,经常温交联固化形成具有一定弹性的胶状涂膜,达到防水的目的。 涂膜防水屋面构造见图
涂膜防水屋面构造图 (a)无保温层涂料屋面;(b)有保温层涂料屋面 1-细石混凝土;2-油膏嵌缝
二、涂膜防水屋面
(一)材料要求
1.涂料有厚质涂料和薄质涂料之分
2.厚质涂料有:石灰乳化沥青防水涂料、膨润土乳化沥青涂料、石 棉沥青防水涂料、粘土乳化沥青涂料等。
3.薄质涂料分三大类:沥青基橡胶防水涂料、化工副产品防水涂料、合成树脂防水涂料。
4.同时又分为溶剂型和乳液型两种类型。
5.溶剂型涂料是高分子材料溶解于溶剂中形成的溶液。
6.乳液型涂料是以水作为分散介质,是高分子材料以极微小的颗粒稳定悬浮于水中,形成的乳液,水分蒸发后成膜.
7.涂膜防水屋面常用的胎体增强材料有玻璃纤维布、合成纤维薄毡、聚酯纤维无纺布等。
(二)基层施工
涂膜防水屋面结构层、找平层与卷材防水屋面基本相同。屋面的板缝施工应满足下列要求:
1.清理板缝浮灰时,板缝必须干燥; 2. 板缝应用细石混凝土浇捣密实;
(三)涂膜防水层施工
1.强制性条文:“涂膜防水层不得有渗漏或积水现象。”
2.施工验收规范规定:涂膜防水应根据防水涂料的品种分层分遍涂布,不得一次涂成;应待先涂的涂层干燥成膜后,方可涂后一遍涂料;需铺设胎体增强材料时,屋面坡度小于15%可平行屋脊铺设,屋面坡度大于15%时应垂直屋脊铺设;胎体长边搭接宽度不应小于50mm,短边搭接宽度不应小于70mm;采用两层胎体增强材料时,上下层不得相互垂直铺设,搭接缝应错开,其间距不应小于幅宽的1/3。
三、刚性防水屋面
刚性防水屋面是用细石混凝土、块体材料或补偿收缩混凝土等材料作屋面防水层,依靠混凝土密实并采取一定的构造措施,以达到防水的目的。
(一)细石混凝土材料要求
砂采用粒径0.3~0.5mm的中粗砂,粗骨料含泥量不应大于1%;细骨料含泥量不应大于2%;水采用自来水或可饮用的天然水;混凝土强度不应低于C20,每立方米混凝土水泥用量不少于330kg,水灰比不应大于0.55;含砂率宜为35%~40%;灰砂比宜为1∶2~1∶2.5。
(二)构造要求
刚性防水屋面构造见图所示。

刚性防水屋面构造
(三)细石混凝土防水层施工
强制性条文:“细石混凝土防水层不得有渗漏或者积水现象。”
1.分格缝留置
分格缝又称分仓缝,应按设计要求设置,如设计无明确规定,留设原则为:分格缝应设在屋面板的支承端、屋面转折处、防水层与突出层面结构的交接处,其纵横间距不宜大于6m。一般为一间一分格,分格面积不超过20m2;分格缝上口宽为30mm,下口宽为20mm,应嵌填密封材料。
2.防水层细石混凝土浇捣
(1)在混凝土浇捣前,应清除隔离层表面浮渣、杂物,先在隔离层上刷水泥浆一道,使防水层与隔离层紧密结合,随即浇筑细石混凝土。
(2)混凝土的浇捣按先远后近、先高后低的原则进行。 (3)施工时,一个分格缝范围内的混凝土必须一次浇完,不得留施工缝。
3.密封材料嵌缝
(1)强制性条文:“密封材料嵌缝必须密实、连续、饱满、粘结牢固,无气泡、开裂、脱落等缺陷。” (2)密封防水部位的基层应牢固,表面应平整、密实,不得有蜂窝、麻面、起皮和起砂现象;嵌填密封材料的基层应干净、干燥。
(3)密封防水处理的基层,应涂刷与密封材料相配套的基层处理剂,处理剂应配比准确,搅拌均匀。
(四)隔离层施工
为了减小结构变形对防水层的不利影响,可将防水层和结构层完全脱离,在结构层和防水层之间增加一层厚度为10~20mm的粘土砂浆,或铺贴卷材隔离层。
第十章 防 水 工 程
第二节 地下防水施工
一、概述
(一)施工原则:
1、杜绝防水层对水的吸附和毛细渗透
2、接缝严密,形成封闭的整体;
3、消除所留孔洞造成的渗漏;
4、防止不均匀沉降而拉裂防水层;
5、防水层做至可能渗漏范围以外。
(二)施工特点:
1、质量要求高:长期水压作用下不渗、不漏
2、施工条件差:坑内、露天、地上地下水;
3、材料品种多,质量、性能不统一;
4、成品保护难:施工期长,材料薄,强度低;
5、薄弱部位多:变形缝、施工缝、后浇缝、穿墙管、螺栓、预埋件、预留洞、阴阳角…
(三)主要做法:
据防水等级而定;
1~2级常用多道防水。
1、防水混凝土结构自防水-----普通防水混凝土
------外加剂防水混凝土
2、附加防水层:
(1) 卷材防水层:
油毡(SBS、APP、……)
橡胶(三元乙丙、氯丁、……)
塑料(氯化聚乙烯、聚氯乙烯、……)
橡塑(氯化聚乙烯—橡胶共混、……)
(2) 涂膜防水层:橡胶、树脂、改性沥青、沥青、水泥
(3) 防水砂浆抹面:防水剂、膨胀剂、……
二、防水混凝土施工
(一)防水混凝土抗渗等级:
1、设计抗渗等级:按埋置深度确定,但最低不得小于P6(抗渗压力0.6N/mm2)。
工程埋置深度 ﹤10 10~20 20~30 30~40
设计抗渗等级 P6 P8 P10 P12
2、配制试验等级:比设计抗渗等级提高0.2 Mpa。
3、施工检验等级:不得低于设计抗渗等级。
(二)防水混凝土的种类:
1、普通防水混凝土:降低水灰比(毛细孔少、细),增加水泥用量和砂率(包裹粗骨料),石子粒径小(减少沉降差)及精细施工提高混凝土的密实性。
2、外加剂防水混凝土:(5种)
(1)减水剂防水混凝土:掺木质素磺酸钙、磺酸钠盐、糖蜜类(0.2~0.5%)防水机理:减少用水量,毛细孔少;水泥分散均匀,孔径、空隙率小。
(2)密实剂防水混凝土:三乙醇胺(掺量0.05%)
防水机理:水化物增多,结晶变细。
(3)引气剂防水混凝土:松香酸钠(掺量0.03%)
防水机理:密闭气泡阻塞毛细孔。
(4)防水剂防水混凝土:氯化铁防水剂(掺量3%)
防水机理:产生氢氧化铁、氢氧化亚铁、氢氧化铝凝胶体填充毛细孔。
(5)膨胀剂防水混凝土
膨胀源:水化硫铝酸钙(钙矾石)
氢氧化钙, 氢氧化镁
防水机理:补偿收缩,防止化学收缩和干缩裂缝,混凝土密实。 (限制膨胀率2~4/万,膨胀应力0.2~0.7MPa)
(三)对防水混凝土的要求:
1、构造要求:
防水混凝土壁厚≮250mm,裂缝宽≯0.2mm,标号≮C20;
垫层厚≮100mm,C10以上;
迎水面钢筋的保护层厚≮50mm;
环境温度≯80℃,不受剧烈振动或冲击
2、配制要求:
(1)材料:
水泥——32.5MPa以上普硅,用量一般≮320kg/m3(掺活性掺合料时,≮280kg/m3)
骨料——中砂,含泥量≯3% ,砂率35~45% ;
石子:粒径5~40mm,含泥量≯1%;
(2)灰砂比:1:2~2.5
(3)水灰比:≯0.55
(4)坍落度:≯ 50mm,泵送时100~140mm
(四)防水薄弱部位处理:
1. 混凝土施工缝:
防水混凝土宜整体连续浇筑,尽量少留施工缝
(1)留设位置:
底板、顶板应连续浇筑;
墙体:①水平施工缝:
可留在
底板表面以上300~500mm
顶板底面以下≮100mm
的墙身上;
施工缝距孔洞边缘≮300mm。
②垂直施工缝:避开水多地段,宜与变形缝结合。
(a)平缝加止水板
止水板
≥300
遇水膨胀止水条
(b)平缝加止水条
≥300
先浇混凝土
外贴防水层
后浇混凝土
(c)平缝外贴防水层
(2)施工缝形式与处理
(3)留缝及接缝要点:
1)位置正确,构造合理,
2)止水板、条接缝严密;
3)原浇混凝土强度达到1.2Mpa后方可接缝;
4)接缝前凿毛、清理(粘止水条);
5)接缝时:
①垂直缝先涂刷混凝土界面处理剂;
②水平缝先垫浆(1:1砂浆30~50厚)或涂刷界面剂;
浇混凝土要及时,层厚≯500mm,振捣密实。
2.结构变形缝(沉降、伸缩):
(1 ) 构造形式和材料作法:
--加止水带。
构造:据结构变形情况、水压大小、防水等级确定
橡胶止水带断面形式
中埋式止水带与外贴防水层复合使用
中埋式止水带与遇水膨胀橡胶条和嵌缝材料复合使用
中埋式止水带与可卸式止水带复合使用
中埋式金属止水带
(2)变形缝的施工要点
1)止水带安装:
位置准确、固定牢固(见图);
接头在水压小的平面处,宜焊接连接,不得叠接;
转弯处半径≮75mm,可卸式底部座浆5mm或涂刷胶黏剂
2) 混凝土施工:
止水带两侧不得粗骨料集中,牢固结合;
平面止水带下浇筑密实,排除空气;
振捣棒不得触动止水带。
中埋式止水带的固定:底板或顶板内
墙体垂直缝止水带的固定(铅丝拉结法)
3.后浇带
是大面积混凝土结构的刚性接缝,用于不允许留柔性变形缝且后期变形趋于稳定的结构
1)留设形式与要求:
要求钢筋不断,边缘密实。
留设形式:
后浇带防水构造(一)
后浇带防水构造(二)
后浇带防水构造(三)
外贴止水带
2)补缝施工要点:
间隔时间≮6周,气温较低时施工;
接口处凿毛、湿润,除锈,清理干净;
做结合层后浇补偿收缩混凝土,振捣密实;
4~8h后养护,≮4周。
4. 穿墙管道
(1)固定管:外焊止水板或粘遇水膨胀橡胶圈
(2)预埋焊有止水板的套管:
固定式穿墙管的防水构造
(a)焊钢板止水环
钢板止水环
嵌缝材料
(b)粘遇水膨胀橡胶圈
遇水膨胀橡胶圈
嵌缝材料
5. 穿墙螺栓:
防水混凝土墙体支模时尽量不用穿墙对拉螺栓,否则采取止水措施。
1)止水方法:
焊接方形钢板止水环(连续满焊)
2)封头处理:
拆模后,工具式螺栓的坑内填塞嵌缝材料,封堵1:2膨胀砂浆,硬化后迎水面刷防水涂料。
(五)防水混凝土施工要求:
1、做好施工准备:
1)编制施工方案:
浇筑顺序:底板→底层墙体→底层顶板→墙体→…
浇筑方案:底板——分区段分层;
墙体——水平分层交圈。
每小时浇筑量,机械道路布置,
人员安排,应急措施。
2)混凝土试配:保证强度、抗渗标号及施工和易性。
3)做好薄弱部位的处理。
4)做好排降水工作:地下水位低于施工底面≮300,雨水不流入基坑。
5)人员分工与技术交底。
2、施工要点:
(1)模板:强度、刚度高,表面平整,吸水性小,支撑牢固,安装严密,清理干净。
(2)钢筋:保护层用垫块同混凝土;支架、S钩、连接点、设备管件均不得接触模板或垫层。
(3)混凝土搅拌:配料准确, 搅拌均匀,≮2min,
有外加剂时应按其要求加入、拌制。
(4)混凝土运输:
防止分层离析和坍落度损失;
气温高、运距大时可掺入缓凝型减水剂;
(5)混凝土浇筑:
1)做好浇筑前准备:检查钢筋、模板、埋件,薄弱部位处理。
2)自由下落高度≯1.5m,墙体直接浇筑高度≯3m,否则用串筒、溜管。
3)钢筋、管道密集处,用同标号细石混凝土。
4)分层浇捣,每层厚≯300~400mm,上下层间隔≯1.5h且不初凝。
5)墙体底部先垫浆,往上逐渐减少坍落度,顶面撒石子压入。
6)振捣密实,不漏振,不欠振,不过振,插入下层50~100mm。
(6)养护与拆模:
混凝土终凝(浇后4~6h)后开始养护,≮14d,避免早期脱水;
冬施混凝土入模温度≮ 5℃,不宜蒸汽加热养护;
拆模不宜过早,防止开裂和损坏。
(六)抗渗性能评定:
1、留试块:
连续浇筑量在500m3以下时留一组;且每项工程不少于两组。
2、每组六块
一组标养:抗渗标号应达到试验标号,最低不低于设计标号;
一组同条件养护:作结构抗渗性能的依据,不应低于设计标号。
三、卷材防水层施工
(一)施工准备:
1、材料准备:
按设计要求的品种、规格、性能购置;
进场应检查外观质量、合格证、质量检测报告,并取样复检。
2、机具:喷灯、压辊、搅拌器、刷子
3、基层处理:
(1)对基层的要求:平整、牢固、清洁、干燥。
(2)处理方法:
1)抹水泥砂浆:
可掺UEA等膨胀剂(10~12%)以防裂;
掺无机铝盐防水剂(5~10%)求快干;
角部抹成圆弧防折断。油毡防水R≮50mm
其它≮20mm;
2) 养护干燥
含水率≯9%(测试:干铺1m×1m卷材,3~4h,无水印)
3)喷涂基层处理剂:
与卷材及胶黏剂相容(改性沥青涂料;聚氨酯底胶…)
喷、涂均匀不漏底。
(二)施工方法:
1、施工顺序与构造要求:
(1)外贴法: (先底后立面)
墙体结构→防水→保护
特点:结构及防水层质量易检查,可靠性强;工期长。
此法常用
(2)内贴法: (先立面后平面)
垫层、保护墙→防水层→底板及结构墙
特点:槽宽小,省模板;损坏无察觉,可靠性差,内侧模板不好固定。
用于:场地小,无法采用外贴法的情况下。
内贴法卷材防水
的构造
(3)构造要求:不同材料,层数不同
合成高分子卷材——
单层,
搭接长度≮100mm,附加增强;
改性沥青油毡——
1~2层,
搭接长度≮100mm,接缝错开;
2、 防水层施工:
(1)工艺顺序:
基面处理→涂布基层处理剂→细部增强→铺第一层卷材→(铺第二层卷材)→接缝处理→保护层。
(2)粘贴方法:
1) 改性沥青卷材铺贴(施工温度≮10℃):
热熔法——喷灯熔化、铺贴排气、滚压粘实、接头挤出刮严;
冷粘结剂法——选胶合理、涂胶均匀、排气压实、接头另粘;
冷自粘法——边揭纸边开卷,按线搭接、排气压实、低温时加热。
2)合成高分子卷材铺贴(施工温度≮5℃)
——冷粘结法:
①选胶与卷材配套;
②基层、卷材涂胶均匀(卷材搭接边不涂)
③晾胶至不粘手后粘贴、压辊排气、包胶铁辊压实;
④搭接边涂胶自粘;
⑤接缝口用相容的密封材料封严,宽度≮10mm。
3、保护层施工
平面:浇细石混凝土≮50厚;
立面:
内贴法—
粘麻丝、抹20厚1:3砂浆 (硬保护)
贴5~6厚聚氯乙烯泡沫塑料片材 (软保护)
外贴法—
砌砖墙(5~6m断开)灌砂浆 (硬保护)
贴聚氯、聚苯乙烯泡沫塑料片材 (软保护)
四、防水涂膜施工
常用:
聚氨酯防水涂料(涂膜延伸率350%,表干4h)
硅橡胶防水涂料(延伸率700%,表干0.8h)
1、施工准备:
材料准备;基层处理同前;施工温度≮5℃ 。
2、施工方法:
内涂法、外涂法的顺序同卷材内、外贴法;
工艺顺序、保护层做法同卷材。
基层(混凝土或水泥砂浆)
基层处理剂(聚氨酯底胶)
第一道聚氨酯涂膜防水层
第二道聚氨酯涂膜防水层
保护层
聚氨酯涂膜防水构造
3、施工要点:
①按说明书称量配料,搅拌均匀;
②立面滚涂4~8遍,平面刮涂2~4遍,前度干燥不粘手脚后涂后遍;
③成膜厚度符合设计要求(一般1.5mm左右,针测法或切20×20块检验)
第三节 堵漏施工技术
1、孔洞堵漏
(1)直接堵漏法
孔洞较小,水压不太大时,可用直接堵漏法。将孔洞凿成凹槽并冲洗干净,用配合比为1∶0.6的水泥胶浆塞入孔洞,迅速用力向槽壁四周挤压密实。堵塞后,检查是否漏水,确定无渗漏后,做防水层
(2)下管堵漏法 孔洞较大,水压较大时,可采用下管堵漏法。该办法分两步完成,首先凿洞、冲洗干净,插入一根胶管,用促凝剂水泥胶浆堵塞胶管外空隙,使水通过胶管排出;当胶浆开始凝固时,立即用力在孔洞四周压实,检查无渗水时,抹上防水层的第一、二层;待防水层有一定强度后将管拔出,按直接堵塞法将管孔堵塞,最后抹防水层的第三、四层。
图 木楔堵漏 1-素灰和砂浆;2-干硬性砂浆;3-木楔;4-铁管
(3)木楔子堵塞法
用于孔洞不大,水压很大的情况。用胶浆把一铁管稳牢于漏水处剔成的孔洞内,铁管顶端比基层面低20mm,管四周空隙用砂浆、素灰抹好;待砂浆有一定强度后,把一浸过沥青的木楔打入管内,管顶处再抹素灰、砂浆等,经24h后,检查无渗漏时,随同其他部位一起做好防水层。见图所示。
2.裂缝堵漏
下线法 : 水压较大,缝隙不大时,采用下线法施工。操作时,在缝内先放一线,缝长时分段下线,线间中断20~30mm,然后用胶浆压紧,从分段处抽线,形成小孔排水;待胶浆有强度后,用胶浆包住钉子塞住抽线时留下的小孔,再抽出钉子,由钉子孔排水,最后将钉子孔堵住做防水层。
厨房和卫生间渗漏及堵漏措施
1、板面及墙面渗水
原因:a、结构层出现微孔、轻微裂缝,b、防水层有缺陷。
堵漏措施:a、拆除渗漏处饰面材料,刷防水涂料;
b、开裂处先增强处理,后刷防水涂料;
c、不严重且拆除困难,直接刮涂透明或聚氨酯防
水涂料。
2、卫生洁具及穿楼板管道,排水管口等部位渗漏。
原因:a、细部处理不当,b、基层有裂隙,
c、材料粘结不牢,d、材料被拉裂。
堵漏措施:a、清理渗漏处, b、刮填嵌缝材料,
c、涂刷防水涂料,d、黏贴纤维材料处理增强。
      第四节 常见质量问题及处理
一、卷材防水工程常见的质量事故及处理
(材料、基层、防水层施工、成品保护等原因)
(一)卷材防水层开裂
现象 产生原因 防治措施 修补方法
出现裂缝 基层变形、
开裂、沉降;
材质低劣;
施工不当。 设置变形
缝和附加层
控制材料质量
按照程序和
规范操作。 在开裂处补贴卷材
(二)沥青胶流淌
现象 产生原因 防治措施 修补方法
沥青胶在下部堆积或流淌 耐热度低;
涂刷过厚;
保护层不够;
屋面坡度过陡 合理选择标号;
控制涂刷厚;
作好保护层;
垂直屋脊铺。 可采取局部切割重铺卷材
(三)防水层鼓泡
现象 产生原因 防治措施 修补方法
出现鼓泡、气泡,卷材与基层或下层卷材脱空。 基层潮湿、不平整,窝有水或气;
未设隔气层;
卷材潮湿、铺贴不实。 基层含水率≤6%、平整≤5mm;
基层表面设隔气层;卷材干燥、铺贴严实 将鼓泡处卷材割开,采取打补丁办法,重新加贴小块卷材护盖。

展开更多......

收起↑
