第十一章 装 饰 工 程
任务:采用装饰装修材料或饰物,对建筑物的内外表面及空间进行各种处理(再创造)。
内容:抹灰、门窗、吊顶、隔墙、饰面、幕墙、
   涂饰、楼地面、裱糊与软包、细部工程
作用:保护主体,改善功能,美观空间。
特点:1、工期长(一般占总工期30~40%,高级装修占
50%以上);同一部位多工种、多道工序顺序操作;
工程项目多,工艺复杂。
2、手工作业量大: 一般多于结构用工。
3、材料贵、造价高:一般占30%,高者50%以上。
4、质量要求高:满足功能、色彩、造型、质感等外观效果。
装饰工程施工发展的途径:
1、发展和采用新型装饰材料,以干作业代替湿作业;
2、提高工业化程度,施行专业化生产和施工;
3、实行机械化作业。
第一节 抹灰工程
一、概述

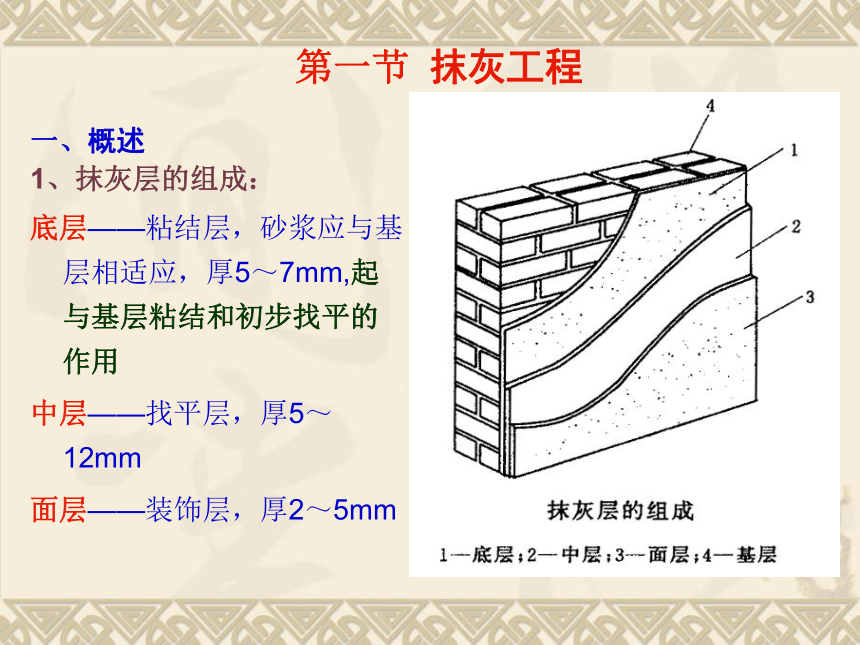

1、抹灰层的组成:
底层——粘结层,砂浆应与基层相适应,厚5~7mm,起与基层粘结和初步找平的作用
中层——找平层,厚5~12mm
面层——装饰层,厚2~5mm

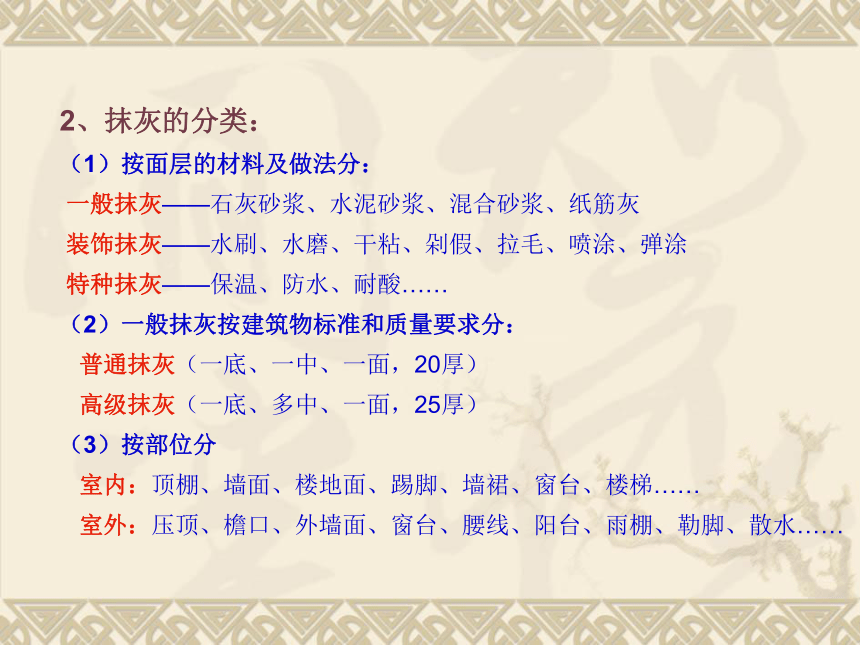

2、抹灰的分类:
(1)按面层的材料及做法分:
一般抹灰——石灰砂浆、水泥砂浆、混合砂浆、纸筋灰
装饰抹灰——水刷、水磨、干粘、剁假、拉毛、喷涂、弹涂
特种抹灰——保温、防水、耐酸……
(2)一般抹灰按建筑物标准和质量要求分:
普通抹灰(一底、一中、一面,20厚)
高级抹灰(一底、多中、一面,25厚)
(3)按部位分
室内:顶棚、墙面、楼地面、踢脚、墙裙、窗台、楼梯……
室外:压顶、檐口、外墙面、窗台、腰线、阳台、雨棚、勒脚、散水……

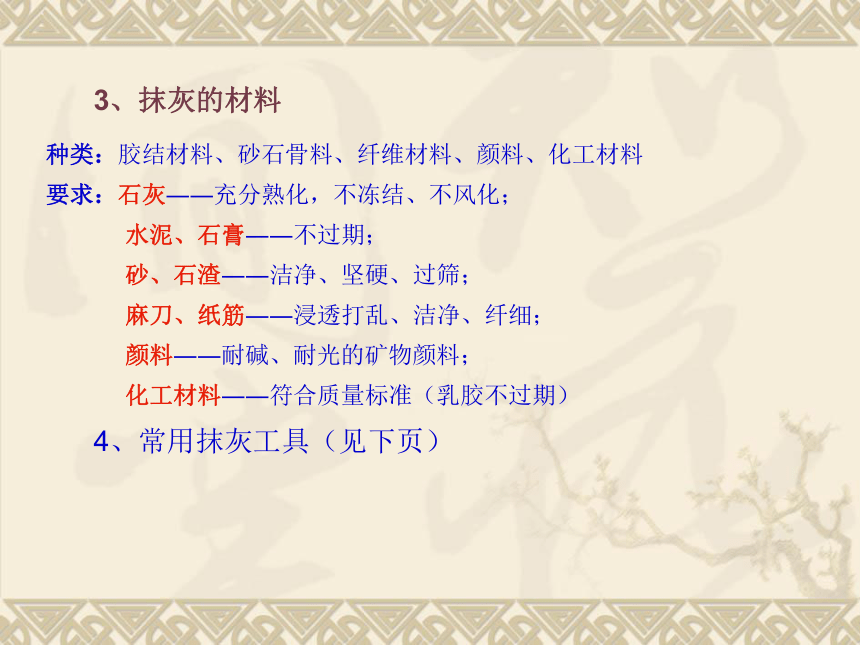

3、抹灰的材料
种类:胶结材料、砂石骨料、纤维材料、颜料、化工材料
要求:石灰――充分熟化,不冻结、不风化;
水泥、石膏――不过期;
砂、石渣――洁净、坚硬、过筛;
麻刀、纸筋――浸透打乱、洁净、纤细;
颜料――耐碱、耐光的矿物颜料;
化工材料――符合质量标准(乳胶不过期)
4、常用抹灰工具(见下页)

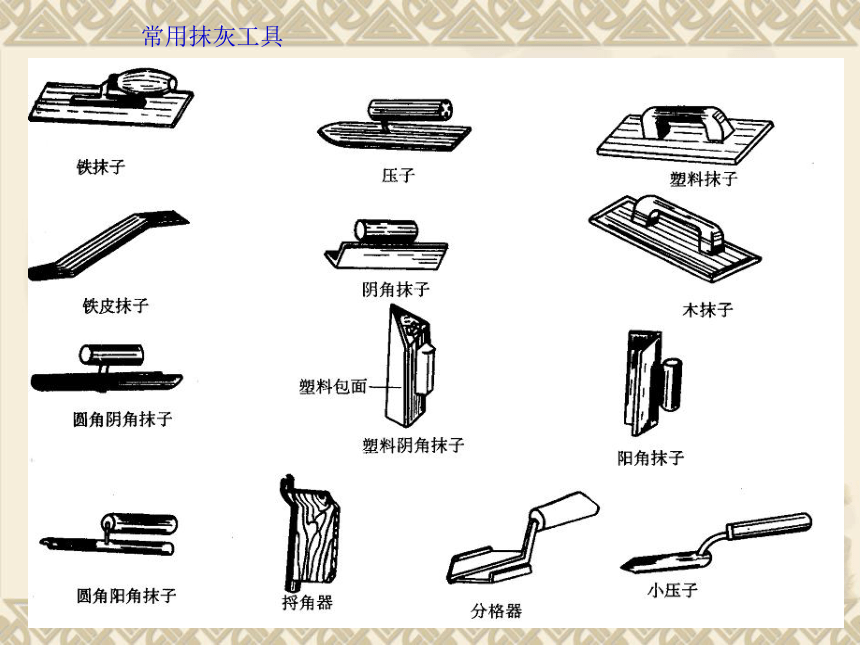

常用抹灰工具

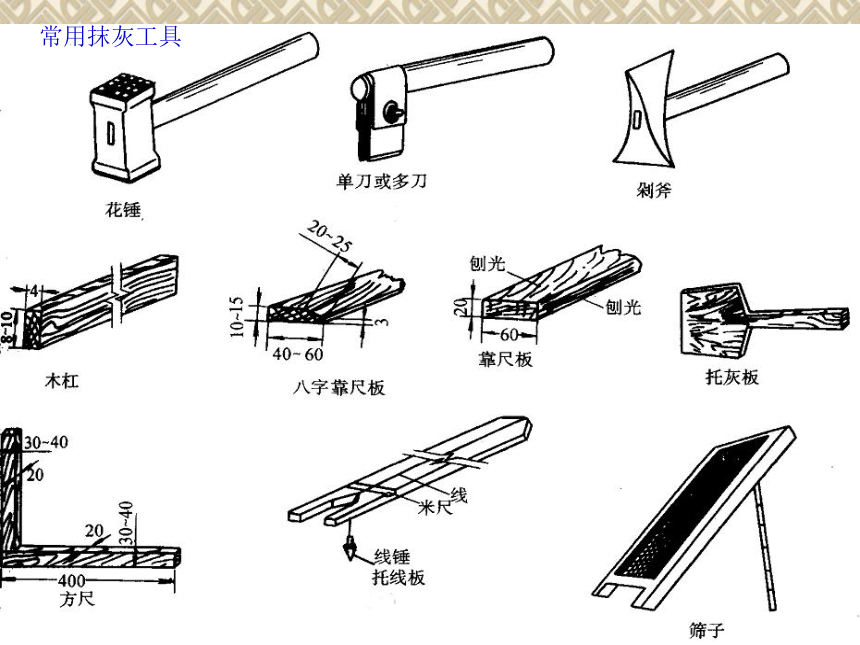

常用抹灰工具

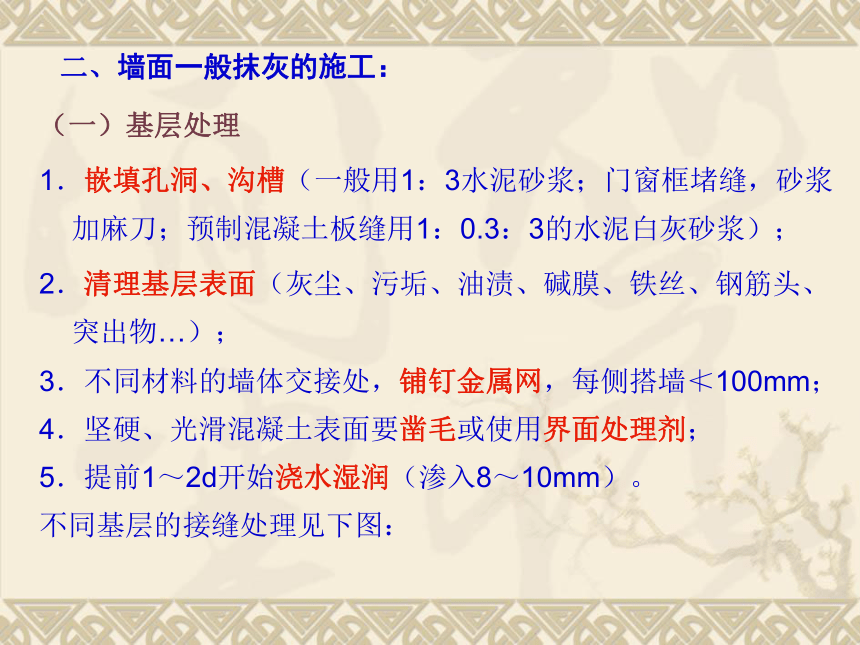

二、墙面一般抹灰的施工:
(一)基层处理
1.嵌填孔洞、沟槽(一般用1:3水泥砂浆;门窗框堵缝,砂浆加麻刀;预制混凝土板缝用1:0.3:3的水泥白灰砂浆);
2.清理基层表面(灰尘、污垢、油渍、碱膜、铁丝、钢筋头、突出物…);
3.不同材料的墙体交接处,铺钉金属网,每侧搭墙≮100mm;
4.坚硬、光滑混凝土表面要凿毛或使用界面处理剂;
5.提前1~2d开始浇水湿润(渗入8~10mm)。

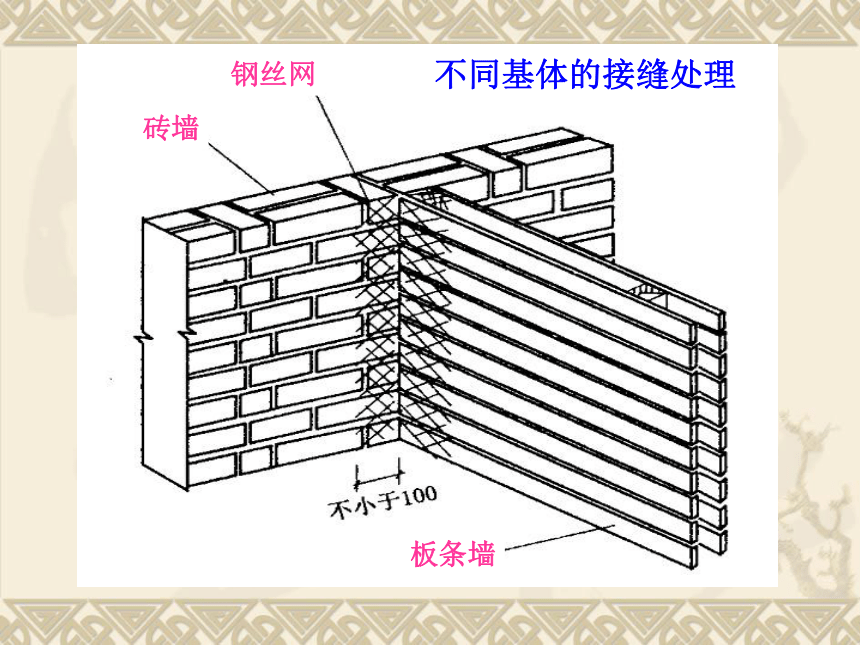

不同基层的接缝处理见下图:
砖墙
钢丝网
板条墙
不同基体的接缝处理

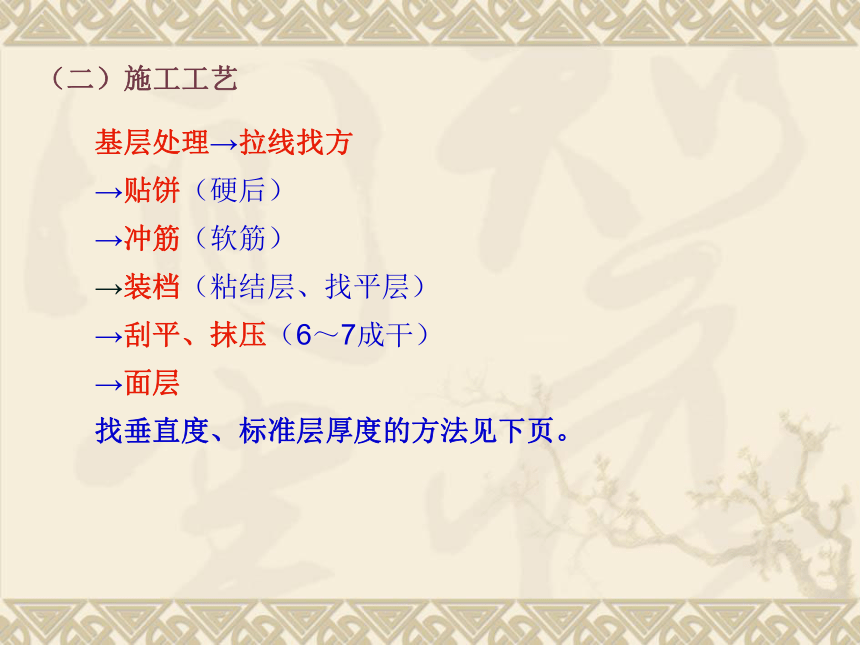

(二)施工工艺
基层处理→拉线找方
→贴饼(硬后)
→冲筋(软筋)
→装档(粘结层、找平层)
→刮平、抹压(6~7成干)
→面层
找垂直度、标准层厚度的方法见下页。
水平横向标筋示意图
灰饼、冲筋
找规矩
装档刮杠示意
做护角
流水坡
流水坡
滴水线
滴水槽
流水坡
流水坡
流水坡
滴水线
滴水线
滴水线
滴水槽
机械喷涂抹灰
工艺过程
标筋
喷灰层
踢脚板底层抹灰
地面
楼板
喷灰路线示意图
三、顶棚抹灰
工艺流程
找规矩、弹水平线→抹底灰、中层灰→抹面层灰→清理、验收。
四、外墙抹灰
四面找规矩(对于采用面砖装饰的外墙还要保证不出现非整砖)
贴分隔条
防水
五、楼、地面抹灰(水泥砂浆)
1.材料:
水泥≮32.5级的普硅;砂――洁净的中粗砂;
配比宜≮1:2(≮15MPa),稠度≯3.5cm,拌匀。
2.施工要点:
①清理基层,提前浇水湿润,刷素水泥浆结合层一道(防止空鼓);
②冲软筋:找平、找坡,间距1.5m;
③装档:随铺砂浆随用杠尺按筋刮平压实,木抹子搓平;
④压光:用钢抹子分三遍(搓平后压头遍至出浆,初凝压二遍至平实,终凝前压三遍至平光)。出水时,撒1:1水泥砂子面;过干时,稍洒水并撒1:1水泥砂子面。
⑤12~24h后,喷薄膜剂或铺湿锯末洒水养护5~7d。
六、装饰抹灰施工
1、水刷石(面层):
①弹线,安分格条
木分格条浸水,用水泥浆粘贴;
②抹水泥石渣浆
湿润底层,薄刮素水泥浆,抹水泥石渣浆8~12厚(高于分格条1~2mm),水泥石渣浆体积配比1:1.25(中八厘)~1.5(小八厘),稠度5~7cm;
③修整:水分稍干,刷水压实2~3遍(孔洞压实挤严,石渣大面朝外);
④喷刷:指压无陷痕时,棕刷蘸水刷去表面水泥浆,喷雾器喷水把浆冲掉;
⑤起出分格条,局部修理、勾缝。
2、干粘石
1) 做找平层,隔日粘分格条;
2) 抹粘结层、甩石渣:
先抹6mm厚1:2.5 水泥砂浆,随即抹1mm厚水泥浆(可掺胶),并甩石渣,拍平压实,压入1/2粒径以上;
3) 初凝前起出分格条,修补、勾缝。
3、剁假石:
1) 做找平层,粘分格条;
2) 抹面层:
刮一层水泥浆,随即铺抹10厚1:2~2.5水泥石渣石屑浆(4mm掺30%石屑),并用毛刷带水顺设计剁纹方向轻刷一次,洒水养护3~5天;
3) 弹线:弹出斩剁范围线
(分格缝周围或边缘留出15~40mm不剁)
4) 剁纹:用剁斧由上往下剁成平行齐直剁纹;
5)拆出分格条,清除残渣,素水泥浆勾缝。
第十一章 装 饰 工 程
第二节 门窗工程
一、门窗的组成与分类
窗的开启方式
(a)外平开;(b)内平开;(c)上悬;(d)下悬;(e)垂直推拉;(f)水平推拉;(g)中悬;(h)立转;(i)固定;(j)百叶;(k)滑轴;(l)折叠。
门的开启方式
(a)平开门;(b)弹簧门;(c)推拉门 ;(d)折叠门;(e)转门。
二、木门窗
门、窗安装方法
(a)塞口(b)立口
(a)
(b)
夹板门
镶板门
三、钢门窗
四、彩钢门窗
五、铝合金门窗
六、塑料门窗
七、特种门窗
1、防火门
2、卷帘门窗
3、自动门
第十一章 装 饰 工 程
第三节 吊顶工程
一、 吊顶的组成及其作用
吊顶龙骨的悬挂结构形式示例
1—开孔扁铁吊杆与木龙骨;2—开孔扁铁吊杆与T形龙骨;
3—伸缩吊杆与U形龙骨;4—开孔扁铁吊杆与三角龙骨;
5—伸缩吊杆与T形龙骨;6—扁铁吊杆与H形龙骨;
7—圆钢吊杆悬挂金属龙骨
上人型吊顶吊点
不上人型吊顶吊点
二、吊顶工程施工
1.木龙骨吊顶
二、轻钢龙骨吊顶
三、金属装饰板吊顶
四、开敞式吊顶
第十一章 装 饰 工 程
第四节 隔墙工程
一、骨架隔墙
1.轻钢龙骨纸面石膏板隔墙
2.木龙骨轻质罩面板隔墙
二、板材隔墙
1.石膏空心条板隔墙
2.加气混凝土板隔墙
三、玻璃隔墙
1.木筋玻璃隔断
2.铝合金玻璃隔墙
第五节 饰面工程
一、饰面砖
关于材料采购要注意的问题:
质量等级
色差
尺寸
1.内墙釉面砖铺贴方法
内墙釉面砖(瓷砖)铺贴的工艺流程为:基层处理→浸砖→复查墙面规矩可抄平墨线→安放垫尺→搅拌水泥浆→镶贴→擦缝。
2.外墙釉面砖铺贴方法
与内墙釉面砖铺贴方法的不同点:
(1)调整抹灰厚度
(2)贴灰饼设标筋
(3)构造做法
(4)勾缝
3、锦砖和马赛克的施工
施工程序:排砖→弹线→粘贴→揭纸→擦缝
二、饰面板
施工方法主要有湿挂法和干挂法。
1、湿挂法
基层处理→弹线放样→设置钢筋网→试拼编号→板材背面开槽→绑扎板材→找平吊直并临时固定→灌浆→养护→嵌缝。
2、干挂法
1)施工程序
制作不锈钢挂件→板材处理→安装不锈钢挂件→干挂板材。
2)连接件
钢筋网片绑扎固定法示意图
第十一章 装 饰 工 程
第六节 幕墙工程
一、玻璃幕墙
1.玻璃幕墙的类型
玻璃幕墙
有框(明框)
无框(隐框)
全 隐
半 隐
竖隐横不隐
横隐竖不隐
有龙骨
无龙骨
2、构造
依靠结构密封胶的粘结提供附着力,靠窗框和附着力承受自重和倾倒的水平力。玻璃内因没有蓄积的热膨胀力而安全性得到加强。
3、材料
(1)龙骨:铝合金型材为主
(2)玻璃
普通玻璃
浮法玻璃
吸热玻璃(吸收30%太阳热量)
镀膜玻璃(热反射)
钢化玻璃(安全)
都是玻璃,只是工艺不同,可进行组合。
采用浮法热反射镀膜玻璃,厚度5~6mm
容易碰撞的地方均须使用钢化玻璃。玻璃钢化后不能切割,下料、成型、打孔、磨边均在钢化之前。
(3)硅酮结构胶与硅酮耐候密封胶
是玻璃幕墙的重要组成部分。有以下特点:粘合性、相容性、耐久性、弹性,良好的水密性和气密性。
二、金属幕墙
三、石材幕墙
第七节 楼地面工程
一、地面的组成及分类
二、楼地面工程施工流程
基层施工→垫层施工→面层施工
三、面层施工
1.整体地面
(1)水泥砂浆地面
(2)细石混凝土地面
(3)水磨石地面
弹线
用铜条或玻璃条分格或做成花纹图案。
素水泥浆一道,
按设计要求的色彩将水泥石子浆填入分格缝,抹平压实补填一些石子,使花纹色泽均匀,滚压养护2~5天。
磨石机洒水磨光,分三遍进行,粗,中,细。
清洗,退水。
酸洗,打腊。
2.块材地面
(1)陶瓷马赛克地面
基层处理→贴灰饼、冲筋→做找平层→抹结合层→粘贴陶瓷马赛克→洒水、揭纸一拨缝→擦缝一清洁→养护。
(2)地砖地面
(3)石材地面
a、准备:清理基层,浇水湿润,管线固定,块材浸水阴干;
b、找规矩:弹地面标高线,四边取中挂十字线;
c、试排块材:
检查排水坡度;
检查板块间隙(≯1mm)
d、铺设:
顺序:由中间开始十字铺设,再向各角延伸,小房间从里向外
标筋
标准十字线
标准十字线
据标筋拉出石材定位线
定位带(标筋)
标筋
标准十字线
据标筋拉出石材定位线
标准十字线
标准十字线
标筋
标筋
据标筋拉出石材定位线
据标筋拉出石材定位线
标准十字线
标筋
标准十字线
(a)连通走廊的正十字标筋
(b)房间内正十字标筋
(c)小房间丁字标筋
(d)斜十字标筋
e、养护灌缝:
24小时后洒水养护3d(不得走人、车),检查无空鼓后用1:1细砂浆灌缝至2/3高度,再用同色浆擦严,擦净,保护;3d内禁上人;
f、踢脚镶贴:先两端,再挂线安中间。
方法:粘贴法、灌浆法。
3.卷材地面
(1)地毯地面
(2)软质塑料卷材地面
4.木地面
第八节 裱糊与软包工程
PVC壁纸
金属壁纸
锦缎壁纸
软包工程
