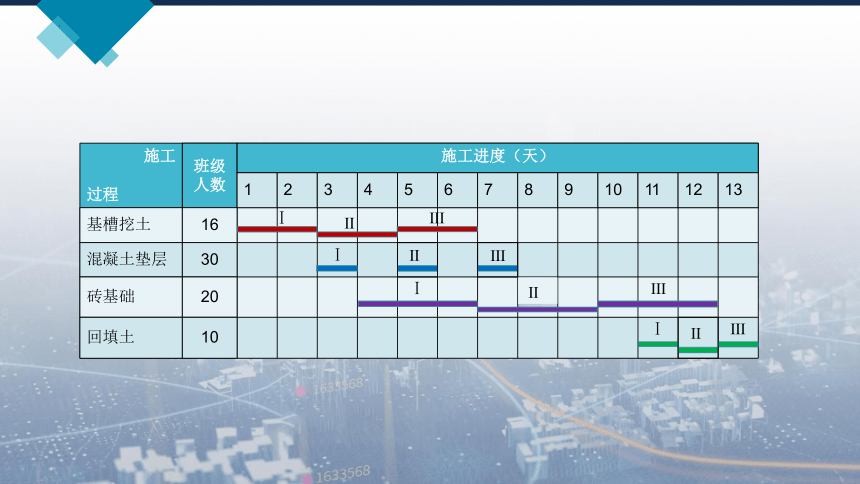

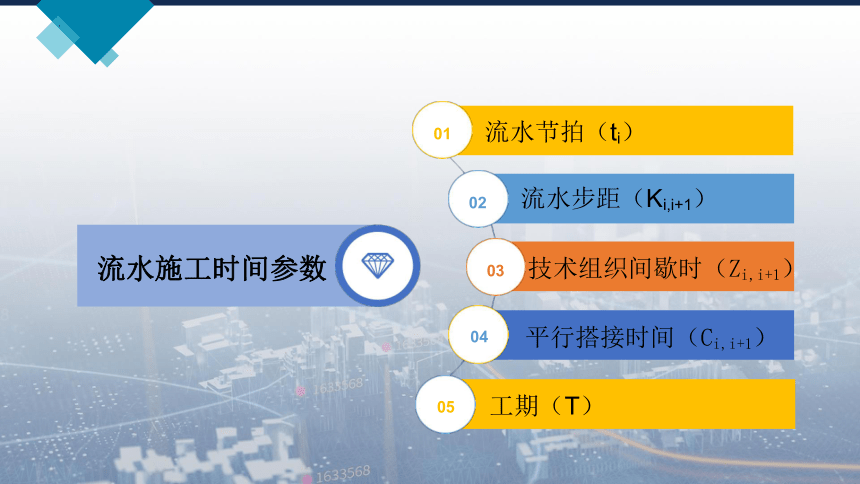

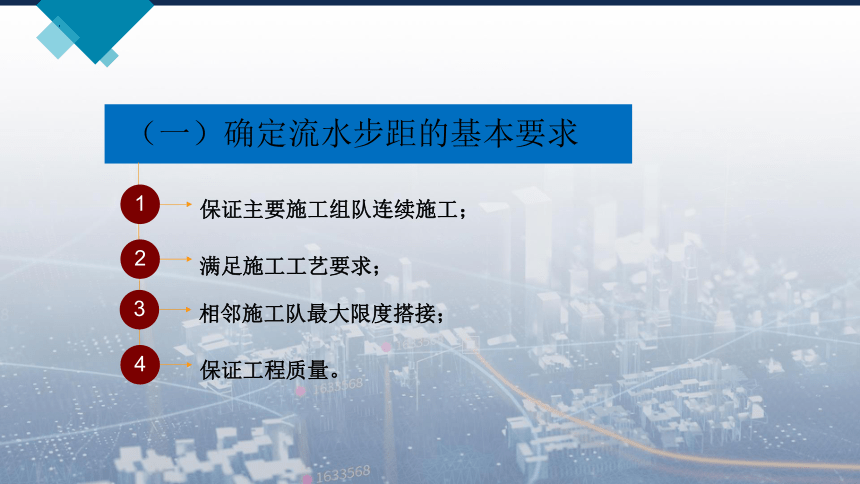

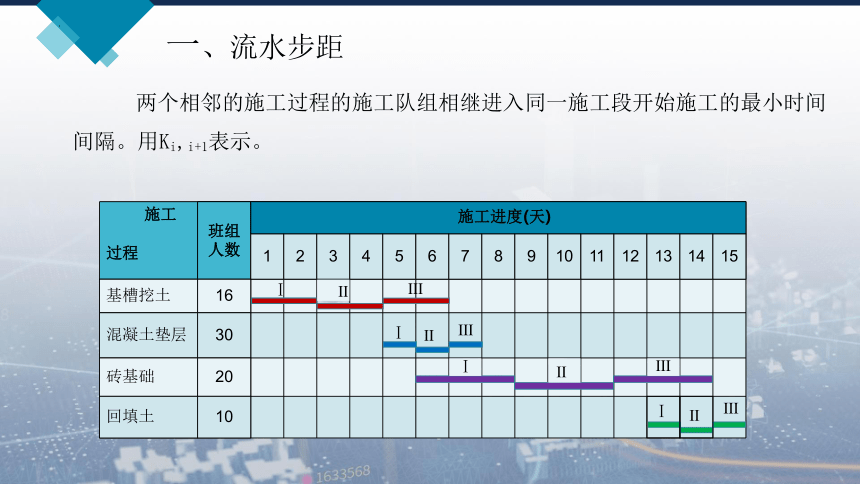

资源简介 (共18张PPT)2.3 流水施工时间参数-流水步距建筑施工组织与管理流水施工时间参数0203流水步距(Ki,i+1)技术组织间歇时(Zi,i+1)平行搭接时间(Ci,i+1)01流水节拍(ti)0405工期(T)一、流水步距两个相邻的施工过程的施工队组相继进入同一施工段开始施工的最小时间 间隔。用Ki,i+1表示。施工过程班组 人数施工进度(天)123456789101112131415基槽挖土16混凝土垫层30砖基础20回填土10ⅠⅠⅠⅠⅡⅢⅡⅡⅡⅢⅢⅢ施工过程班级 人数施工进度(天)12345678910111213基槽挖土16混凝土垫层30砖基础20回填土10ⅠⅡⅢⅠⅡⅢⅠⅡⅢⅠⅡⅢ(一)确定流水步距的基本要求保证主要施工组队连续施工;12满足施工工艺要求;相邻施工队最大限度搭接;3保证工程质量。4(二)流水步距的确定方法确定流水步距的方法累加数列法0103公式计算法(二)流水步距的确定方法——累加数列法累加数列,将每个施工过程的流水节拍逐段累加;错位相减,将相邻两个施工队的累加数列错位相减;取大差;相减结果中数值最大者即流水步距。累加数列错位相减取大差例:某项目由A,B,C,D四个施工过程组成,分别由四个专业施工队伍完成,在平 面上划分四个施工段,流水节拍如下表。试确定相邻专业工作队伍之间的流水步距。解(1)求流水节拍的累加数列 A: 3 8 12 15B: 2 6 11 14C: 3 7 12 15D: 2 5 9 11施工段 施工过程 Ⅰ Ⅱ Ⅲ ⅣA 3 5 4 3B 2 4 5 3C 3 4 5 3D 2 3 4 2(2)错位相减 A与B:3 8 12 15— 2 6 11 143 6 6 4 -14C与D:3 7 12 15— 2 5 9 113 5 7 6 -11B与C:2 6 11 14— 3 7 12 152 3 4 2 -15KB,C=max(2,3,4,2,-15)=4天(3)确定流水步距 KA,B=max(3,6,6,4,-14)=6天KC,D=max(3,5,7,6,-11)=7天1.流水步距的定义;确定口水步距的基本要求;累加数列法计算流水步距。(三)流水步距的确定方法确定流水步距的方法累加数列法0102公式计算法流水步距Ki,i+1mt i -(m-1)t i,i+1tit ≤ ti i+1t >ti i+1(四)流水步距的确定方法——公式计算法某工程划分为A、B、C、D四个施工过程,分三个施工段组 织施工,流水节拍分别为tA=3天,tB=4天,tC=5天,tD=3天;试 求各施工过程之间的流水步距。【解】(1)确定流水步距∵ tA <tB∴ KA,B =t A =3天某工程划分为A,B,C,D四个施工过程,分三个施工段组织施工, 流水节拍分别为tA=3天,tB=4天,tC=5天,tD=3天;试求各施工 过程之间的流水步距。【解】(1)确定流水步距∵ tB <tC∴ K B,C = tB=4∴天=t =3某工程划分为A,B,C,D四个施工过程,分三个施工段组织施工, 流水节拍分别为tA=3天,tB=4天,tC=5天,tD=3天;试求各施工 过程之间的流水步距。【解】(1)确定流水步距∵ tC >tD∴ KC,D= mtC - (m - 1)tD= 3×5-(3-1)×3=9天(五)流水步距确认的方法(1)累加数列法——适用于任何情况。(2)公式计算法——适用于同一施工过程 的流水节拍相等的情况。作业1.用公式计算法计算流水步距THANKS 展开更多...... 收起↑ 资源预览
