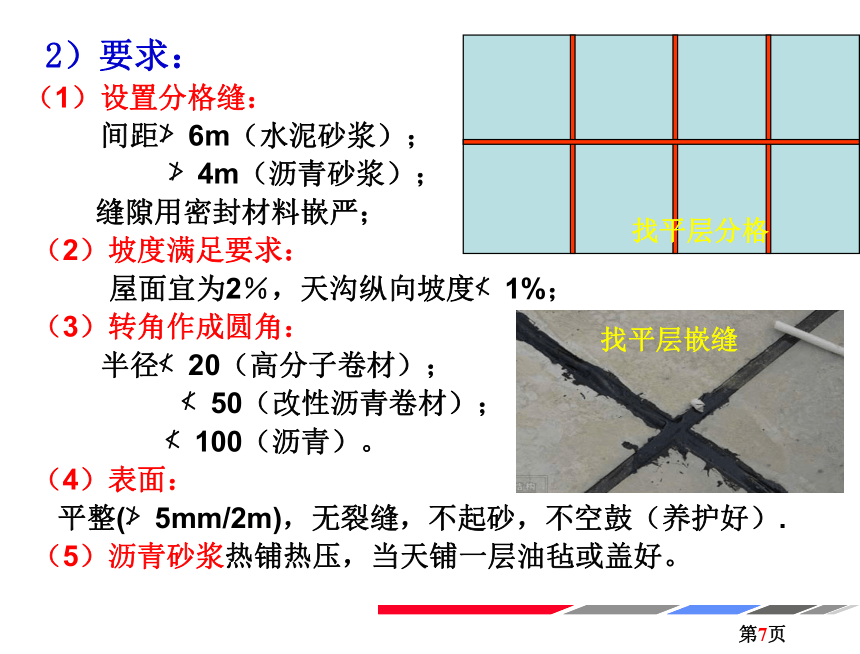

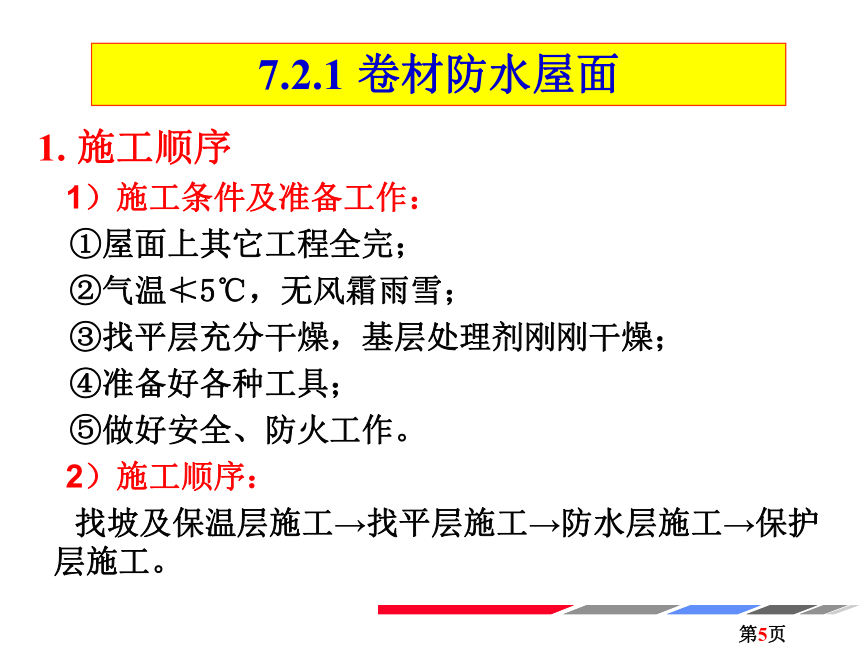

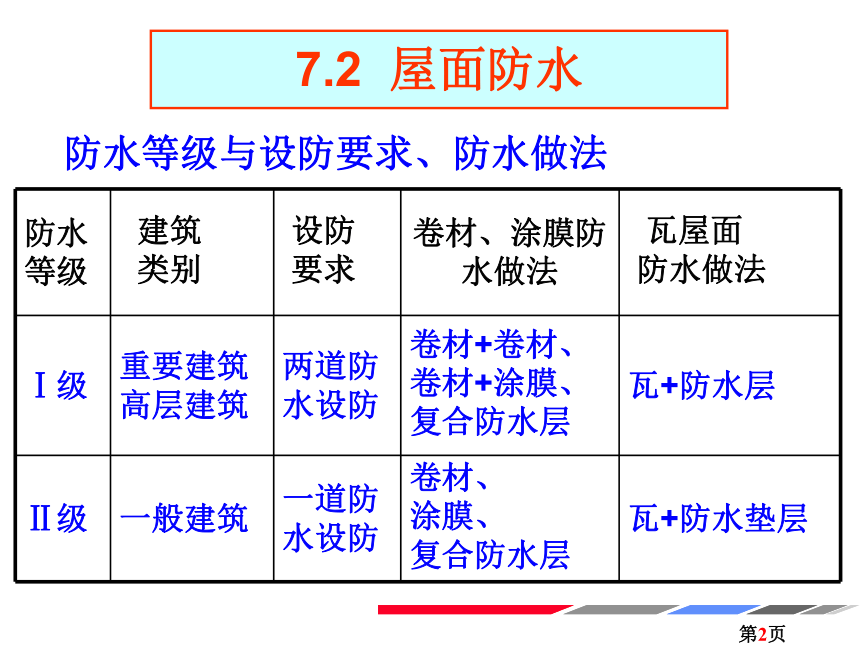

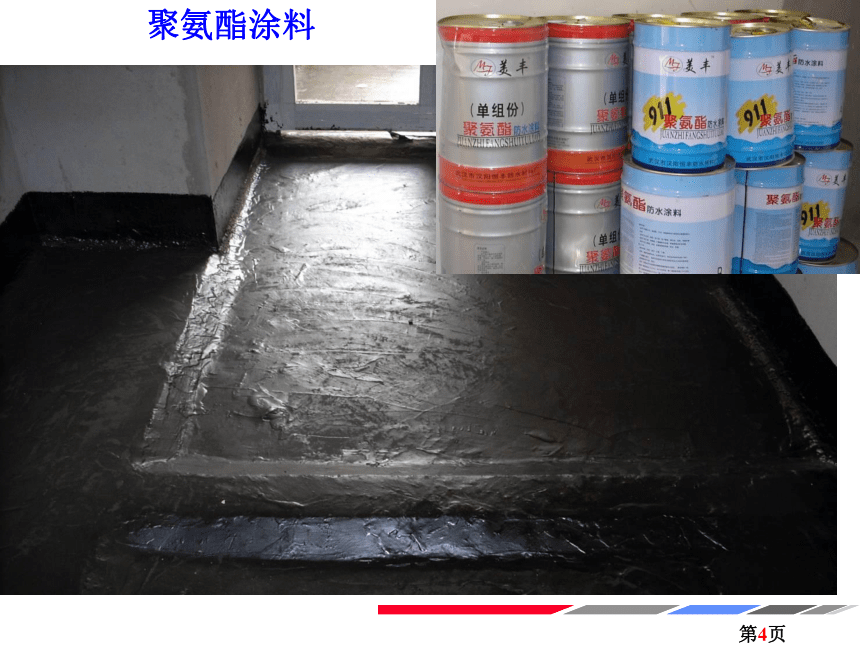

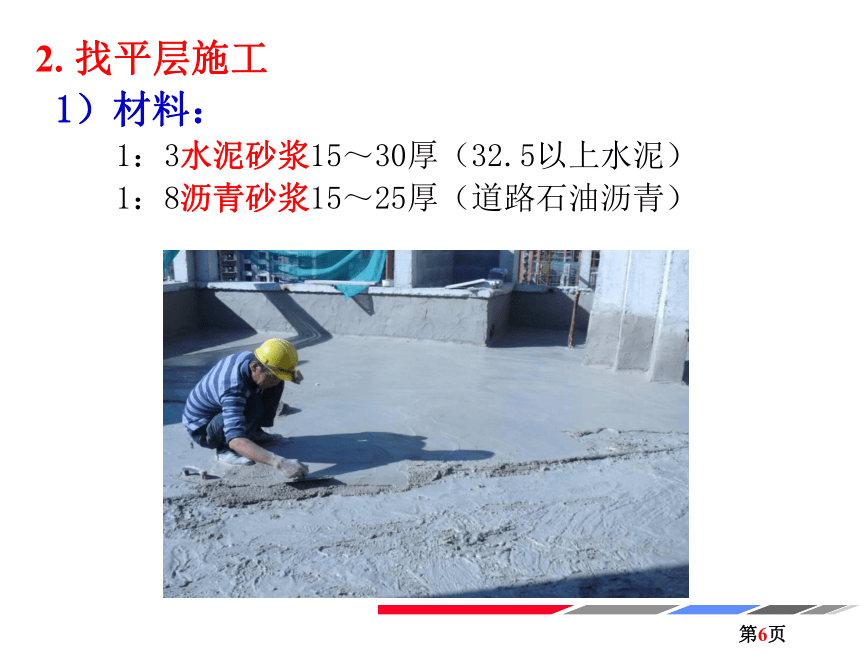

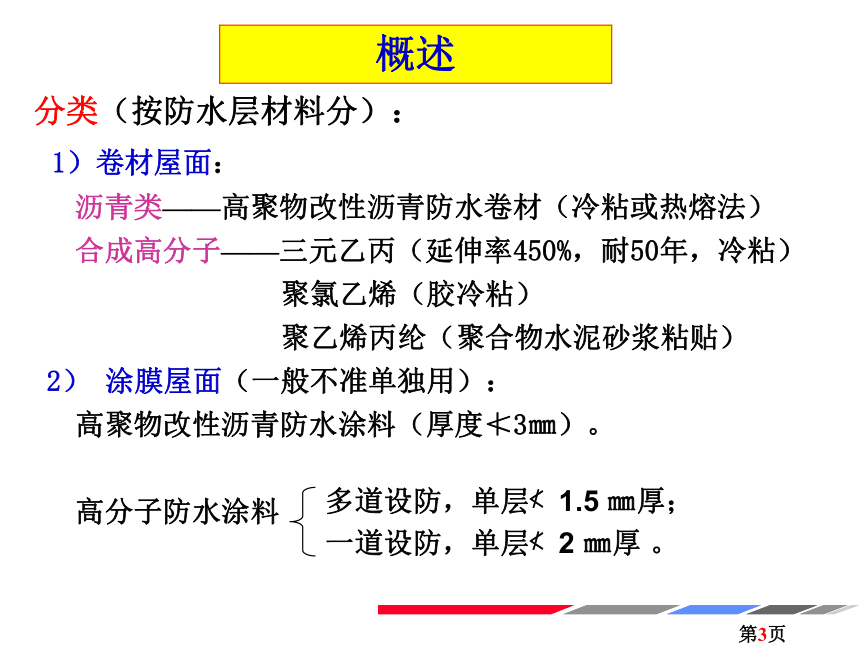

资源简介 (共18张PPT)第7章 防水工程地下防水屋面防水7.2 屋面防水防水等级 建筑类别 设防要求 卷材、涂膜防水做法 瓦屋面防水做法Ⅰ级 重要建筑高层建筑 两道防水设防 卷材+卷材、卷材+涂膜、复合防水层 瓦+防水层Ⅱ级 一般建筑 一道防水设防 卷材、涂膜、复合防水层 瓦+防水垫层防水等级与设防要求、防水做法分类(按防水层材料分):1)卷材屋面:沥青类——高聚物改性沥青防水卷材(冷粘或热熔法)合成高分子——三元乙丙(延伸率450%,耐50年,冷粘)聚氯乙烯(胶冷粘)聚乙烯丙纶(聚合物水泥砂浆粘贴)2) 涂膜屋面(一般不准单独用):高聚物改性沥青防水涂料(厚度≮3㎜)。高分子防水涂料多道设防,单层≮1.5 ㎜厚;一道设防,单层≮2 ㎜厚 。概述聚氨酯涂料1. 施工顺序1)施工条件及准备工作:①屋面上其它工程全完;②气温≮5℃,无风霜雨雪;③找平层充分干燥,基层处理剂刚刚干燥;④准备好各种工具;⑤做好安全、防火工作。2)施工顺序:找坡及保温层施工→找平层施工→防水层施工→保护层施工。7.2.1 卷材防水屋面2. 找平层施工1)材料:1:3水泥砂浆15~30厚(32.5以上水泥)1:8沥青砂浆15~25厚(道路石油沥青)2)要求:(1)设置分格缝:间距≯6m(水泥砂浆);≯4m(沥青砂浆);缝隙用密封材料嵌严;(2)坡度满足要求:屋面宜为2%,天沟纵向坡度≮1%;(3)转角作成圆角:半径≮20(高分子卷材);≮50(改性沥青卷材);≮100(沥青)。(4)表面:平整(≯5mm/2m),无裂缝,不起砂,不空鼓(养护好).(5)沥青砂浆热铺热压,当天铺一层油毡或盖好。找平层分格找平层嵌缝1)卷材铺贴顺序:高低跨——先高后低(便于施工)多跨——先远后近(利于成品保护)一个屋面上——先排水集中部位增强(排水口、檐沟、管根…)按标高由低到高(顺水搭接)3. 防水层施工2)铺贴方向:檐沟、天沟,顺沟方向铺贴;卷材宜平行于屋脊铺贴,禁止交叉铺贴;屋面坡度>25%时,应采取满粘和钉压固定措施。平行于屋脊铺贴示意图屋脊垂直于屋脊铺贴示意图屋脊3)搭接要求:(1)改性沥青卷材:长边压边≮80mm(空铺100㎜) ,上下层压边均匀错开(1/3~1/2幅宽);短边接头≮100mm (空铺150㎜) ,上下左右接头均错开≮500mm;垂直于屋脊铺贴时,过脊≮200mm。(2)其它卷材:搭接长度均≮80mm(空铺100㎜);位置均匀错开(≮300mm)4)铺贴方法:(1)实铺法:卷材下满涂粘结剂(2)局部粘贴法:屋脊设排气孔,构成排气屋面1)条粘、点粘:第一层卷材下条或点粘2)空铺法:第一层仅边角下粘贴卷材搭接错缝示意≥805)粘结方法:热熔法——SBS、APP改性沥青防水卷材冷自粘法——改性沥青冷自粘防水卷材冷粘结剂法——高分子合成卷材涂刷基础处理剂用热熔法粘贴卷材4. 保护层施工(铺贴完、检查合格后立即进行)作用:减少阳光辐射;减轻冰雹、雨水冲击冲刷;阻止沥青胶流淌。从而提高防水层寿命。作法:改性沥青卷材——涂胶、撒细砂或石屑;自带保护层;喷刷浅色涂料(着色剂)。高分子合成卷材——喷刷浅色涂料(着色剂)。1. 施工条件与基层处理涂料防水屋面的施工顺序及基层作法与要求同卷材防水屋面。7.2.2 涂膜防水屋面有隔气层的涂膜防水屋面构造1-屋面板;2-找坡找平层;3-涂膜隔气层;4-保温层;5 -水泥砂浆找平层;6-聚氨酯底胶;7-涤纶无纺布增强聚氨酯涂膜防水层;8-水泥砂浆粘结层;9-地砖饰面保护层2. 防水层施工涂层施工可采用抹压、涂刷或喷涂等方法,分层分遍涂布。后层涂料应待前一层涂料干燥成膜后方可进行,刮涂的方向应与前一层垂直。高聚物改性沥青涂膜防水层的厚度不应少于3mm,合成高分子防水涂料成膜厚度不应少于1.5mm。3. 保护层施工保护层应待涂膜固化后进行,其作法与要求同卷材的保护层。 展开更多...... 收起↑ 资源预览
