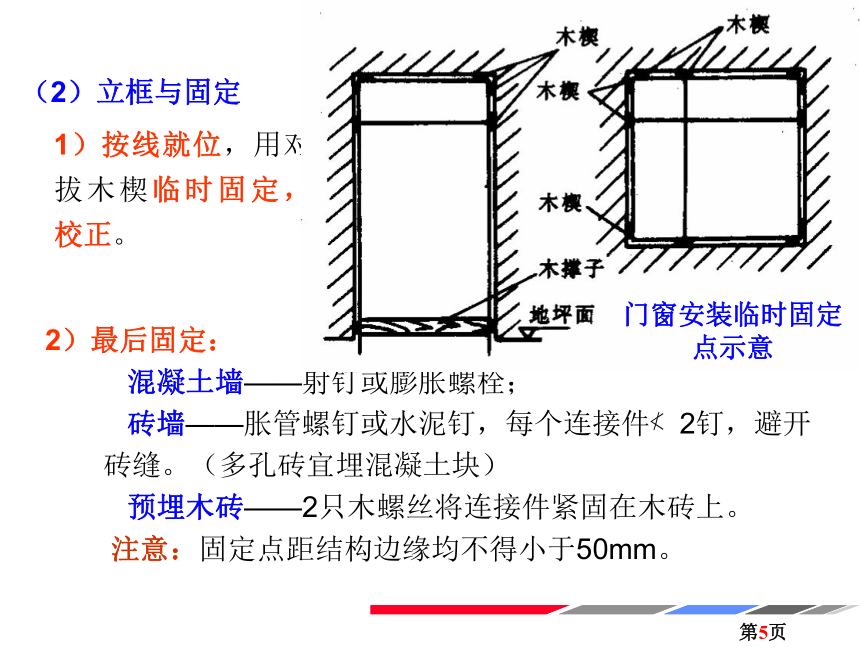

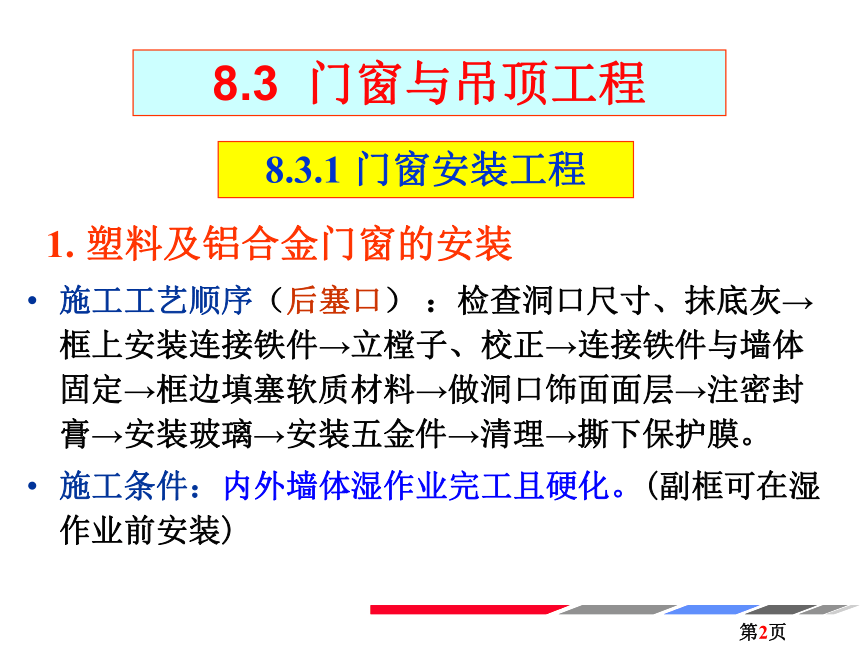

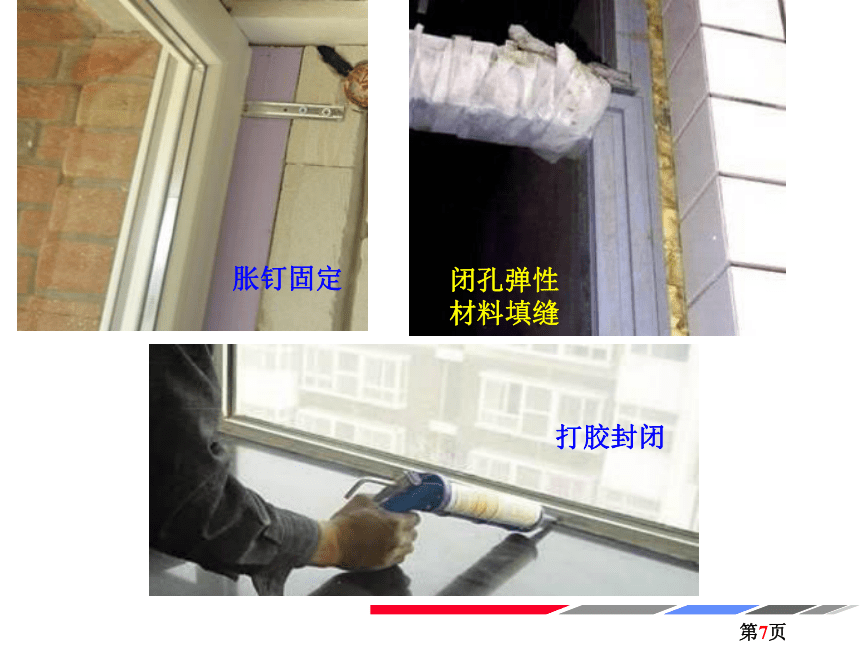

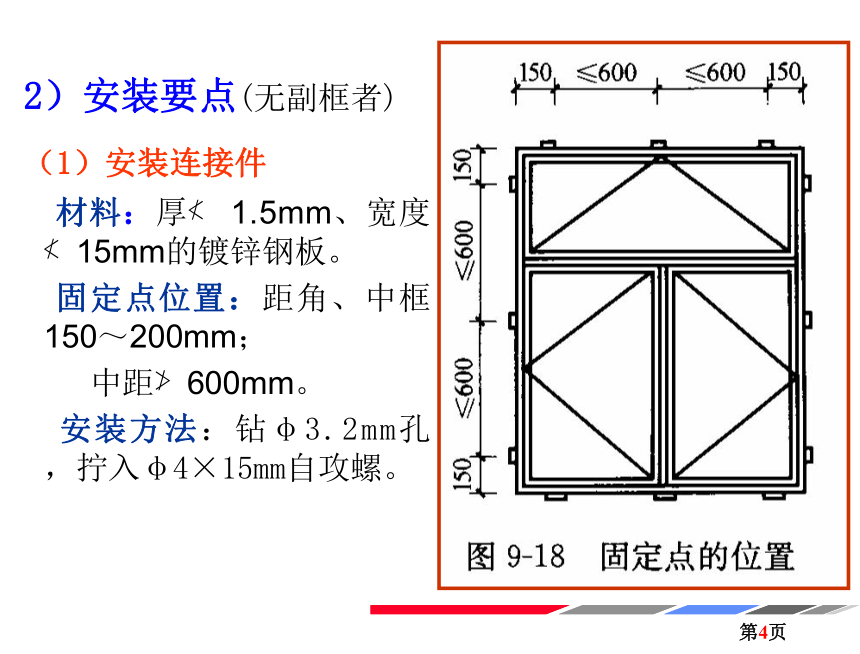

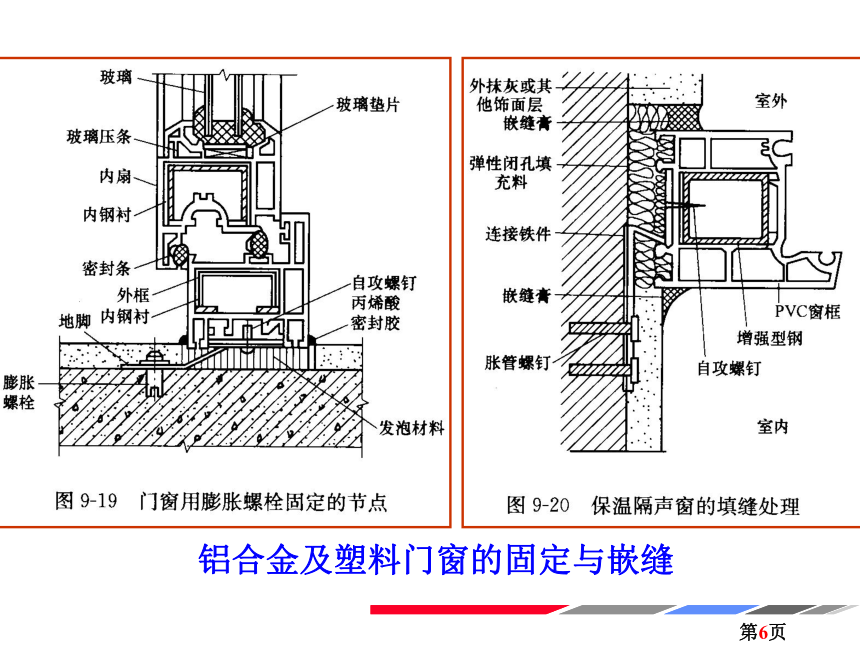

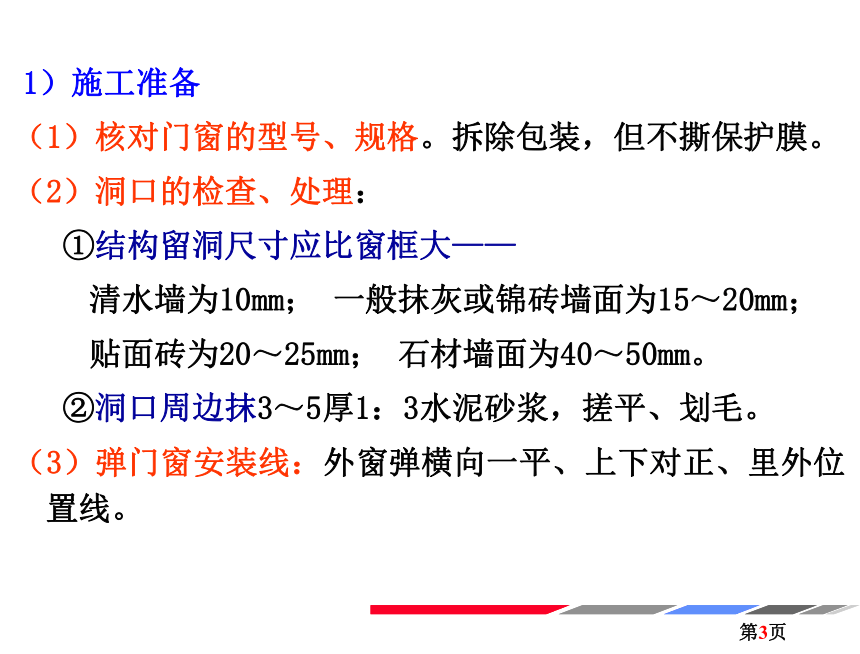

资源简介 (共16张PPT)第8章 装 饰 装 修 工 程抹灰工程饰面工程门窗与吊顶工程涂饰与裱糊工程8.3 门窗与吊顶工程1. 塑料及铝合金门窗的安装施工工艺顺序(后塞口) :检查洞口尺寸、抹底灰→框上安装连接铁件→立樘子、校正→连接铁件与墙体固定→框边填塞软质材料→做洞口饰面面层→注密封膏→安装玻璃→安装五金件→清理→撕下保护膜。施工条件:内外墙体湿作业完工且硬化。(副框可在湿作业前安装)8.3.1 门窗安装工程1)施工准备(1)核对门窗的型号、规格。拆除包装,但不撕保护膜。(2)洞口的检查、处理:①结构留洞尺寸应比窗框大——清水墙为10mm; 一般抹灰或锦砖墙面为15~20mm;贴面砖为20~25mm; 石材墙面为40~50mm。②洞口周边抹3~5厚1:3水泥砂浆,搓平、划毛。(3)弹门窗安装线:外窗弹横向一平、上下对正、里外位置线。2)安装要点(无副框者)(1)安装连接件材料:厚≮ 1.5mm、宽度≮15mm的镀锌钢板。固定点位置:距角、中框150~200mm;中距≯600mm。安装方法:钻φ3.2mm孔,拧入φ4×15mm自攻螺。(2)立框与固定1)按线就位,用对拔木楔临时固定,校正。2)最后固定:混凝土墙——射钉或膨胀螺栓;砖墙——胀管螺钉或水泥钉,每个连接件≮2钉,避开砖缝。(多孔砖宜埋混凝土块)预埋木砖——2只木螺丝将连接件紧固在木砖上。注意:固定点距结构边缘均不得小于50mm。门窗安装临时固定点示意铝合金及塑料门窗的固定与嵌缝闭孔弹性材料填缝打胶封闭胀钉固定(3)填缝洞口面层施工前,撤去木楔,填满泡沫塑料等闭孔弹性材料。保温、隔声窗:抹灰面应含盖部分窗框,缝隙内挤入嵌缝膏。(4)安装五金件先在框上钻孔,再拧入自攻钉或螺丝。严禁锤击钉入。(5 )安装玻璃玻璃不得与槽壁直接接触。下部垫承重垫块(位置靠近扇的承重点);其他部位粘定位垫块(聚氯乙烯胶);① 安副框② 贴外墙砖③ 洞口抹灰④ 安窗框带副框窗的施工顺序与固定方法⑤ 待安窗扇2. 钢质防火门的安装1)施工工艺顺序弹线→立框→临时固定、找正→固定门框→门框填缝→安装门扇→五金安装→检查清理。2)施工要点与预埋铁件或钻孔安装Φ12膨胀螺栓连接;门框周边缝隙,用1:2水泥砂浆嵌塞牢固,应保证与墙体结成整体。②立框固定①框槽内填细石混凝土③填缝水泥砂浆硬化后,安装门扇固定点1. 施工条件:顶棚内的通风、空调、消防、电器线路等管线及设备已安装完毕2. 施工工艺顺序:弹线→固定吊杆→安装大龙骨→按水平标高线调整大龙骨→大龙骨底部弹线→安装中、小龙骨→固定边龙骨→安装横撑龙骨→安装罩面板。3. 施工注意问题(1)运、储、安过程中,做好材料保护,防止变形、污损、划痕。(2)龙骨不得悬吊在设备、管线上。较大灯具处应做加强龙骨,重型灯具及吊扇等应单独悬挂。(3)埋件、钢吊杆等应有防腐层;木制须防火处理。(4)罩面板需在吊顶内的管线及设备调试及验收完成,且龙骨安装完毕并通过隐检验收后进行。8.3.2 吊顶工程活动式吊顶构造铝合金条板吊顶构造轻钢龙骨隐蔽式吊顶格栅开敞式吊顶吊顶类型吊杆与主龙骨安装次龙骨及石膏板安装钉装石膏板塑料条板吊顶安装铝扣板吊顶安装铝条板吊顶安装石膏板吊顶龙骨安装 展开更多...... 收起↑ 资源预览
