(共33张PPT)
第8章 装 饰 装 修 工 程
抹灰工程
饰面工程
门窗与吊顶工程
涂饰与裱糊工程
概 述

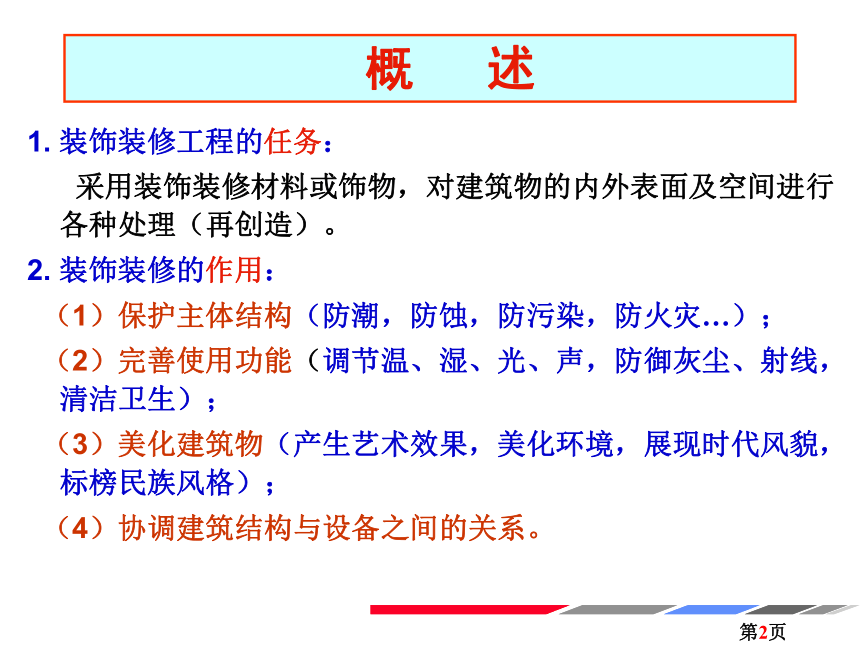

1. 装饰装修工程的任务:
采用装饰装修材料或饰物,对建筑物的内外表面及空间进行各种处理(再创造)。
2. 装饰装修的作用:
(1)保护主体结构(防潮,防蚀,防污染,防火灾…);
(2)完善使用功能(调节温、湿、光、声,防御灰尘、射线,清洁卫生);
(3)美化建筑物(产生艺术效果,美化环境,展现时代风貌,标榜民族风格);
(4)协调建筑结构与设备之间的关系。

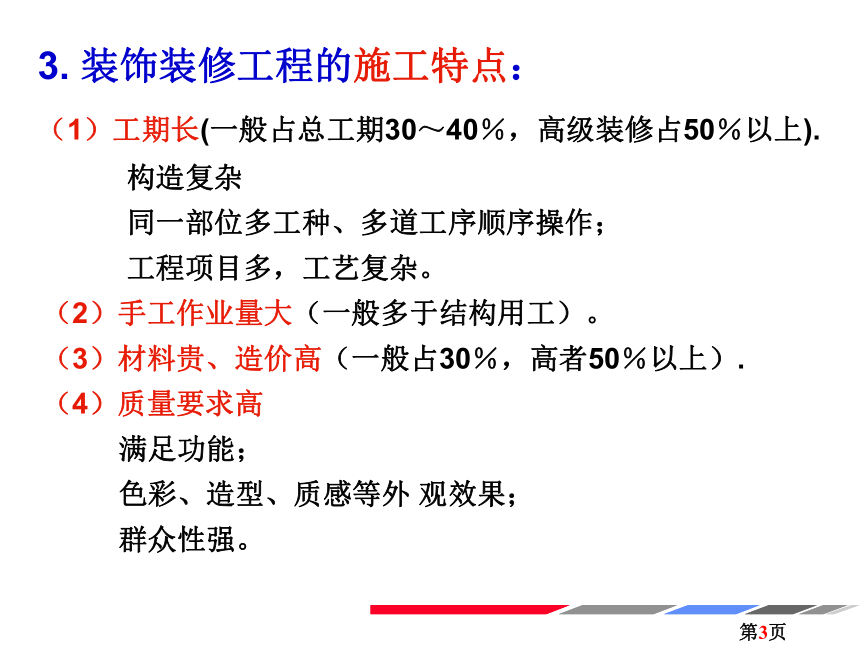

3. 装饰装修工程的施工特点:
(1)工期长(一般占总工期30~40%,高级装修占50%以上).
构造复杂
同一部位多工种、多道工序顺序操作;
工程项目多,工艺复杂。
(2)手工作业量大(一般多于结构用工)。
(3)材料贵、造价高(一般占30%,高者50%以上).
(4)质量要求高
满足功能;
色彩、造型、质感等外 观效果;
群众性强。
8.1 抹灰工程

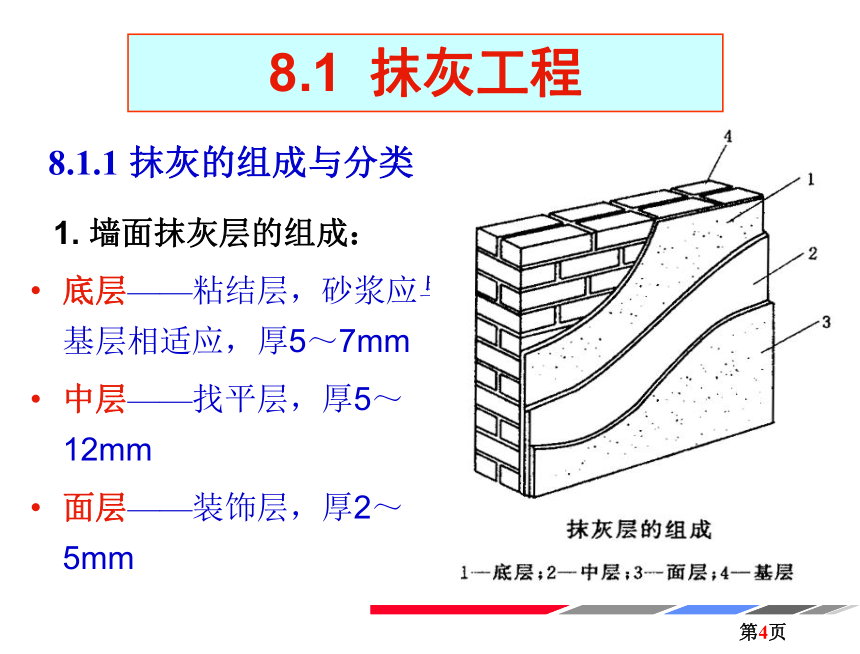

1. 墙面抹灰层的组成:
底层——粘结层,砂浆应与基层相适应,厚5~7mm
中层——找平层,厚5~12mm
面层——装饰层,厚2~5mm
8.1.1 抹灰的组成与分类
2. 抹灰的分类:

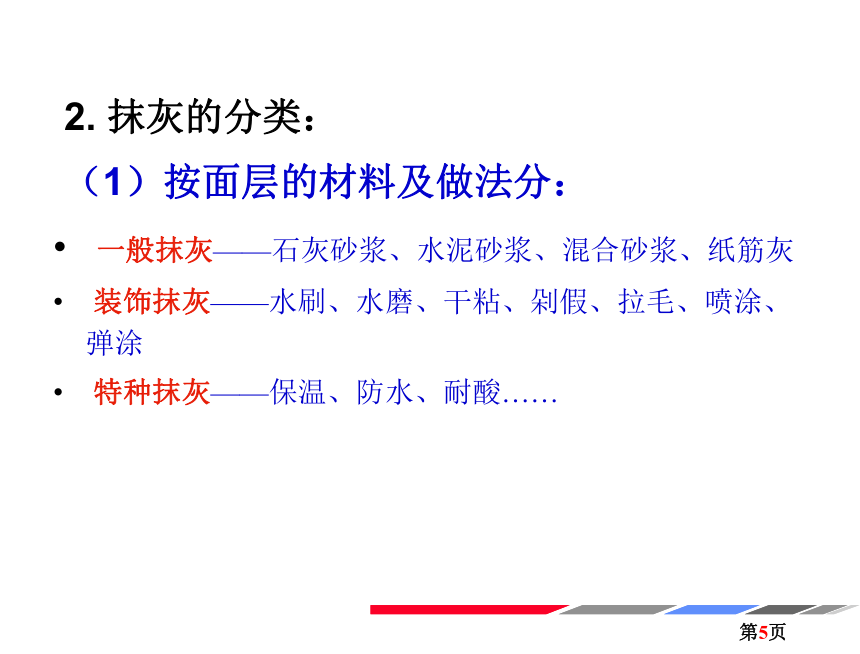

(1)按面层的材料及做法分:
一般抹灰——石灰砂浆、水泥砂浆、混合砂浆、纸筋灰
装饰抹灰——水刷、水磨、干粘、剁假、拉毛、喷涂、弹涂
特种抹灰——保温、防水、耐酸……

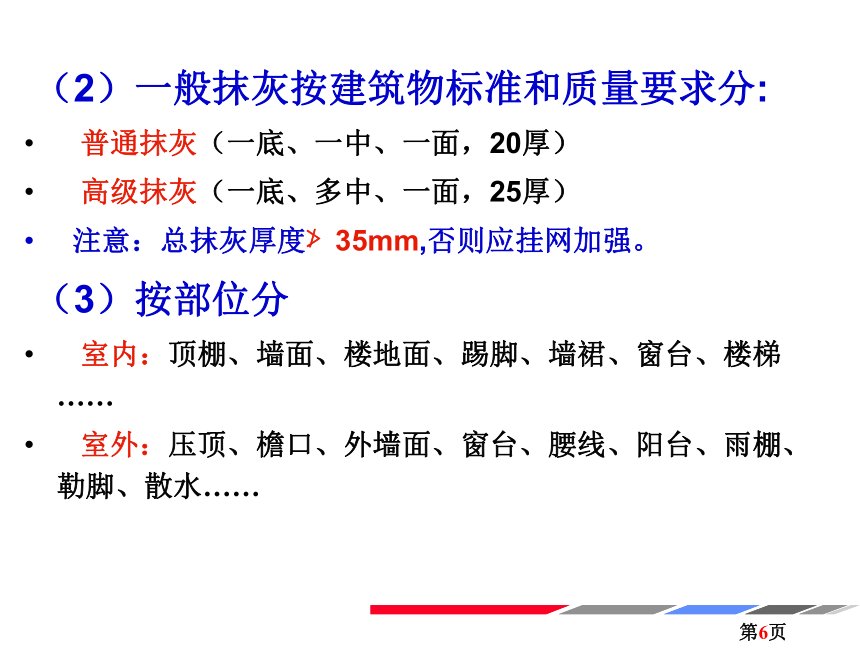

(2)一般抹灰按建筑物标准和质量要求分:
普通抹灰(一底、一中、一面,20厚)
高级抹灰(一底、多中、一面,25厚)
注意:总抹灰厚度≯35mm,否则应挂网加强。
(3)按部位分
室内:顶棚、墙面、楼地面、踢脚、墙裙、窗台、楼梯……
室外:压顶、檐口、外墙面、窗台、腰线、阳台、雨棚、勒脚、散水……

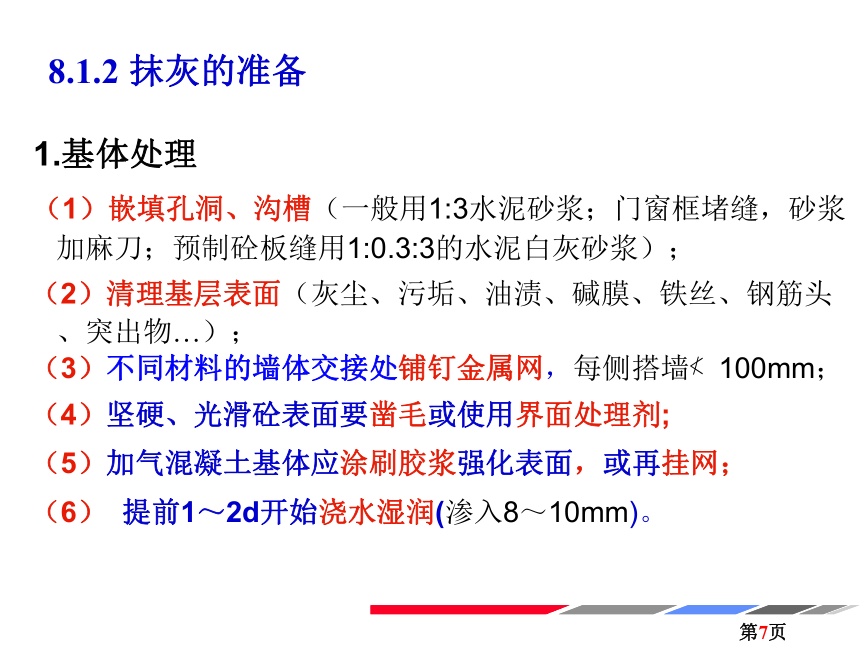

1.基体处理
(1)嵌填孔洞、沟槽(一般用1:3水泥砂浆;门窗框堵缝,砂浆加麻刀;预制砼板缝用1:0.3:3的水泥白灰砂浆);
(2)清理基层表面(灰尘、污垢、油渍、碱膜、铁丝、钢筋头、突出物…);
(3)不同材料的墙体交接处铺钉金属网,每侧搭墙≮100mm;
(4)坚硬、光滑砼表面要凿毛或使用界面处理剂;
(5)加气混凝土基体应涂刷胶浆强化表面,或再挂网;
(6) 提前1~2d开始浇水湿润(渗入8~10mm)。
8.1.2 抹灰的准备
砖墙
钢丝网
轻质墙

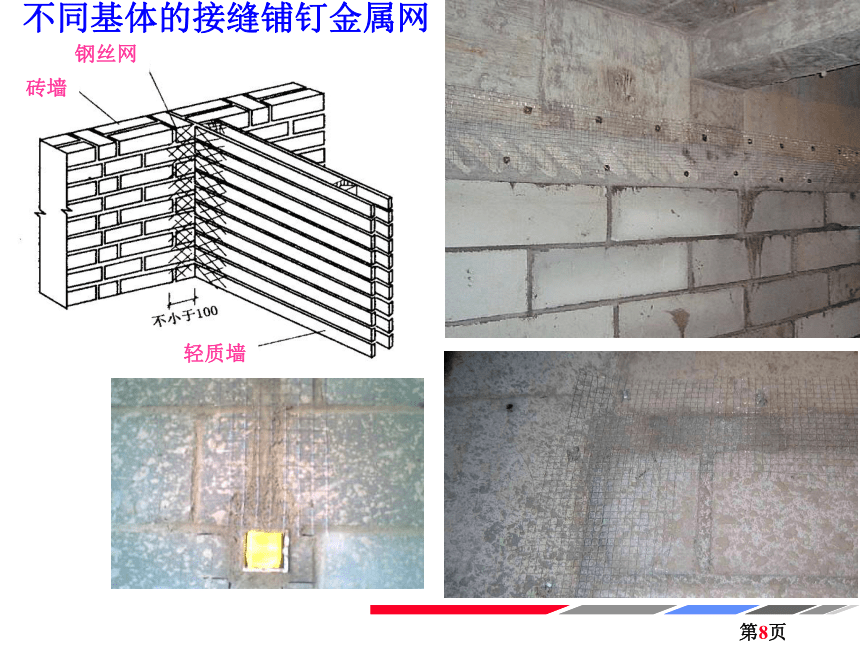

不同基体的接缝铺钉金属网
轻质条板墙嵌缝、表面挂网

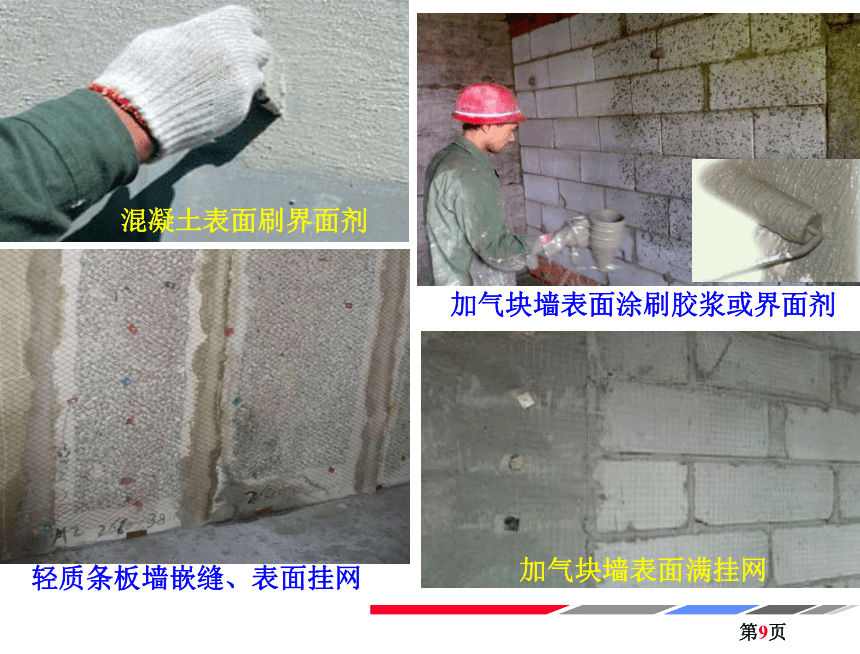

加气块墙表面涂刷胶浆或界面剂
加气块墙表面满挂网
混凝土表面刷界面剂

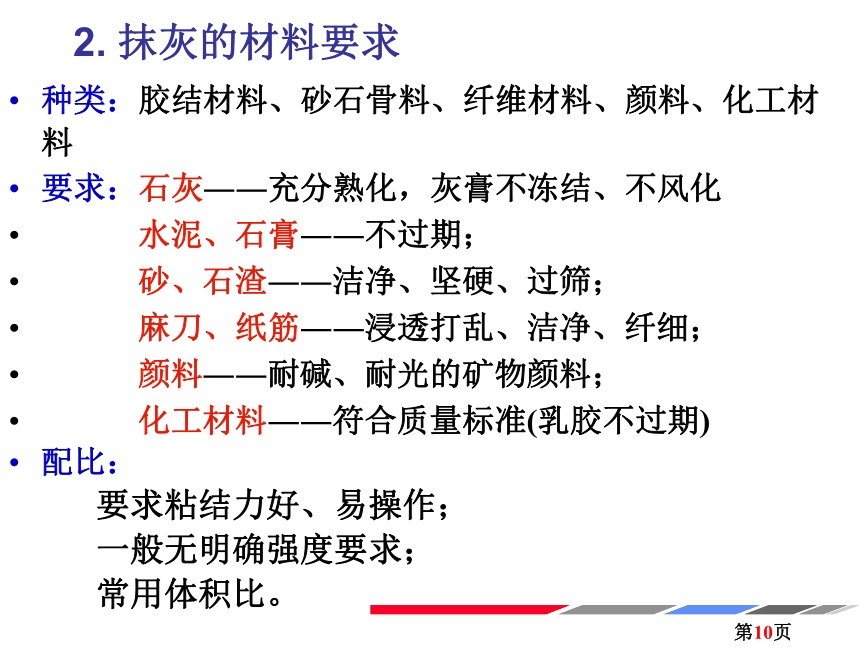

2. 抹灰的材料要求
种类:胶结材料、砂石骨料、纤维材料、颜料、化工材料
要求:石灰――充分熟化,灰膏不冻结、不风化
水泥、石膏――不过期;
砂、石渣――洁净、坚硬、过筛;
麻刀、纸筋――浸透打乱、洁净、纤细;
颜料――耐碱、耐光的矿物颜料;
化工材料――符合质量标准(乳胶不过期)
配比:
要求粘结力好、易操作;
一般无明确强度要求;
常用体积比。

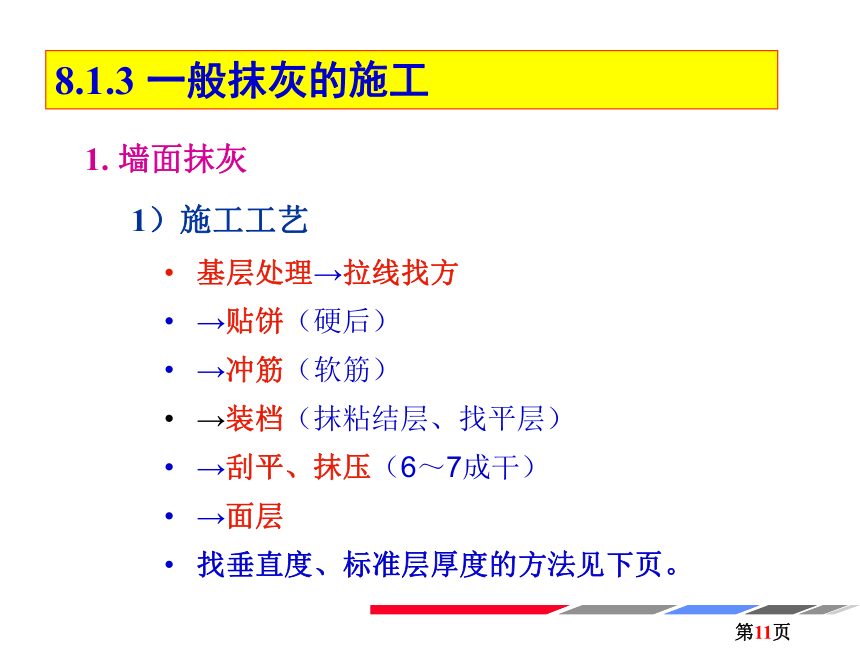

1)施工工艺
基层处理→拉线找方
→贴饼(硬后)
→冲筋(软筋)
→装档(抹粘结层、找平层)
→刮平、抹压(6~7成干)
→面层
找垂直度、标准层厚度的方法见下页。
8.1.3 一般抹灰的施工
1. 墙面抹灰

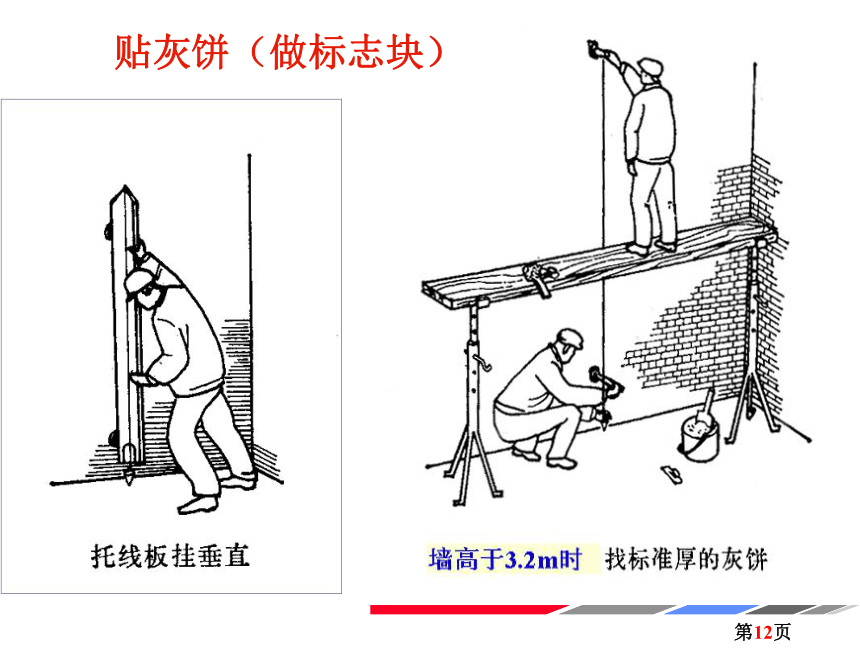

贴灰饼(做标志块)
冲筋(标志带)
竖向冲筋示意图
装档刮杠示意
冲筋
贴饼
装档刮平
2)施工要求
(1)抹灰前四角找方,横线找平,立线吊直,弹出墙裙、踢脚线、做标志。抹灰最薄处≮7mm;
(2)白灰砂浆墙面的阳角,应抹1:2的水泥砂浆护角,高≮2m;
门框
嵌缝砂浆
墙面砂浆
水泥砂浆护角
1:1水泥砂浆
1:2水泥砂浆
(3)不同墙面基体分别按要求处理;
(4)水泥砂浆面层注意接槎,压光≮两遍,次日洒水养护≮3d ;
(5)纸筋灰、麻刀灰抹面时,中层不宜太干,罩面分横、竖两遍,压实赶光;
(6)不得将水泥砂浆抹在白灰砂浆基层上(如踢脚、墙裙——先硬后软)
(7)不漏做滴水线。
具体做法见下图:
外墙抹灰
流水坡
流水坡
滴水线
滴水槽
流水坡
流水坡
流水坡
滴水线
滴水线
滴水线
滴水槽
2. 楼、地面抹灰(水泥砂浆)
1)材料:
水泥—≮42.5级的普硅;砂—洁净的中粗砂;
体积比≮1:2(≮15MPa),稠度≯3.5cm,拌匀.
2)施工要点:
①清理基层,提前浇水湿润;
②贴饼、冲软筋:找平、找坡,间距1.5m;
③装档:先刷素水泥浆结合层一道(防止空鼓),再随铺砂浆随用杠尺按筋刮平压实,木抹子搓平;
④压光:用钢抹子分三遍(搓平后压头遍至出浆,初凝压二遍至平实,终凝前压三遍至平光)。出水时,撒1:1水泥砂子面;过干时,稍洒水并撒1:1水泥砂子面。
⑤12~24h后,喷薄膜剂或铺湿锯末洒水养护≮7d。
贴饼(标志块)
冲筋、装档后, 抹平、压光
机械大面积抹平、压光
8.1.4 装饰抹灰施工
1. 水刷石(面层):
①弹线,安分格条
木分格条浸水,用水泥浆粘贴(见下页图);
水刷石腰线
干粘石墙面
水刷石与分格缝
分格条两侧斜角示意
a)当日抹灰的木分格条
b)“隔夜条”做60°角
安装塑料分格条—无需起条和勾缝
②抹水泥石渣浆
湿润底层,薄刮素水泥浆,抹水泥石渣浆8~12厚(高于分格条1~2mm),水泥石渣浆体积配比1:1.25(中八厘)~1.5(小八厘),稠度5~7cm;
③修整:水分稍干,刷水压实2~3遍(孔洞压实挤严,石渣大面朝外);
④喷刷:指压无陷痕时,棕刷蘸水刷去表面水泥浆,喷雾器喷水把浆冲掉;
⑤及时起出分格条、局部修理;
⑥素灰勾缝。
2. 干粘石
1) 做找平层,隔日粘分格条;
2) 抹粘结层、粘石渣:
先抹6mm厚1:2.5 水泥砂浆,随即抹1mm厚水泥浆(可掺胶),并甩(喷)石渣,拍平压实。压入1/2粒径以上;
3) 初凝前起出分格条,修补、勾缝。
3. 水磨石(楼地面面层)
(1) 基层:
抹20厚1:3水泥砂浆,养护1~2d。
水磨石施工
(2) 分格:
玻璃条――素水泥浆抹八字条固定
铜条――每米4眼,穿22#丝,灰堆压挤牢固
注意:条、堆低于分格条≮3mm,12h后洒水养护2d。
(3) 面层:
刷水泥浆一道;
铺1:1.5~2.5水泥石渣浆(稠度30~35mm),高出分格条1~2mm,木抹子搓平;
滚子滚压至出浆,2h后再纵横各压一遍,钢抹子抹平;
24h后洒水养护。
铺抹初压
再次滚压
磨平
磨净
(4) 磨光
时间:机磨——养护2~5d后,
遍 次 磨块规格 要 求 磨后处理
一(粗磨) 60~80# 石渣外露,见分隔条 冲洗,擦同色浆,养护
二(中磨) 100~150# 表面光滑,不露磨纹 冲洗,擦同色浆,养护
三(细磨) 180~240# 表面光亮 冲洗,
涂草酸
四(磨净) 280# 出白浆 冲净凉干,擦净打蜡
4. 斩假石
(1) 做找平层,粘分格条;
(2) 抹面层:
刮一层水泥浆,随即铺抹10厚1:2~2.5水泥石渣石屑浆(4mm掺30%石屑),并用毛刷带水顺设计剁纹方向轻刷一次,洒水养护3~5d;
(3) 弹线:弹出斩剁范围线
(分格缝周围或边缘可留出15~40mm不剁)
(4)斩剁:用剁斧由上往下斩剁,露出石渣,并形成平行剁纹;
(5)拆出分格条,清除残渣,素水泥浆勾缝。
